АОСР на прокладку кабеля — образец акта скрытых работ

Образец заполнения АОСР

Акт скрытых работ на прокладку кабеля

Полный образец для кабеля в траншее, пояснения для электропроводки и бесплатный редактор.

Без регистрации. Свой акт можно скачать в PDF.

Полный акт, как при скачивании

Заполненный образец АОСР на прокладку кабеля

Учебный АОСР № УЧЕБНЫЙ-КЛ-01 от 08.10.2026 относится к линии КЛ-1 в траншее. Генподрядчик и отдельный электромонтажный исполнитель указаны своими ролями. После первой присыпки и защиты предъявлен участок на ПК 0+10–ПК 0+30; следующим этапом разрешается окончательная засыпка по учебной РД.

УЧЕБНЫЙ ОБРАЗЕЦ · ВЫМЫШЛЕННЫЕ ДАННЫЕ. Ниже все 3 листа настоящего скачиваемого PDF, включая участников, материалы, приложения и пустые поля подписей. Для чтения увеличьте страницу.

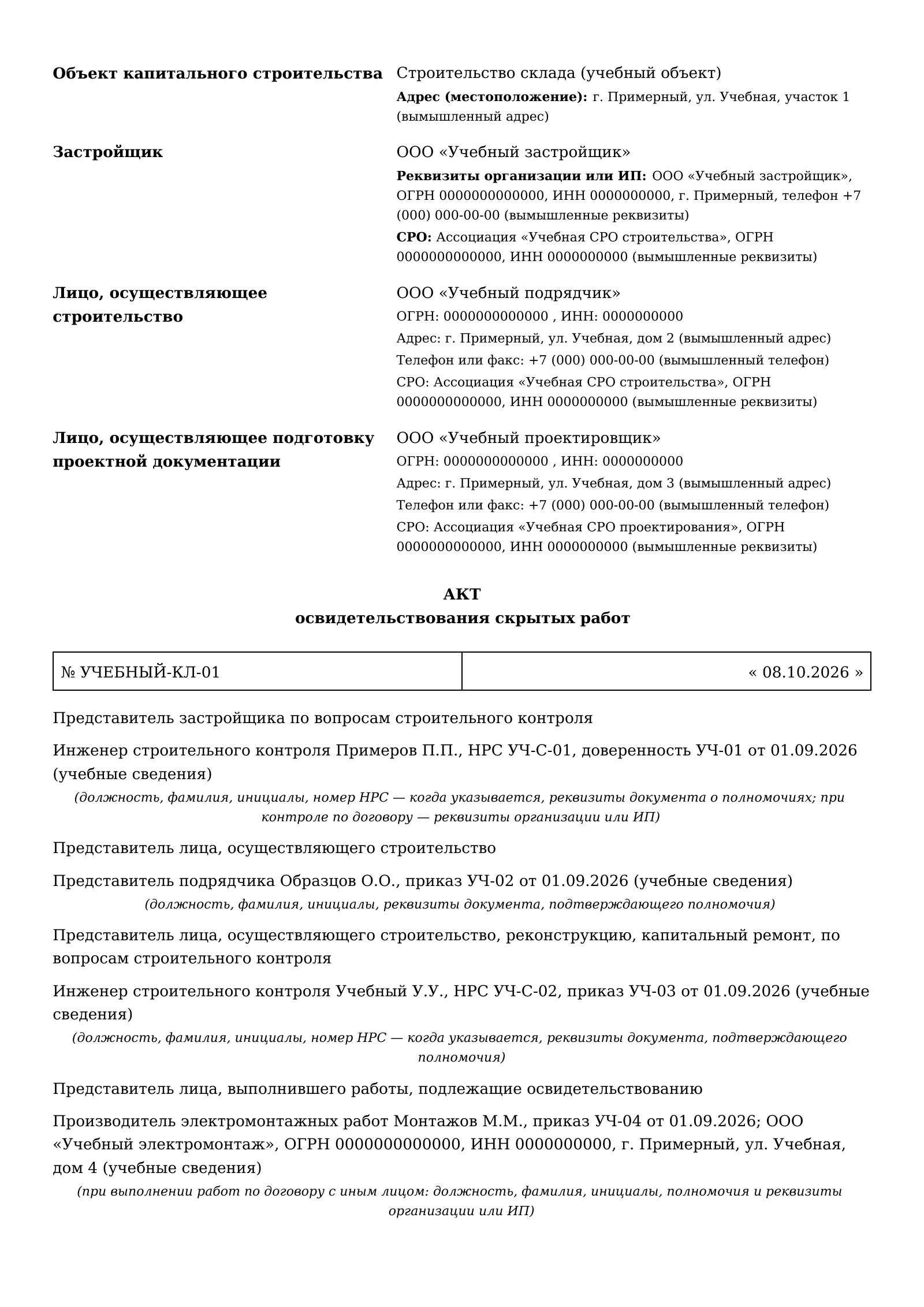

Страница 1 учебного АОСР на прокладку кабельной линии в траншее: объект, организации и представители
Страница 1 из 3 Увеличить ↗

Объект, организации и представители

Страница 2 учебного АОСР на прокладку кабельной линии в траншее: работы, материалы, контроль и приложения
Страница 2 из 3 Увеличить ↗

Работы, материалы, контроль и приложения

Страница 3 учебного АОСР на прокладку кабельной линии в траншее: подписи четырёх представителей
Страница 3 из 3 Увеличить ↗

Подписи четырёх представителей

Что указано в этом акте

1. Предъявленная работа
Прокладка кабельной линии КЛ-1 0,4 кВ в траншее с первой присыпкой и механической защитой
В примере выполнены первая присыпка и механическая защита. Окончательной засыпки ещё нет.
Кабель и участок
КЛ-1 от ВРУ-1 к ШР-2; кабель ВБШв 5×16–1 кВ, длина кабеля на участке 20,30 м; ПК 0+10–ПК 0+30, длина участка трассы 20,00 м
Различайте длину участка трассы и длину проложенного кабеля с запасом.
2. Рабочая документация
УЧ-11-ЭС, лист 3, план КЛ-1 и разрез Т-1 (учебные обозначения); ООО «Учебный проектировщик»
Укажите свои план трассы, разрез и согласованные изменения.
3. Материалы
Кабель ВБШв 5×16–1 кВ, барабан УЧ-Б-01; Песок для первой присыпки кабеля, партия УЧ-ПС-01; Кирпич керамический полнотелый для механической защиты, партия УЧ-КР-01
Марка, число жил и сечение должны соответствовать фактически уложенному кабелю.
4. Документы о соответствии
Исполнительная схема КЛ-1 УЧ-ИС-КЛ-01 от 08.10.2026; Протокол предусмотренных РД испытаний КЛ-1 УЧ-ПР-КЛ-01 от 08.10.2026; Лист контроля первой присыпки и механической защиты УЧ-КК-КЛ-01 от 08.10.2026
Схема, контроль защитных слоёв и испытания подтверждают разные сведения.
5. Даты
Работы: 07.10.2026–08.10.2026. Акт: 08.10.2026.
Приведите фактические сроки и дату освидетельствования своего участка.
6. Основания соответствия
РД УЧ-11-ЭС, лист 3; СП 76.13330.2016, п. 6.4.1.10, 6.4.1.30, 6.4.1.31; ГОСТ Р 70819-2023, раздел 8 (в применимой области).
Применимость требований и состав контроля проверяют для конкретной линии.
7. Следующий этап
Окончательная обратная засыпка траншеи КЛ-1 на ПК 0+10–ПК 0+30 по УЧ-11-ЭС, лист 3
В учебном сценарии предусмотренные РД испытания уже завершены.

Меньше ручного заполнения

Есть чертежи и схемы? Подготовьте по ним свой АОСР

Загрузите план кабельной трассы, исполнительную схему, паспорт кабеля или протокол испытаний в PDF, DOCX, JPG или PNG. Сервис предложит найденные сведения для вашего акта.

Выберите работу, сверьте и дополните сведения. Посмотрите весь АОСР перед оплатой.

Предпросмотр бесплатно. PDF без водяного знака — 299 ₽ за подготовленную версию. Разовая покупка, без подписки.

  1. Ваши документы

    Рабочий чертёж, схема или документы на материалы и контроль.

  2. Проверка сведений

    Вы выбираете работу, сверяете и дополняете акт.

  3. Полный предпросмотр

    Оплата и скачивание, когда результат подходит.

Как заполнить акт скрытых работ на кабель

Начните с конкретной формулировки: «Прокладка кабельной линии [обозначение, напряжение] на участке [границы] с [фактически выполненная защита] по [чертёж, лист]». Название «монтаж кабеля» без участка и состояния работ не объясняет, что предъявлено к проверке.

  • Линия и участок: обозначение, направление, пикеты или иные проектные ориентиры, длина трассы.
  • Кабель: фактическая марка, жилы и сечение, номинальное напряжение кабеля, проложенная длина в границах акта, барабан или партия. Напряжение сети и маркировка кабеля могут различаться.
  • РД: шифр и листы плана, разреза, узлов защиты и согласованных изменений.
  • Контроль: исполнительная схема, результаты осмотра и предусмотренных измерений/испытаний.
  • Следующий этап: конкретная закрывающая работа в границах освидетельствованного участка.

В примере четыре подписанта: представители застройщика по строительному контролю, генподрядчика, его строительного контроля и отдельного электромонтажного исполнителя. Представителя проектировщика указывают, когда застройщик привлёк его для проверки соответствия работ проекту согласно части 2 статьи 53 ГрК РФ. Для своего объекта уточните состав, полномочия и применимые исключения по СРО/НРС: сведения о СРО и предусмотренные формой номера НРС не требуют в случаях, когда членство в СРО не требуется. Подписи сервис не ставит.

АОСР на кабель в траншее: какой этап описать

Подготовленная траншея

Готовность сооружений под монтаж отражает отдельный акт приёмки траншеи формы 14а. Он не подтверждает последующую укладку кабеля.

Скрытая прокладка

В учебном АОСР предъявлены КЛ-1, первая присыпка и механическая защита. Протокол и лист контроля имеют дату 08.10.2026. Окончательная засыпка ещё не выполнена.

Пункт 6.4.1.30 СП 76 связывает осмотр с первой присыпкой и выполненной защитой. По пункту 6.4.1.31 окончательная засыпка следует после монтажа соединительных муфт и испытаний линии. В учебном сценарии соединительных муфт нет, а предусмотренные РД испытания завершены; для другого объекта проверьте фактическую последовательность.

Разработка основания и засыпка имеют собственные границы: есть пояснения к АОСР на разработку траншеи и образец на обратную засыпку. Их учебные данные не составляют готовый комплект КЛ-1. Акт осмотра перед закрытием формы 17 также сохраняет свой предмет и применимое основание.

Акт скрытых работ на электропроводку: что изменить

Для стен, пола, труб или закрываемой конструкции укажите реальные помещения, оси, этаж, номера линий и проектный способ прокладки. Вместо пикетов траншеи опишите границы предъявленного участка; вместо обратной засыпки — предусмотренную закрывающую работу. Не переносите защиту кирпичом из этого PDF в акт на кабель под стяжкой.

Сопоставьте кабель, крепления, трубы и проходки с рабочими узлами; приложите относящиеся к этому этапу документы. Обогрев греющим кабелем требует своих проектных решений и контроля. На этой странице один скачиваемый пример силовой линии в траншее; пояснения не являются отдельным готовым актом на электропроводку или обогрев.

Пример формулировки для штроб в стенах

«Прокладка кабельных линий [обозначения], кабель [марка, число жил × сечение], в штробах стен [помещения, этаж, оси, границы участка], с [фактически выполненное крепление и защита] по [шифр РД, лист, узел]».

В пункте 7 для такого этапа можно указать «Заделка штроб на предъявленном участке по [лист РД]», если она предусмотрена проектом. Для кабеля в полу опишите свои слои, отметки, способ прокладки и закрывающую работу. Заполните поля фактическими сведениями и предусмотренными подтверждениями контроля.

Материалы, схема и приложения к АОСР

  • План трассы, разрезы и узлы рабочей документации, исполнительная схема конкретного участка.
  • Паспорт и обязательный документ о соответствии для фактически применённого кабеля; документы качества присыпки и защиты.
  • Записи контроля при прокладке, устройстве присыпки и защиты, предусмотренные протоколы испытаний.
  • Документы согласованных изменений, когда они относятся к предъявляемым работам.

ГОСТ Р 70819-2023 относится к прокладке кабелей с пластмассовой изоляцией до 35 кВ в земле; раздел 8 описывает контроль, а раздел 7.7 — испытания с учётом нормативных ссылок и изготовителя. Состав и режим испытаний определяют для своей линии. АОСР не заменяет приёмку всей линии в эксплуатацию.

Для низковольтного кабеля в области применения ТР ТС 004/2011 паспорт не заменяет обязательный сертификат соответствия. Сверьте марку, изготовителя и применимость сертификата к поставленной продукции. В пункте 3 учебного PDF указаны вымышленные сертификат на кабель и три паспорта качества; в пункте 4 — три подтверждающих документа. Отдельные файлы приложений в скачивание не входят. Обозначения «УЧ» показывают заполнение формы и не подтверждают материалы или испытания вашего объекта.

Для учёта линии есть кабельный журнал, а условия выполненной прокладки отражает журнал прокладки кабелей. Осмотр кабеля на барабане относится к своему этапу контроля. Эти документы не заменяют освидетельствование скрытой прокладки.

Для скрываемой подземной части заземляющего устройства есть образец АОСР на устройство заземления перед засыпкой. Элементы ЗУ, соединения и их контроль имеют свои границы; акт на кабельную линию не подтверждает эти работы.

Четыре ошибки в акте на прокладку кабеля

1. Вместо участка — только «прокладка кабеля»

Укажите линию, границы, способ прокладки и предъявленную защиту. По акту должно быть понятно, что проверено.

2. Длина трассы выдана за длину кабеля

Запас и участки подключения проверяют отдельно. В примере 20,00 м трассы и 20,30 м кабеля — разные значения.

3. Протокол не относится к указанной линии

Сверьте обозначение кабеля, участок, даты и предмет контроля. Одно упоминание испытаний не подтверждает защитные слои.

4. Приняты работы, которых ещё нет

Готовность траншеи, прокладка, окончательная засыпка и сдача линии имеют свои содержание и подтверждения.

Нормативные основания

Рекомендуемый образец АОСР — приложение № 3 к составу ИД по приказу № 344/пр: текст с изменениями от 23.06.2025 (PDF). Приказ № 369/пр с 01.03.2026 касается электронных форматов в пункте 5 порядка. PDF редактора предназначен для проверки и бумажного подписания; электронное ведение ИД проверяют отдельно.

СП 76.13330.2016: карточка Росстандарта; первичный текст (PDF). Пункты 6.4.1.10, 6.4.1.26, 6.4.1.30–6.4.1.32 описывают запас кабеля, подготовку трассы, осмотр, защиту и последующую засыпку.

ГОСТ Р 70819-2023: карточка Росстандарта и первичный текст (PDF). Разделы 6.7, 7.7 и 8 — готовность траншеи, испытания и контроль. Историческая ссылка стандарта на РД 11-02-2006 не означает, что для нового акта следует использовать отменённый порядок вместо действующего приказа 344/пр.

ТР ТС 004/2011, действующий текст в государственной системе «Әділет»: статья 1 — область применения, статья 7 и пункт 6 приложения — подтверждение соответствия кабелей, проводов и шнуров в форме сертификации. Для продукции вне области этого регламента проверяют её собственные применимые требования.

Проверено 08.10.2026. Для рабочего акта уточните применимость требований на даты работ, решения проекта, грунт, тип кабеля и документацию изготовителя. Учебные значения и заключения не являются результатами контроля вашего объекта.

Вопросы об АОСР на прокладку кабеля

Как заполнить АОСР на прокладку кабеля?

Укажите объект и участников, обозначение линии, участок трассы, марку кабеля, рабочие чертежи, фактически применённые материалы и подтверждающие документы. Добавьте сроки, дату освидетельствования и конкретную следующую работу. Полный PDF ниже показывает один учебный сценарий кабельной линии в траншее.

Нужен ли АОСР на любой монтаж кабеля?

Перечень скрываемых работ определяют по документации объекта и применимым требованиям. Открытая прокладка сама по себе не становится скрытой работой. Для кабеля в траншее, штробе или закрываемой конструкции описывают конкретный предъявляемый этап.

Когда составляют акт скрытых работ на кабель в траншее?

По пункту 6.4.1.30 СП 76 трассу осматривают после первой присыпки и выполнения предусмотренной защиты. Не ограничивайте акт фразой «кабель лежит в траншее». Окончательная засыпка и необходимые испытания имеют свою последовательность; в учебном примере испытания завершены до разрешения засыпки.

АОСР на кабель и акт приёмки траншеи формы 14а — одно и то же?

Нет. Форма 14а относится к готовности траншей, каналов, блоков и труб под монтаж кабелей. АОСР описывает выполненный скрываемый этап прокладки. Эти документы сохраняют свои предмет и дату; один не заменяется другим сменой заголовка.

Почему в примере участок 20 м, а кабель 20,30 м?

Трасса на ПК 0+10–ПК 0+30 имеет длину 20,00 м. Учебная РД предусматривает запас 1,5%, поэтому длина проложенного кабеля на этом участке составляет 20,30 м. Участки подключения учитывают в своих границах. Для своего объекта длину и запас проверяют по проекту и факту, значения примера не подставляют автоматически.

Подойдёт ли образец для скрытой электропроводки в стенах или полу?

Форма АОСР общая, но содержание нужно изменить: указать помещения, оси или участки конструкций, линии и кабели, способ прокладки, защиту и закрывающую работу. Пикеты траншеи и её засыпку на электропроводку в штробах не переносят. На странице есть пояснения для адаптации; отдельного PDF для стен или пола здесь нет.

Можно ли использовать этот акт для греющего кабеля?

У обогрева свои проект, кабель, крепление, контроль и закрывающие слои. Учебный пример силовой линии КЛ-1 их не подтверждает. Содержание нового акта и необходимые испытания определяют по решению обогрева и документации изготовителя.

Протокол испытаний кабеля заменяет АОСР?

Протокол отражает предусмотренные измерения или испытания, а АОСР — предъявленные скрываемые работы. Результаты испытаний не описывают автоматически участок трассы и защитные слои. В учебном акте протокол указан вместе с исполнительной схемой и листом контроля.

Где скачать образец и подготовить свой акт?

Ниже доступен полный учебный PDF с вымышленными сведениями и пустыми подписями; все его листы показаны в предпросмотре. В ручном редакторе свой АОСР можно заполнить и скачать бесплатно без регистрации. Подготовка из исходных PDF/DOCX — отдельная услуга с бесплатным предпросмотром и оплатой подготовленной версии PDF.

От примера к своему акту

Подготовьте АОСР для своей кабельной линии

В редакторе укажите фактический участок, кабель, документы контроля и участников. Для нескольких актов по объекту в личном кабинете можно повторно использовать реквизиты и участников и вести общий реестр.

Подобрать документы электромонтажа · Общее руководство по акту скрытых работ
