АОСР на разработку грунта — образец акта на котлован

Образец заполнения АОСР

Акт скрытых работ на разработку грунта

Образец PDF для котлована, пояснения для траншеи и бесплатный редактор.

Без регистрации. Свой акт можно скачать в PDF.

Заполненный образец АОСР на разработку котлована

Акт освидетельствования скрытых работ на земляные работы (АОСР) № УЧЕБНЫЙ-ГР-01 от 07.10.2026 предъявляет котлован К1 после разработки и зачистки дна: естественное основание ФП2 в осях 1–3 / А–В, 12,00 × 8,00 м, отметка −1,800. Следующий этап — бетонная подготовка БП2 по учебному чертежу УЧ-10-КЖ, лист 2.

Работы выполнены 06–07.10.2026; 07.10.2026 основание открыто для проверки. ИГЭ-2 — плотный песок средней крупности по вымышленному отчёту изысканий. Исполнительная схема, протокол контроля грунта и акт приёмки основания геологом указаны как отдельные учебные подтверждения. Новые материалы на этом этапе не применялись.

УЧЕБНЫЙ ОБРАЗЕЦ · ВЫМЫШЛЕННЫЕ ДАННЫЕ. Ниже все 3 листа настоящего скачиваемого PDF, включая участников, приложения и пустые поля подписей. Увеличьте страницу для чтения; пояснения к заполнению приведены отдельно.

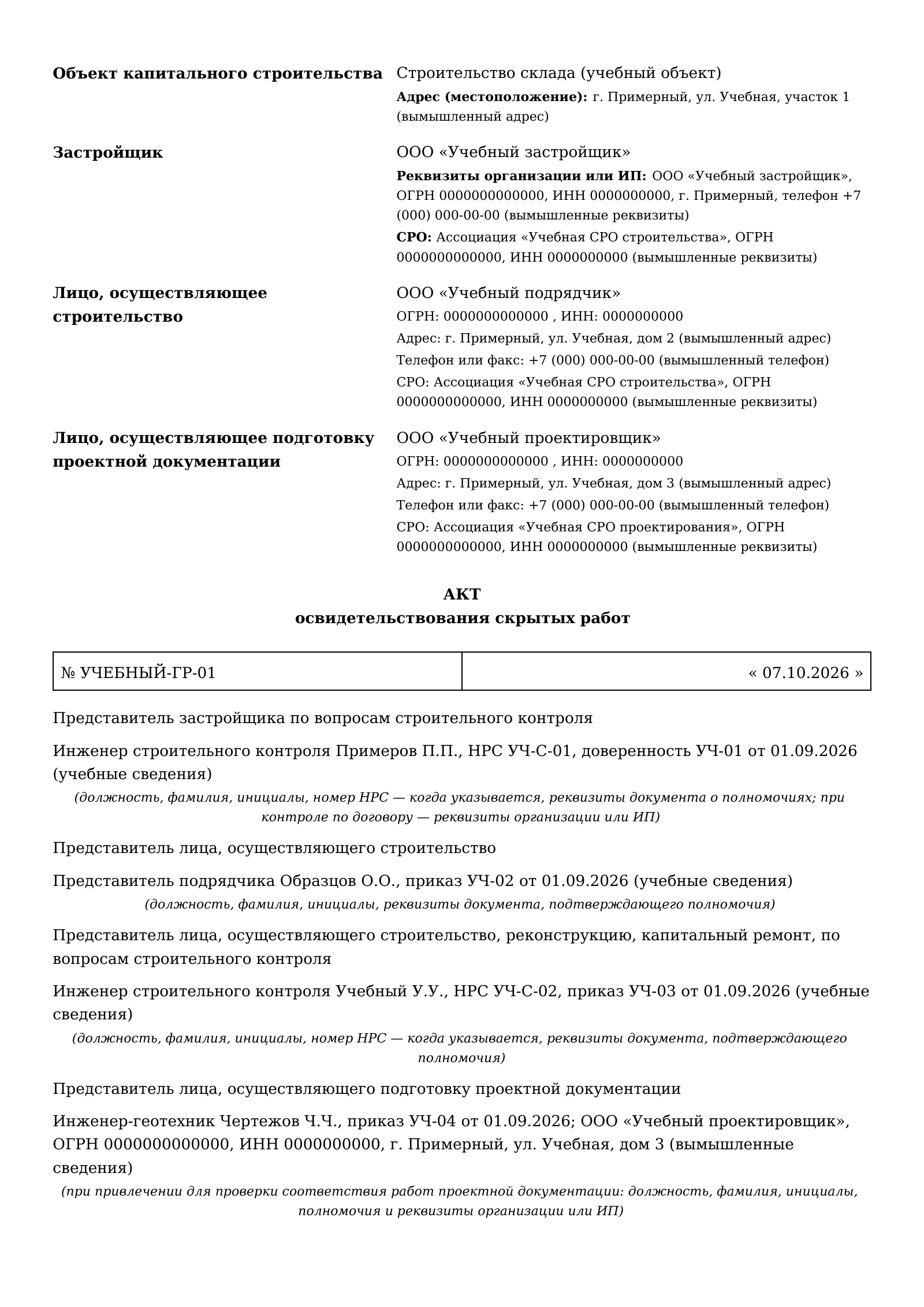

Страница 1 учебного АОСР на разработку грунта и основание котлована: объект, организации и представители
Страница 1 из 3 Увеличить ↗

Объект, организации и представители

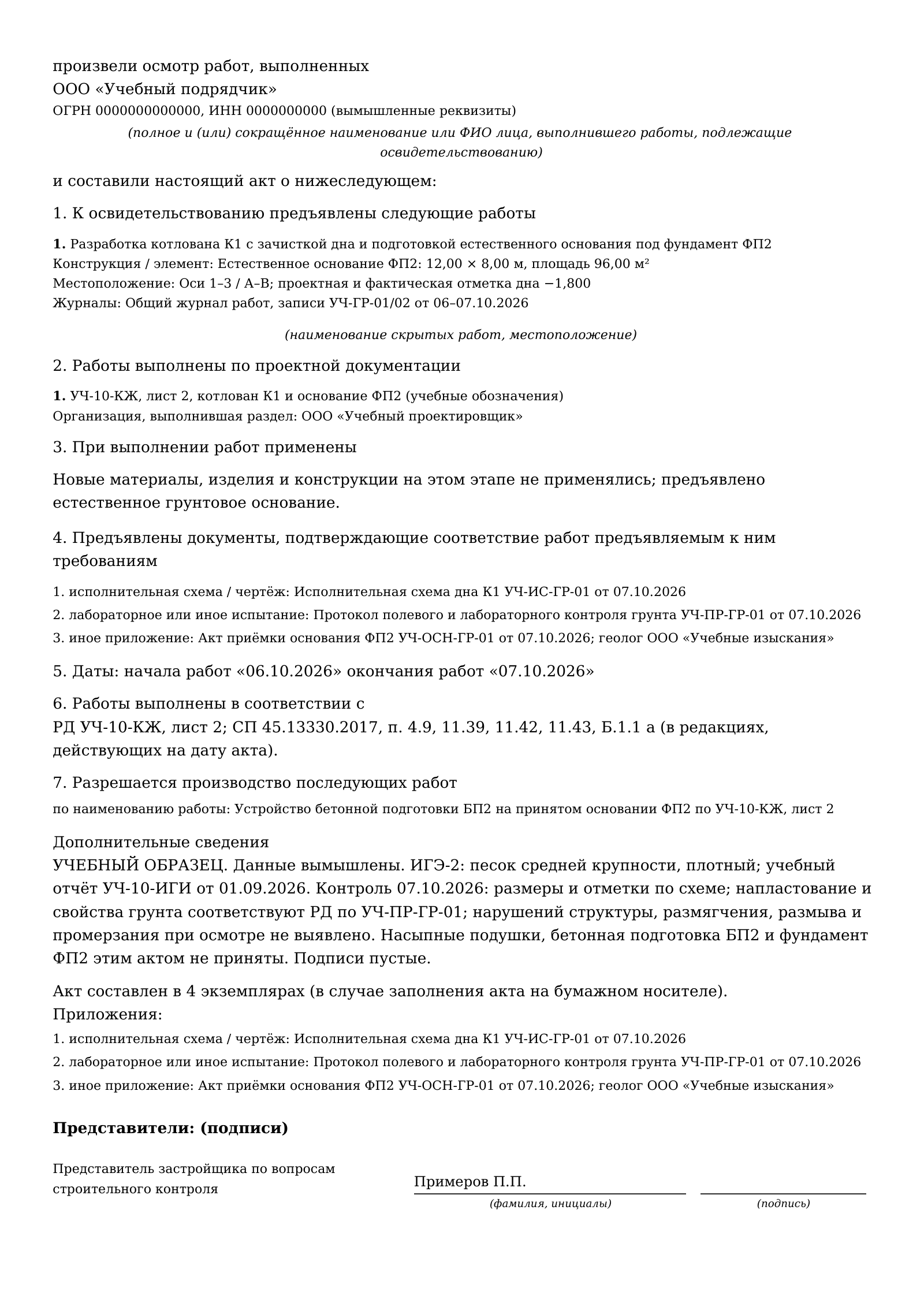

Страница 2 учебного АОСР на разработку грунта и основание котлована: работы, материалы, приложения и подписи
Страница 2 из 3 Увеличить ↗

Работы, материалы, приложения и подписи

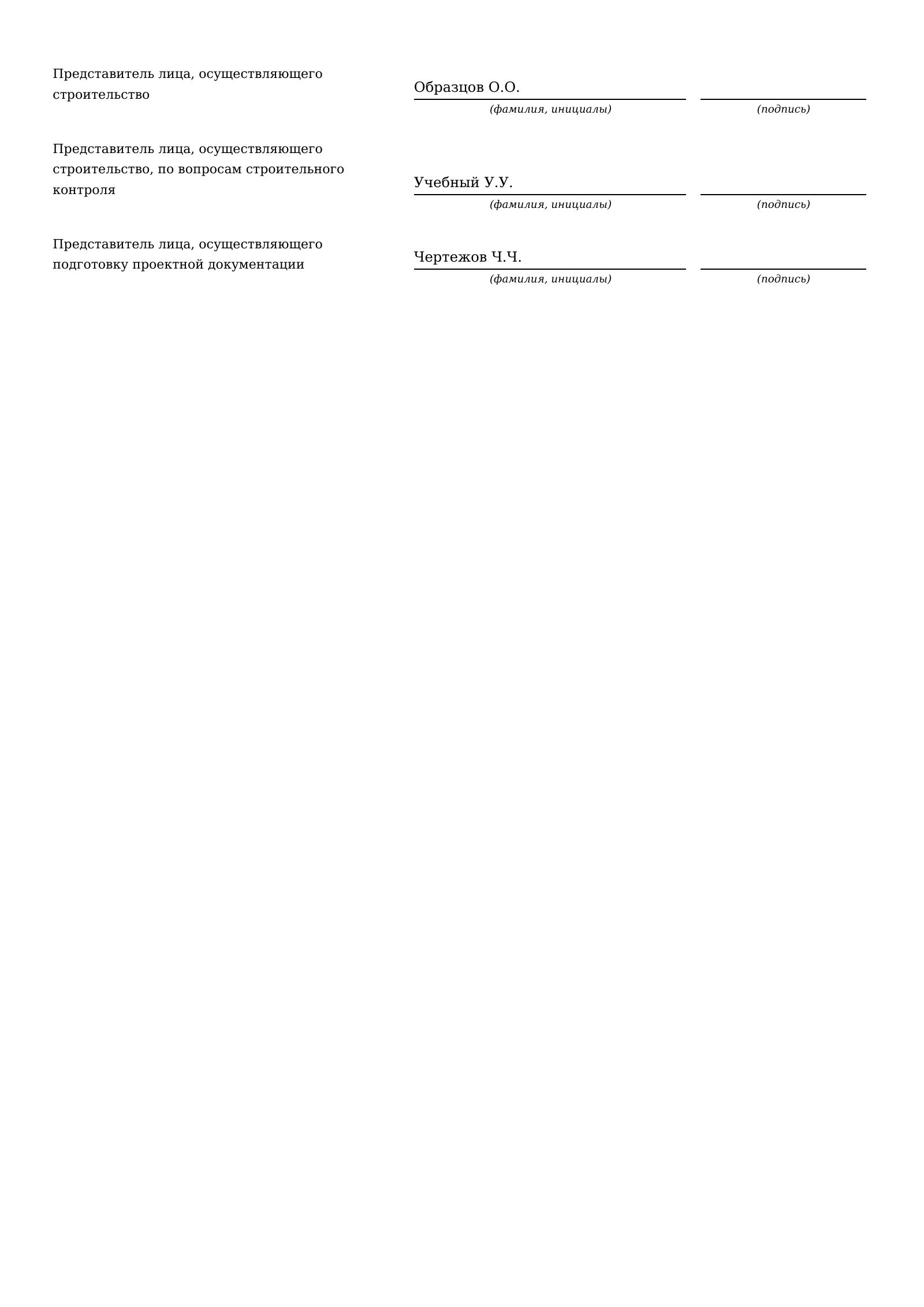

Страница 3 учебного АОСР на разработку грунта и основание котлована: подписи представителей (продолжение)
Страница 3 из 3 Увеличить ↗

Подписи представителей (продолжение)

Разбор заполнения: что указано в этом акте

1. Предъявленная работа
Разработка котлована К1 с зачисткой дна и подготовкой естественного основания под фундамент ФП2
Назовите подготовленный участок, доступный для проверки до следующего слоя.
Место выполнения
Естественное основание ФП2: 12,00 × 8,00 м, площадь 96,00 м²; Оси 1–3 / А–В; проектная и фактическая отметка дна −1,800
Размеры и фактические отметки связывают акт с РД и исполнительной схемой.
2. Рабочая документация
УЧ-10-КЖ, лист 2, котлован К1 и основание ФП2 (учебные обозначения); ООО «Учебный проектировщик»
Ссылка на чертёж своего котлована и основания; сведения изысканий проверяют отдельно.
3. Материалы
Новые материалы, изделия и конструкции на этом этапе не применялись; предъявлено естественное грунтовое основание.
Естественный грунт основания не является поставленным материалом с паспортом партии.
4. Документы о соответствии
Исполнительная схема дна К1 УЧ-ИС-ГР-01 от 07.10.2026; Протокол полевого и лабораторного контроля грунта УЧ-ПР-ГР-01 от 07.10.2026; Акт приёмки основания ФП2 УЧ-ОСН-ГР-01 от 07.10.2026; геолог ООО «Учебные изыскания»
Схема, контроль грунта и акт приёмки основания подтверждают разные проверенные сведения.
5. Даты
Работы: 06.10.2026–07.10.2026. Акт: 07.10.2026.
На дату контроля основание открыто; бетонная подготовка ещё не уложена.
6. Основания соответствия
РД УЧ-10-КЖ, лист 2; СП 45.13330.2017, п. 4.9, 11.39, 11.42, 11.43, Б.1.1 а (в редакциях, действующих на дату акта).
Проверяйте применимые редакции, проект и фактические результаты контроля.
7. Следующий этап
Устройство бетонной подготовки БП2 на принятом основании ФП2 по УЧ-10-КЖ, лист 2
Разрешение относится только к проверенному участку и предусмотренной РД операции.

Меньше ручного заполнения

Есть чертежи и схемы? Подготовьте по ним свой АОСР

Загрузите чертёж котлована или траншеи, исполнительную схему или протокол контроля грунта в PDF, DOCX, JPG или PNG. Сервис предложит найденные сведения для вашего акта.

Выберите работу, сверьте и дополните сведения. Посмотрите весь АОСР перед оплатой.

Предпросмотр бесплатно. PDF без водяного знака — 299 ₽ за подготовленную версию. Разовая покупка, без подписки.

  1. Ваши документы

    Рабочий чертёж, схема или документы на материалы и контроль.

  2. Проверка сведений

    Вы выбираете работу, сверяете и дополняете акт.

  3. Полный предпросмотр

    Оплата и скачивание, когда результат подходит.

Как заполнить акт скрытых работ на земляные работы

Формулировка для адаптации: «Разработка котлована [обозначение] с зачисткой дна и подготовкой [вид основания] под [конструкция] на участке [оси, размеры, отметки]». Название должно показывать фактически предъявленные работы. Если принимаете другой этап, например замену грунта или устройство подушки, опишите именно его.

  • Участок: обозначение котлована, оси, границы основания, проектные и фактические размеры и отметки по исполнительной схеме.
  • РД: шифр, лист и конструкция; сведения о грунтах сопоставляют с отчётом инженерно-геологических изысканий и фактическим контролем.
  • Материалы: на этапе естественного основания новых материалов может не быть. Для привезённого песка, щебня, замены грунта или укрепления приводят свои фактические сведения и документы.
  • Контроль и даты: привязанные к этому участку подтверждения и проверка до следующего слоя.
  • Последующая работа: конкретная операция по своей РД, которую позволяет выполнить принятое основание.

Объём выемки можно рассчитать в калькуляторе котлована и траншеи; для соответствующей геометрии есть расчёт котлована с откосами. Расчёт помогает планировать объёмы и вывоз, но не подтверждает фактическое состояние грунтов или приёмку основания. Откосы и крепления назначают по проекту и условиям площадки.

АОСР на разработку траншеи: что изменить

Для траншеи привязка идёт по трассе: от и до пикета, колодца либо другого проектного ориентира. Укажите назначение сети, конкретный участок, длину, ширину дна, отметки и проверенное основание. Границы и следующий этап выбирают по рабочему чертежу сети.

Формулировка для адаптации: «Разработка траншеи под [сеть] на участке [пикеты или ориентиры], подготовка основания по [шифр, лист]; фактические размеры и отметки по [исполнительная схема]». Документы контроля должны относиться к этой траншее. Песчаная постель, укладка труб и обратная засыпка — самостоятельные этапы с предусмотренными проверками.

Для объёмов есть калькулятор траншеи. Если траншея под кабельную линию, проверьте отдельный акт приёмки траншеи формы 14а: у него собственные сведения о трассе, постели и комиссии. АОСР его автоматически не заменяет.

После прокладки линии, первой присыпки и защиты понадобится описание другого этапа: посмотрите образец АОСР на прокладку кабеля в траншее. Учебные котлован К1 и линия КЛ-1 — самостоятельные примеры, их документы не образуют комплект одного объекта.

Скачиваемый PDF на этой странице показывает котлован К1. Для траншеи измените сведения своего акта в редакторе по документации и фактическому контролю.

Что проверить до закрытия основания

  • Расположение, границы, размеры и фактические отметки дна относительно РД.
  • Фактическое напластование и свойства вскрытого грунта; необходимые исследования и результаты контроля.
  • Сохранность природной структуры: отсутствие недопустимых нарушений при зачистке, размыва, размягчения и промерзания.
  • Соответствие основания проектному решению и возможность предусмотренного следующего этапа.

При значительном расхождении фактических и проектных характеристик грунта решение о необходимости пересмотра РД и дальнейших работ принимают с участием проектной организации и заказчика. Не заменяйте это решение формулировкой «соответствует проекту» без подтверждений. При перерыве обеспечивают предусмотренную защиту грунтов и проверяют их состояние перед продолжением.

Кто подписывает акт на разработку грунта

В учебном АОСР четыре представителя: строительного контроля застройщика, подрядчика, строительного контроля подрядчика и привлечённого проектировщика — инженера-геотехника. В PDF четыре поля подписей пустые; для бумажного акта указаны четыре экземпляра. Отдельный акт приёмки основания в приложениях составлен геологом изыскательской организации.

Проектировщика указывают, когда застройщик привлёк его для проверки соответствия работ проекту. Представитель отдельного исполнителя предусмотрен формой при работах по договору с иным лицом; в примере такого исполнителя нет. НРС представителей строительного контроля и реквизиты СРО указывают с учётом исключений формы, когда членство в СРО не требуется. Состав участников и полномочия проверяют для своего объекта.

Разработка котлована, приёмка основания и следующие этапы

Границы предъявленных работ
Этап или документЧто подтверждаютГраница учебного АОСР
Разработка и зачистка К1Предъявленный участок, размеры и отметки по РД и схеме.Открытое основание 12,00 × 8,00 м на отметке −1,800.
Приёмка грунтов основанияСоответствие грунтов РД и предусмотренные рекомендации геолога изыскательской организации.Отдельный акт УЧ-ОСН-ГР-01 указан как приложение.
Подушка или замена грунтаМатериал, геометрию и предусмотренный контроль выполненного слоя.В примере не выполнялись и этим актом не приняты.
Бетонная подготовка БП2Собственные материалы, геометрию и результаты контроля следующего этапа.Её устройство разрешено по РД; готовая подготовка ещё не принята.
Обратная засыпкаМатериал и предусмотренное послойное уплотнение после предшествующих работ.Отдельный этап; не принят освидетельствованием открытого основания.

Для следующих работ есть образец АОСР на бетонную подготовку и образец АОСР на обратную засыпку. Это самостоятельные учебные сценарии: их обозначения, даты и подтверждения не составляют готовый комплект котлована К1.

Акт на объём земляных работ для расчётов с подрядчиком решает другую задачу. Кубы выемки и стоимость не заменяют освидетельствование скрываемого основания. АОСР и акт приёмки основания также не объединяют только сменой названия: в пункте 4 указывают предусмотренные подтверждения, относящиеся к фактическому этапу.

Какие документы указать и приложить

  • Рабочие чертежи котлована и основания, соответствующие проектные решения и сведения изысканий.
  • Исполнительную схему с привязкой участка, фактическими размерами и отметками.
  • Результаты предусмотренного полевого и лабораторного контроля грунтов и акт приёмки основания.
  • Записи журнала работ, документы промежуточных проверок и согласованных изменений, когда они относятся к этому этапу.
  • Документы фактически применённых материалов, если в предъявленных работах они использовались.

Три вымышленных приложения в учебном PDF показывают заполнение формы. Их отдельные файлы не входят в скачиваемый акт. Название ИГЭ-2 и номер протокола из образца не подтверждают грунты вашего участка; приложите свои предусмотренные документы с фактическими результатами.

Объём и методы исследований определяют по РД, условиям участка и выявленным отклонениям. Полевой и лабораторный контроль в учебном примере предусмотрен его проектом; состав испытаний для своего основания уточняют отдельно. При больших отклонениях от проектных данных пункт 11.39 СП 45 предусматривает испытания грунтов штампами и решение о необходимости изменения РД.

Монтаж труб после подготовки основания

Для выполненной прокладки есть образец АОСР на монтаж трубопроводов. Он описывает наружный водопровод и контроль монтажа; приёмку основания и земляные работы подтверждают отдельно.

Четыре ошибки в акте на земляные работы

1. В акте только «разработка грунта»

Укажите конкретный участок, предъявленное основание, размеры и отметки. Должно быть понятно, что проверено до следующего этапа.

2. Грунт переписан из отчёта без проверки

Сопоставьте фактически вскрытые грунты с РД и изысканиями. Расхождения требуют предусмотренного решения и контроля.

3. Расчёт объёма выдан за приёмку основания

Расчёт кубов не подтверждает свойства и состояние грунта. Исполнительная схема также не заменяет все предусмотренные исследования.

4. Одним актом приняты все последующие слои

Подушка, бетонная подготовка, фундамент и засыпка имеют свои границы освидетельствования. Не принимайте их до выполнения и фактического контроля.

Нормативные основания

Рекомендуемый образец АОСР — приложение № 3 к составу ИД по приказу № 344/пр: текст с изменениями от 23.06.2025 (PDF). Приказ № 369/пр с 01.03.2026 касается электронных форматов в пункте 5 порядка и не меняет реквизиты этого образца. PDF редактора предназначен для проверки и бумажного подписания; требования к электронному ведению ИД определяют отдельно.

СП 45.13330.2017 с изменениями № 1–3: пункт 4.9 и приложение Б — скрываемые земляные работы и основания; 11.13 — акт приёмки основания геологом изыскательской организации; 11.39 — соответствие геометрии и фактических грунтов РД; 11.41 — действия при значительных расхождениях; 11.42 — АОСР на подготовку основания; 11.43 — контроль при вскрытии котлована. Текст читают вместе с последующими изменениями и сроками введения отдельных пунктов.

Изменение № 4 к СП 45 введено с 04.07.2026, а новые редакции отдельных положений, включая 4.8, 4.9, 11.14 и Б.1, вводятся с 01.03.2027 по приказу № 354/пр. На дату учебного акта 07.10.2026 эти новые редакции ещё не применяются: для перечисленных пунктов сохраняется предшествующий текст.

Проверено 08.10.2026. Для рабочего акта определяют применимость требований и редакции на даты работ, проект, геологию и технологию своего объекта. Геология, размеры и следующий слой в образце заданы вымышленной документацией.

Вопросы об АОСР на разработку грунта

Как заполнить АОСР на разработку грунта?

Укажите объект и участников, котлован или участок траншеи, границы, размеры и фактические отметки. Добавьте рабочие чертежи, сведения о предъявленном основании и документы его контроля, даты работ и конкретный следующий этап. В учебном PDF проверяют естественное основание котлована К1 перед бетонной подготовкой.

Нужен ли акт скрытых работ на разработку котлована?

АОСР оформляют на предусмотренные скрываемые работы и подготовку основания до закрытия следующим этапом. Перечень определяют по документации объекта и применимым требованиям. Один акт с названием «разработка котлована» не заменяет контроль грунтов основания, геометрии и необходимые документы приёмки.

Что указать в пункте 3, если новые материалы не применялись?

Отразите фактическую ситуацию: в примере предъявлено естественное грунтовое основание, новые материалы не применялись. Не придумывайте паспорт на грунт, оставшийся в естественном залегании. При устройстве подушки, замене грунта или других работах сведения о применённых материалах и подтверждениях будут своими.

АОСР и акт приёмки грунтов основания — один документ?

У них разные содержание и задача. АОСР оформляет конкретные скрываемые работы по рекомендуемому образцу приказа 344/пр. В акте приёмки основания геолог изыскательской организации оценивает соответствие грунтов РД и даёт предусмотренные сведения и рекомендации по СП 45. В этом примере он указан как отдельное приложение; один заголовок не заменяет другой документ.

Как оформить АОСР на разработку траншеи?

Привяжите работы к трассе и конкретному участку: пикетам, колодцам или другим проектным ориентирам, длине, ширине и отметкам дна. Укажите грунт основания, документы контроля и следующий предусмотренный этап. Для кабельной линии отдельно проверьте акт приёмки траншеи формы 14а; АОСР его автоматически не заменяет.

Когда проверять основание котлована?

После разработки и подготовки предъявленного участка, пока основание доступно, до укладки следующего слоя или конструкции. Даты и результаты контроля должны соответствовать фактической последовательности. При перерыве нужно обеспечить сохранность грунта и проверить, не изменилось ли его состояние.

Что делать, если фактический грунт отличается от проекта?

Зафиксируйте выявленное расхождение и привлеките проектировщика и заказчика для решения о дальнейших работах и необходимости изменения РД. Предусмотренные исследования и контроль проводят фактически; копирование наименования грунта из образца не подтверждает соответствие.

Можно ли этим актом принять бетонную подготовку и обратную засыпку?

Нет. Этот учебный АОСР относится к открытому естественному основанию К1 и разрешает следующий этап по своей РД. Бетонная подготовка, подушки, фундамент и обратная засыпка имеют собственные границы, материалы и результаты предусмотренного контроля.

Где скачать заполненный образец акта на земляные работы?

На этой странице доступен полный учебный PDF для котлована с вымышленными сведениями и пустыми подписями; все его листы показаны в предпросмотре. Свой АОСР заполните в бесплатном редакторе и скачайте PDF для проверки и подписания. Образец и редактор доступны без регистрации.

От примера к своему акту

Заполните АОСР для своего участка

В редакторе укажите данные объекта, фактически предъявленные работы, свои документы контроля и участников. Если нужны несколько АОСР по одному объекту, в личном кабинете можно повторно использовать реквизиты и участников в следующих актах и вести общий реестр.
