Образец заполнения АОСР
Акт скрытых работ на устройство песчаного основания
Полный пример песчаной подушки под фундамент и бесплатный редактор АОСР.
Без регистрации. Свой акт можно скачать в PDF.
Образец АОСР на песчаную подушку под фундамент — полный PDF
Акт УЧЕБНЫЙ-ПП-02 от 12.10.2026: устройство и уплотнение слоя 2 основания ПП-21 по осям 1–2 / А–Б. Общая толщина подушки 300 мм, предъявленный верхний слой — 150 мм после уплотнения. Это самостоятельный этап перед бетонной подготовкой БП-21.
УЧЕБНЫЙ ОБРАЗЕЦ · ВЫМЫШЛЕННЫЕ ДАННЫЕ. Ниже все 3 листа скачиваемого PDF. Нажмите на лист для увеличения. Четыре учебных приложения перечислены в акте; их отдельные файлы не входят в скачивание.

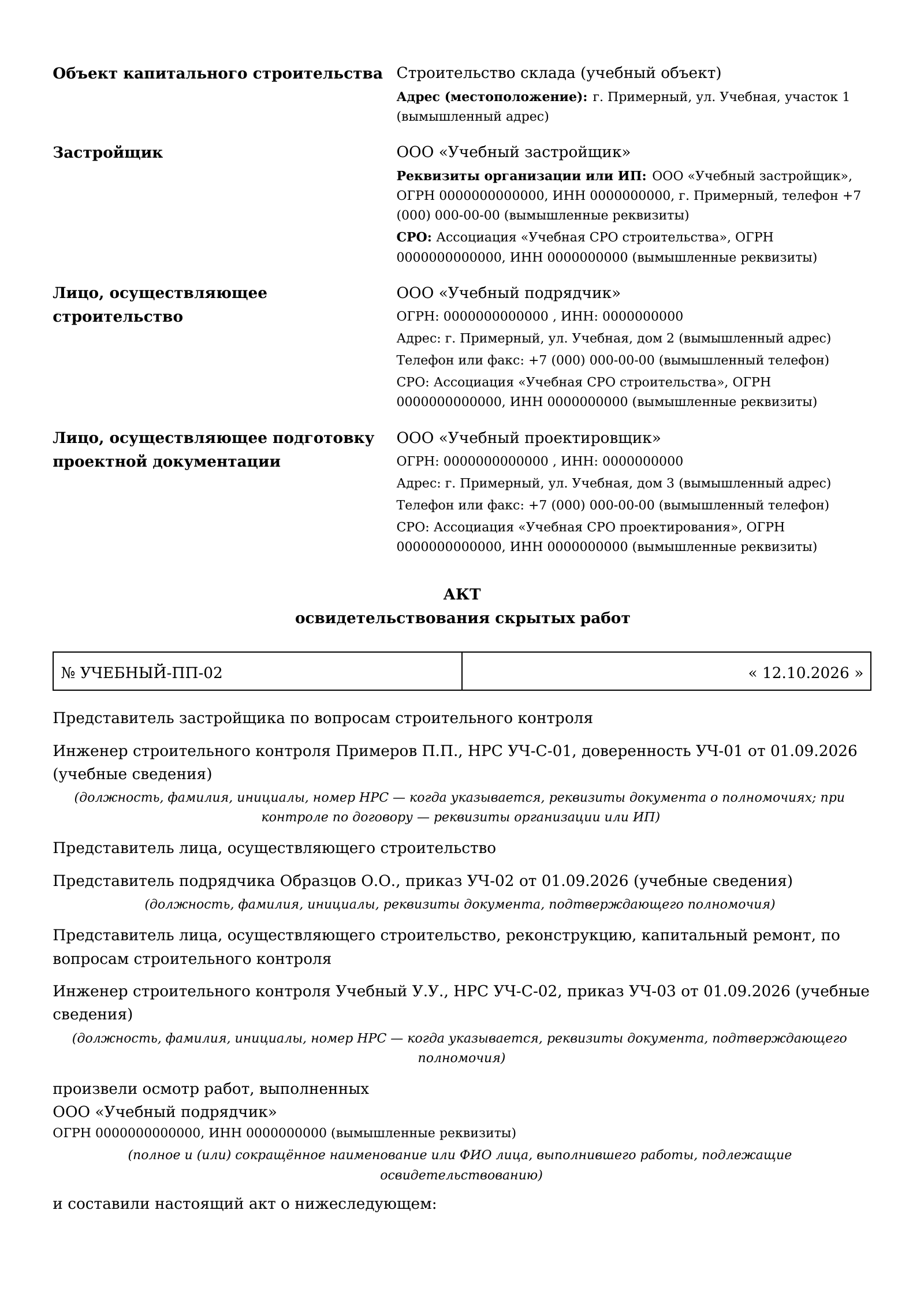

Объект, организации и представители

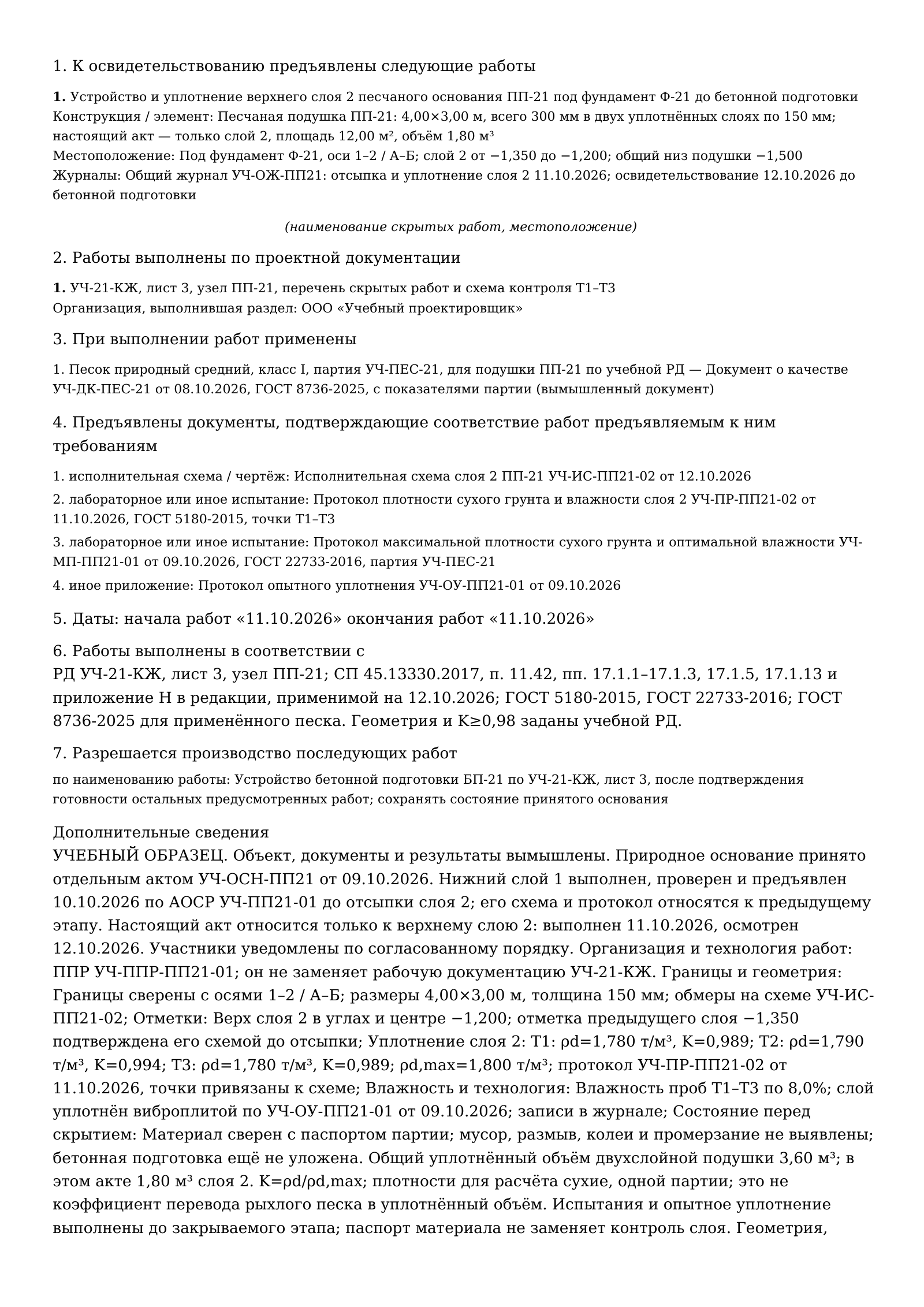

Слой 2, песок, подтверждения и следующий этап

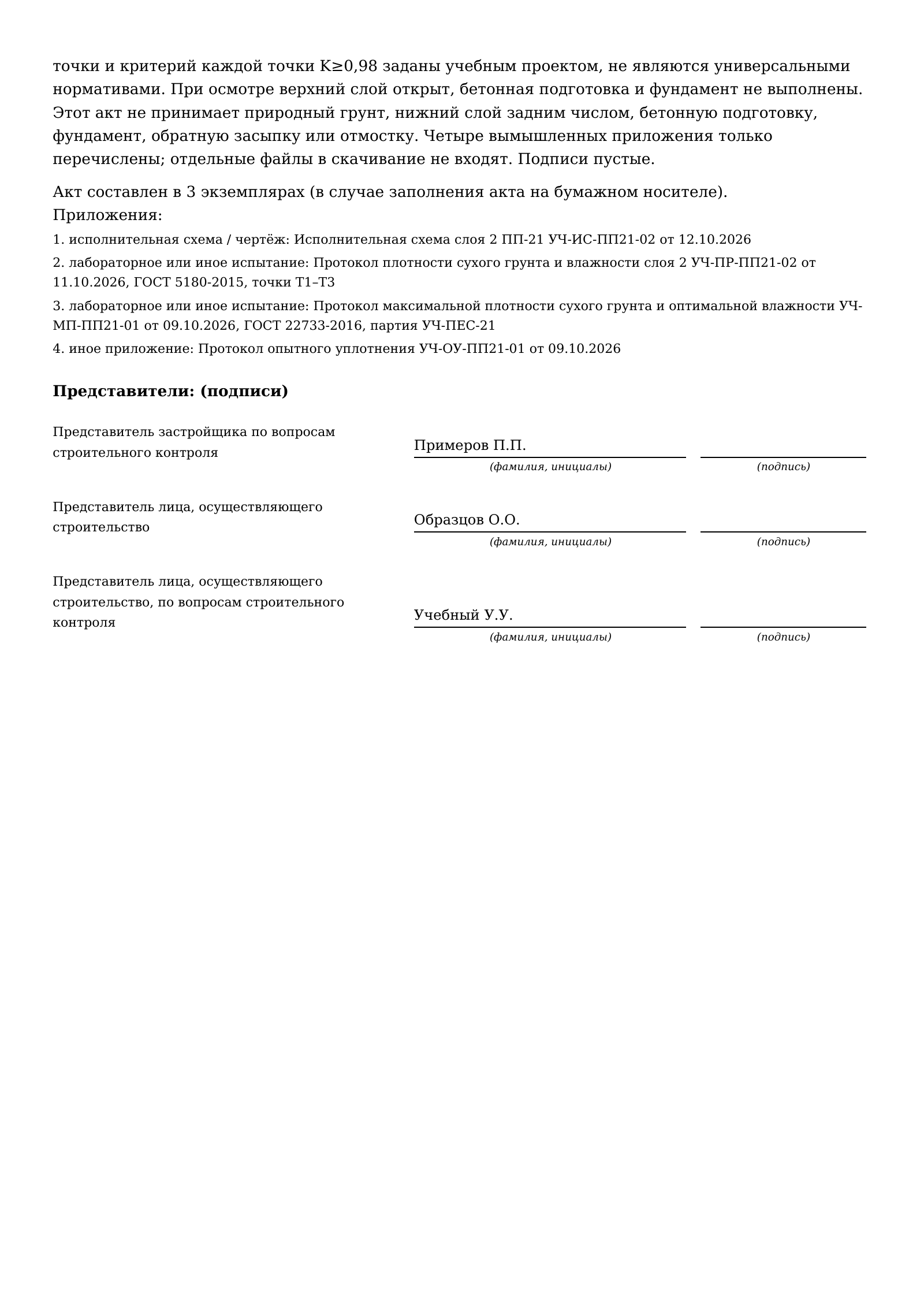

Результаты уплотнения, приложения и подписи представителей
Что указано в этом акте
- 1. Предъявленная работа
- Устройство и уплотнение верхнего слоя 2 песчаного основания ПП-21 под фундамент Ф-21 до бетонной подготовки
- Этот акт относится к верхнему слою 2, нижний слой предъявлен отдельно до его скрытия.
- Место и объём
- Песчаная подушка ПП-21: 4,00×3,00 м, всего 300 мм в двух уплотнённых слоях по 150 мм; настоящий акт — только слой 2, площадь 12,00 м², объём 1,80 м³; Под фундамент Ф-21, оси 1–2 / А–Б; слой 2 от −1,350 до −1,200; общий низ подушки −1,500
- Объём слоя после уплотнения — 1,80 м³; всей двухслойной подушки — 3,60 м³.
- 2. Рабочая документация
- УЧ-21-КЖ, лист 3, узел ПП-21, перечень скрытых работ и схема контроля Т1–Т3; ООО «Учебный проектировщик»
- Назовите лист, узел, участок и схему контрольных точек. ППР указан отдельно в дополнительных сведениях.
- 3. Песок и качество
- Песок природный средний, класс I, партия УЧ-ПЕС-21, для подушки ПП-21 по учебной РД; Документ о качестве УЧ-ДК-ПЕС-21 от 08.10.2026, ГОСТ 8736-2025, с показателями партии (вымышленный документ)
- Документ партии подтверждает материал, а не качество уплотнения выполненного слоя.
- 4. Подтверждения
- Исполнительная схема слоя 2 ПП-21 УЧ-ИС-ПП21-02 от 12.10.2026; Протокол плотности сухого грунта и влажности слоя 2 УЧ-ПР-ПП21-02 от 11.10.2026, ГОСТ 5180-2015, точки Т1–Т3; Протокол максимальной плотности сухого грунта и оптимальной влажности УЧ-МП-ПП21-01 от 09.10.2026, ГОСТ 22733-2016, партия УЧ-ПЕС-21; Протокол опытного уплотнения УЧ-ОУ-ПП21-01 от 09.10.2026
- Схема и протоколы связаны с участком, слоем и фактической партией. Четыре учебных приложения только перечислены.
- 5. Даты
- Слой 2 выполнен: 11.10.2026. Освидетельствование: 12.10.2026.
- При осмотре бетонная подготовка ещё не уложена.
- 6. Основания
- РД УЧ-21-КЖ, лист 3, узел ПП-21; СП 45.13330.2017, п. 11.42, пп. 17.1.1–17.1.3, 17.1.5, 17.1.13 и приложение Н в редакции, применимой на 12.10.2026; ГОСТ 5180-2015, ГОСТ 22733-2016; ГОСТ 8736-2025 для применённого песка. Геометрия и K≥0,98 заданы учебной РД.
- K≥0,98 и размеры относятся к учебной РД, не являются общими критериями для всех оснований.
- 7. Следующая работа
- Устройство бетонной подготовки БП-21 по УЧ-21-КЖ, лист 3, после подтверждения готовности остальных предусмотренных работ; сохранять состояние принятого основания
- Сохраните принятое основание и проверьте готовность остальных предусмотренных работ.
Меньше ручного заполнения
Есть чертежи и схемы? Подготовьте по ним свой АОСР
Загрузите чертёж песчаной подушки, исполнительную схему, документ о качестве песка или протокол контроля уплотнения в PDF, DOCX, JPG или PNG. Сервис предложит найденные сведения для вашего акта.
Выберите работу, сверьте и дополните сведения. Посмотрите весь АОСР перед оплатой.
Предпросмотр бесплатно. PDF без водяного знака — 299 ₽ за подготовленную версию. Разовая покупка, без подписки.
- Ваши документы
Рабочий чертёж, схема или документы на материалы и контроль.
- Проверка сведений
Вы выбираете работу, сверяете и дополняете акт.
- Полный предпросмотр
Оплата и скачивание, когда результат подходит.
Как заполнить акт на устройство песчаного основания
- Работа: назначение основания, обозначение подушки, номер и границы слоя.
- Место: конструкция, оси, отметки, размеры, толщина и объём после уплотнения.
- РД: обозначение, лист, узел, требования к материалу и контролю.
- Материал и результаты: партия песка, документ качества, схема, фактическая плотность, влажность и подтверждения проверки слоя.
- Даты и участники: выполнение, контроль, осмотр до скрытия, полномочия представителей и следующий этап.
Формулировка для песчаной подготовки
«Устройство и уплотнение песчаного основания [обозначение, назначение], слой [номер], в [оси, отметки, участок], толщиной [после уплотнения] по [РД, лист, узел], до [следующая скрывающая работа]».
Используйте название из рабочего узла. Дополните запись фактическими измерениями и документами; объём поставленного рыхлого песка не выдавайте за объём готового слоя.
Почему в образце три подписи
Работу выполнил основной подрядчик; отдельно участвуют его представитель и строительный контроль, а также представитель застройщика. Отдельный исполнитель здесь не привлекался. Участие проектировщика, состав представителей, полномочия и применимые исключения по СРО/НРС проверяют для своего объекта. Число подписей образца не является универсальным.
Бланк акта скрытых работ на песчаное основание
Для этой работы используется общая форма АОСР. Скачиваемый PDF заполнен учебными данными; свой акт можно заполнить в бесплатном редакторе.
Природное основание, слои подушки и бетонная подготовка
- До отсыпки: проверьте открытое природное основание, материал, условия и технологию. В примере основание принято 09.10.2026 актом УЧ-ОСН-ПП21; в тот же день выполнено опытное уплотнение.
- Нижний слой 1: 10.10.2026 выполнены уплотнение, контроль и отдельное освидетельствование УЧ-ПП21-01. Только после проверки предыдущего слоя отсыпан следующий.
- Верхний слой 2: работа и испытания 11.10.2026, осмотр 12.10.2026. Это предмет скачиваемого АОСР; слой доступен, бетон ещё не уложен.
- Следующий этап: по РД выполняется бетонная подготовка БП-21 после подтверждения остальной предусмотренной готовности. Фундамент оформляют по дальнейшей цепочке работ.
Для открытого грунта есть АОСР на разработку грунта и основание котлована, для следующего слоя — АОСР на бетонную подготовку. Их учебные участки и документы самостоятельны, они не подтверждают ПП-21.
Как выбрать образец для другой работы с песком
Природный песок на дне выемки и устроенная подушка имеют разные предметы проверки. Для заполнения пазух и траншей посмотрите АОСР на обратную засыпку, для слоёв у здания — отдельный пример основания отмостки. Подсыпка под кабель или трубу и цементно-песчаная подготовка также требуют своего описания и подтверждений по рабочему узлу.
Что проверить в песчаном основании перед скрытием
Для учебного слоя 2 сопоставлены требования и фактические результаты. Точки Т1–Т3 привязаны к схеме контроля в РД; методы, глубины отбора и объём проверки относятся к этому учебному участку.
Таблица прокручивается по горизонтали. С клавиатуры: перейдите в неё клавишей Tab и используйте стрелки.
| Показатель | Требование учебной РД | Фактический результат |
|---|---|---|
| Границы и геометрия | Слой 2 подушки ПП-21: 4,00×3,00 м, 12,00 м²; толщина после уплотнения 150 мм, объём 1,80 м³ по учебной РД | Границы сверены с осями 1–2 / А–Б; размеры 4,00×3,00 м, толщина 150 мм; обмеры на схеме УЧ-ИС-ПП21-02 |
| Отметки | Низ слоя 2 −1,350; верх −1,200; общий низ подушки −1,500 по учебной РД | Верх слоя 2 в углах и центре −1,200; отметка предыдущего слоя −1,350 подтверждена его схемой до отсыпки |
| Уплотнение слоя 2 | K не ниже 0,98 в каждой из трёх точек по учебной РД; ρd,max=1,800 т/м³ для той же партии по ГОСТ 22733-2016 | Т1: ρd=1,780 т/м³, K=0,989; Т2: ρd=1,790 т/м³, K=0,994; Т3: ρd=1,780 т/м³, K=0,989; ρd,max=1,800 т/м³; протокол УЧ-ПР-ПП21-02 от 11.10.2026, точки привязаны к схеме |
| Влажность и технология | Оптимальная влажность 8,0% по протоколу УЧ-МП-ПП21-01; технологические параметры по опытному уплотнению и ППР | Влажность проб Т1–Т3 по 8,0%; слой уплотнён виброплитой по УЧ-ОУ-ПП21-01 от 09.10.2026; записи в журнале |
| Состояние перед скрытием | Проектные материал и состояние; поверхность доступна для осмотра до бетонной подготовки БП-21 | Материал сверен с паспортом партии; мусор, размыв, колеи и промерзание не выявлены; бетонная подготовка ещё не уложена |
Коэффициент уплотнения и объём песка — разные величины
В примере K = ρd / ρd,max. Для точки Т1: 1,780 / 1,800 ≈ 0,989. Обе плотности — сухого грунта той же партии; максимальная определена стандартным уплотнением. Учебная РД задаёт K≥0,98 для каждой точки. Это не универсальный норматив и не коэффициент пересчёта закупленного песка в готовый слой.
В калькуляторе песка можно оценить объём, массу и доставку. Геометрический объём всей подушки после уплотнения: 4,00 × 3,00 × 0,30 = 3,60 м³. Закупку рассчитывают с учётом фактических свойств и условий; калькулятор не подтверждает плотность и качество основания.
Документы для АОСР на песчаную подушку
- РД, пункт 2: рабочий чертёж с узлом, границами слоёв, критериями, схемой и объёмом контроля.
- Организация и технология: ППР определяет порядок производства работ и не заменяет РД. В учебном акте его реквизиты указаны в дополнительных сведениях.
- Песок, пункт 3: фактическая партия и документ качества с нужными для проекта характеристиками.
- Результаты, пункт 4: схема выполненного слоя, предусмотренные протоколы плотности и влажности, определения максимальной сухой плотности и опытного уплотнения.
- Последовательность: предыдущие акты и записи проверки основания и нижних слоёв до их скрытия.
- Представители: реквизиты, полномочия и фактические даты.
РД и документы качества в пунктах 2–3 не становятся автоматически отдельными приложениями. Подтверждения предъявленного этапа и состав приложений определяют для объекта. Четыре вымышленных приложения учебного PDF только перечислены; отдельные файлы не включены.
Паспорт песка не заменяет контроль уплотнения. Протокол должен относиться к нужному слою, участку и партии, с привязкой измерений. Испытание штампом или иной предусмотренный проектом контроль нельзя считать выполненным только по этому примеру: здесь показаны плотность и влажность.
Для другого материала посмотрите АОСР на устройство и уплотнение щебёночного основания. В нём показан полевой контроль крупного щебня; метод стандартного уплотнения песка на него автоматически не переносится.
Ошибки в акте скрытых работ на песчаное основание
Слой не назван
Запись «песчаная подушка» не показывает границ осмотра. Укажите участок, номер слоя, отметки и толщину после уплотнения.
Паспорт заменил результаты
Документ поставки не доказывает плотность выполненного основания. Назовите фактические измерения и их подтверждения.
Проверен только верх
Осмотр готовой поверхности не восстанавливает проверку уже закрытых слоёв. Сохраняйте подтверждения по последовательности работ.
Перепутаны плотности и объёмы
Насыпная плотность для доставки не является максимальной сухой плотностью в расчёте K. Объём поставки и объём уплотнённого слоя фиксируют по своим данным.
Нормативная основа на дату примера
Рекомендуемая форма АОСР — приложение 3 к составу ИД по приказу Минстроя № 344/пр в редакции № 369/пр. Изменение № 369/пр вступило в силу 01.03.2026. Обычный PDF сам по себе не подтверждает ведение электронного комплекта по всем требованиям.
СП 45.13330.2017: п. 11.42 относится к освидетельствованию устроенного основания; пп. 17.1.1–17.1.3 — к проектным показателям, опытному уплотнению и исходным данным; п. 17.1.5 — к устройству слоёв; п. 17.1.13 и приложение Н — к контролю. Текст применимой редакции сверяют с РД и ППР.
У изменения № 4 к СП 45 разные сроки введения. По приказу № 354/пр новые положения, в частности пп. 4.8, 4.9, 11.14 и Б.1, вводятся с 01.03.2027. Они не применены к учебному осмотру 12.10.2026.
ГОСТ 8736-2025 для строительного песка действует с 01.06.2026 взамен ГОСТ 8736-2014. Для физических характеристик грунта используется ГОСТ 5180-2015, для максимальной плотности сухого грунта и оптимальной влажности — ГОСТ 22733-2016. Применимость методов и актуальные изменения проверяют для конкретного материала и работы.
Проверено 12.10.2026. Размеры, критерий каждой точки K≥0,98 и учебная схема контроля не являются универсальными требованиями. Акт относится к слою 2 подушки, не принимает готовый фундамент.
Вопросы об АОСР на песчаное основание
Как заполнить АОСР на устройство песчаного основания?
Укажите конструкцию и участок, оси и отметки, номер слоя, размеры и толщину после уплотнения, РД с листом и узлом, фактическую партию песка и документ её качества. Внесите результаты контроля слоя, ссылки на схему и протоколы, даты, полномочия представителей и следующую скрывающую работу. Слова «песчаное основание» без границ и подтверждений не идентифицируют выполненный этап.
Что показано в образце акта на песчаную подушку?
Песчаная подушка ПП-21 под фундамент Ф-21 размером 4,00×3,00 м устроена в двух уплотнённых слоях по 150 мм. Скачиваемый АОСР относится только к верхнему слою 2 объёмом 1,80 м³: работа выполнена 11.10.2026, осмотр — 12.10.2026 до бетонной подготовки. Нижний слой принят отдельно 10.10.2026. Данные и документы вымышлены, все листы PDF показаны, подписи пустые.
Когда подписывают акт на песчаную подготовку?
После выполнения и предусмотренного контроля предъявленного слоя, пока его можно проверить, до следующего скрывающего слоя или бетонной подготовки. При устройстве грунтовой подушки качество уплотнения предыдущего слоя проверяют до отсыпки следующего. Порядок предъявления, перечень актов и участников определяют для объекта; поздняя подпись не восстанавливает пропущенный контроль.
Можно ли одним актом принять всю двухслойную подушку?
Документы должны подтверждать фактическую последовательность работ и контроль слоёв до их скрытия. Один осмотр верхней поверхности не доказывает состояние нижнего слоя. В примере нижний слой проверен и принят отдельным актом до отсыпки верхнего, а скачиваемый АОСР предъявляет слой 2. Состав актов вашего объекта определяют по его документации и этапам освидетельствования.
Какой коэффициент уплотнения песка указывать в АОСР?
Критерий выбирают по РД и применимым требованиям. В этом примере учебный проект задаёт K не ниже 0,98 для каждой контрольной точки, а результат рассчитывают как отношение фактической плотности сухого грунта к максимальной плотности сухого грунта той же партии. Нельзя переносить 0,98 на любой объект или подставлять насыпную плотность из расчёта доставки песка.
Какие документы нужны для акта на песчаное основание?
В пункте 2 укажите РД, в пункте 3 — песок и документ качества фактической партии, в пункте 4 — подтверждения выполненной работы. Для учебного слоя это исполнительная схема, протоколы плотности и влажности, максимальной сухой плотности и опытного уплотнения. ППР относится к организации и технологии работ; его реквизиты в учебном акте вынесены в дополнительные сведения. Приложения перечисляют отдельно; состав проверяют для объекта. Четыре вымышленных приложения PDF названы, их отдельные файлы не скачиваются.
Достаточно ли паспорта песка или фотографии уплотнения?
Паспорт подтверждает характеристики поставленного материала, фотография показывает только видимый момент работ. Они не заменяют предусмотренный контроль плотности, влажности и геометрии основания. Методы и объём контроля выбирают по РД и применимым требованиям; в примере используются измерения и лабораторные результаты для конкретного слоя и партии.
Песчаное основание, подготовка и подушка — одна работа?
Название сверяют с рабочим узлом и назначением слоя. Эта страница показывает искусственно устроенную песчаную подушку под фундамент. Природный песчаный грунт дна котлована, цементно-песчаная подготовка, обратная засыпка и подсыпка под кабель или трубу имеют другие границы работ и подтверждения. Общее слово «песок» не делает учебный пример применимым ко всем этим случаям.
Подходит ли этот образец для основания отмостки?
У отмостки собственные участок, слои, уклоны и следующий этап. Для неё есть отдельный пример АОСР на основании отмостки. Параметры подушки под фундамент и её документы не переносят в отмостку; здесь показан самостоятельный учебный объект.
Кто подписывает акт на песчаную подушку?
Состав и полномочия представителей проверяют для своего объекта. В учебном примере три подписанта: представитель застройщика, представитель подрядчика и строительный контроль подрядчика. Работу выполнил тот же подрядчик. Отдельный исполнитель и представитель проектировщика включаются при предусмотренных для них условиях; число подписей образца не является общим правилом.
Где скачать бланк АОСР на песчаное основание и заполнить свой акт?
На странице скачивается полный заполненный учебный PDF. Для своего объекта откройте бесплатный редактор общей формы АОСР, внесите фактические сведения и скачайте PDF без регистрации. Чертёж подушки, схему, документ качества песка или протокол можно использовать в сервисе подготовки АОСР из документов; найденные сведения проверяют и дополняют, цена версии PDF указана на странице услуги.
От примера к своему акту
Подготовьте АОСР на своё песчаное основание
Укажите участок, слои, фактические результаты и документы. Для нескольких актов по объекту в личном кабинете можно использовать общие реквизиты, участников и реестр.
