Образец заполнения АОСР
Акт скрытых работ на подвесной потолок из ГКЛ
Заполненный АОСР на каркас до обшивки: профили, подвесы, анкеры и соединители. Полный PDF, все листы примера и бесплатный редактор своего акта.
Без регистрации. Свой акт можно скачать в PDF.
Образец АОСР на потолок из гипсокартона — полный PDF

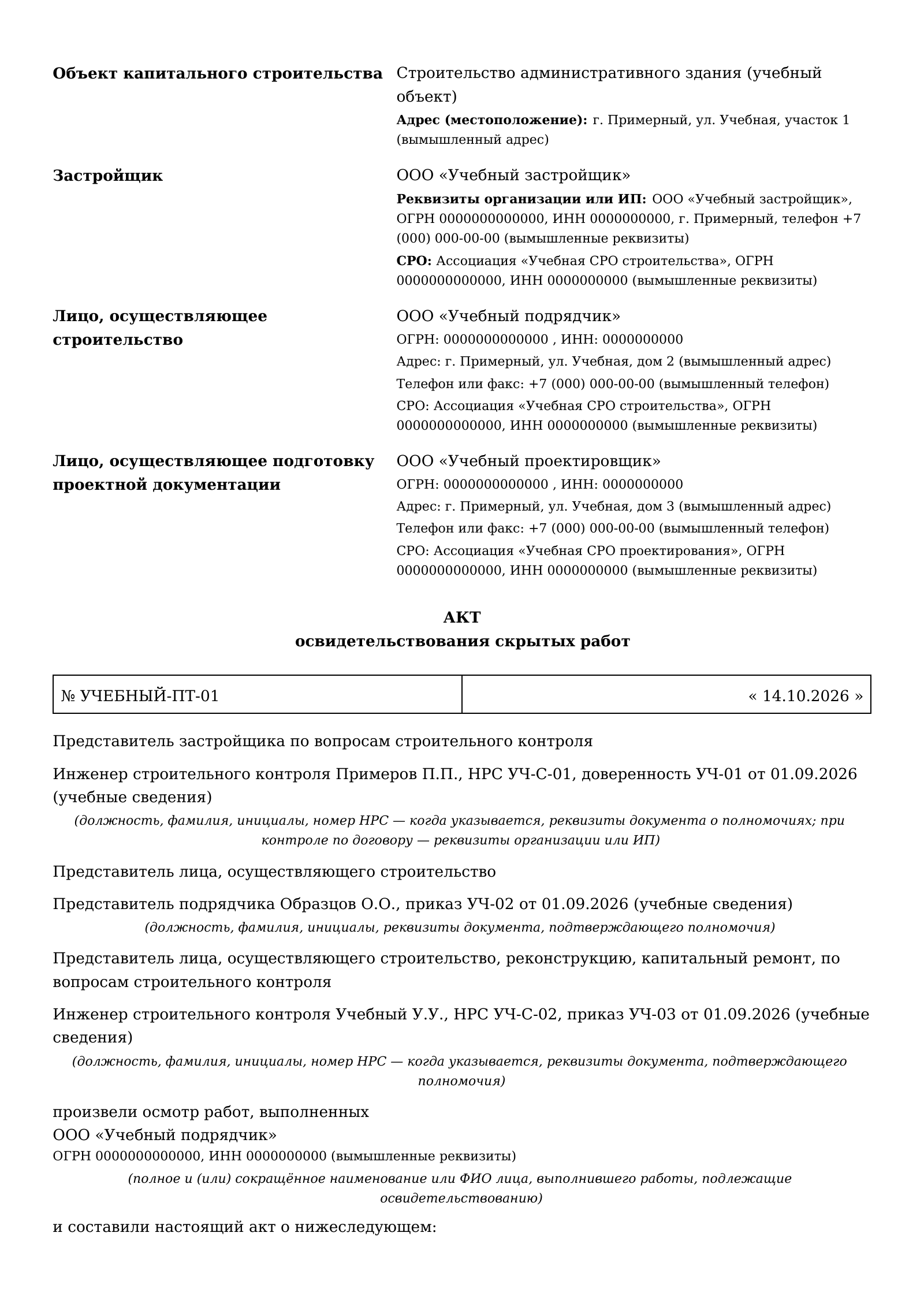

Акт УЧЕБНЫЙ-ПТ-01 от 14.10.2026: каркас ПТ-25 в помещении 201, оси 1–2 / Б–В. Участок 12,00 м², три основные линии и девять несущих осей; нижняя плоскость каркаса +2,7125.
Какой документ вы скачиваете
Учебный акт освидетельствования скрытых работ на металлический каркас под гипсокартонную обшивку. Листы, отделка и готовый потолок ещё не выполнены. На этом участке учебной РД сети, встроенные приборы и изоляционный слой не предусмотрены. Все организации, документы и результаты вымышлены. Два приложения только перечислены, их отдельные файлы не включены. Подписи пустые.
Объект, организации и представители
Каркас ПТ-25, материалы, подтверждения и следующая обшивка
Результаты контроля, учебные приложения и подписи представителей
Меньше ручного заполнения
Есть чертежи и схемы? Подготовьте по ним свой АОСР
Загрузите план потолка с узлами подвесов, исполнительную схему, документы качества профилей и анкеров или лист контроля в PDF, DOCX, JPG или PNG. Сервис предложит найденные сведения для вашего акта.
Выберите работу, сверьте и дополните сведения. Посмотрите весь АОСР перед оплатой.
Предпросмотр бесплатно. PDF без водяного знака — 299 ₽ за подготовленную версию. Разовая покупка, без подписки.
- Ваши документы
Рабочий чертёж, схема или документы на материалы и контроль.
- Проверка сведений
Вы выбираете работу, сверяете и дополняете акт.
- Полный предпросмотр
Оплата и скачивание, когда результат подходит.
Как заполнить акт скрытых работ на потолок

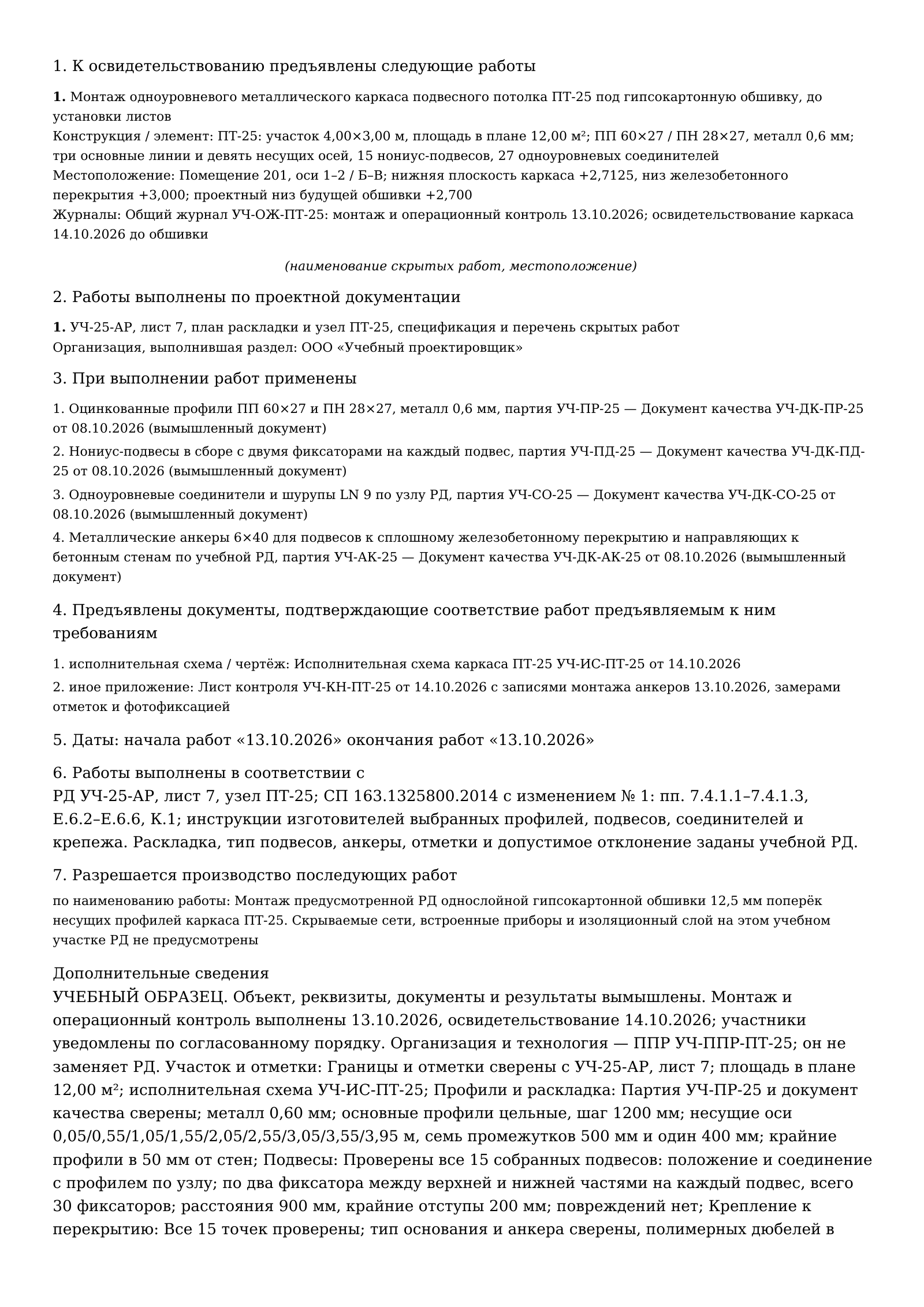

Назовите предъявленный участок и этап. Свяжите раскладку и крепления с рабочим чертежом, фактическими материалами и выполненным контролем.
- 1. Предъявленная работа
Монтаж одноуровневого металлического каркаса подвесного потолка ПТ-25 под гипсокартонную обшивку, до установки листов
Открытый каркас одного участка под будущую обшивку.
- Место и объём
ПТ-25: участок 4,00×3,00 м, площадь в плане 12,00 м²; ПП 60×27 / ПН 28×27, металл 0,6 мм; три основные линии и девять несущих осей, 15 нониус-подвесов, 27 одноуровневых соединителей; Помещение 201, оси 1–2 / Б–В; нижняя плоскость каркаса +2,7125, низ железобетонного перекрытия +3,000; проектный низ будущей обшивки +2,700
12,00 м² — площадь участка в плане, а не количество листов с запасом на раскрой.
- 2. Рабочая документация
УЧ-25-АР, лист 7, план раскладки и узел ПТ-25, спецификация и перечень скрытых работ; ООО «Учебный проектировщик»
План раскладки и узлы определяют конструкцию; ППР указан отдельно и не заменяет РД.
- 3. Применённые материалы
Оцинкованные профили ПП 60×27 и ПН 28×27, металл 0,6 мм, партия УЧ-ПР-25; Нониус-подвесы в сборе с двумя фиксаторами на каждый подвес, партия УЧ-ПД-25; Одноуровневые соединители и шурупы LN 9 по узлу РД, партия УЧ-СО-25; Металлические анкеры 6×40 для подвесов к сплошному железобетонному перекрытию и направляющих к бетонным стенам по учебной РД, партия УЧ-АК-25; Документ качества УЧ-ДК-ПР-25 от 08.10.2026 (вымышленный документ); Документ качества УЧ-ДК-ПД-25 от 08.10.2026 (вымышленный документ); Документ качества УЧ-ДК-СО-25 от 08.10.2026 (вымышленный документ); Документ качества УЧ-ДК-АК-25 от 08.10.2026 (вымышленный документ)
Профили, подвесы, соединители и крепёж уже установлены; будущие листы сюда не включены.
- 4. Подтверждения
Исполнительная схема каркаса ПТ-25 УЧ-ИС-ПТ-25 от 14.10.2026; Лист контроля УЧ-КН-ПТ-25 от 14.10.2026 с записями монтажа анкеров 13.10.2026, замерами отметок и фотофиксацией
Два вымышленных приложения только перечислены, их отдельные файлы не скачиваются.
- 5. Даты
Монтаж: 13.10.2026. Освидетельствование: 14.10.2026.
Подготовку отверстий и заделку анкеров контролировали во время монтажа.
- 6. Основания

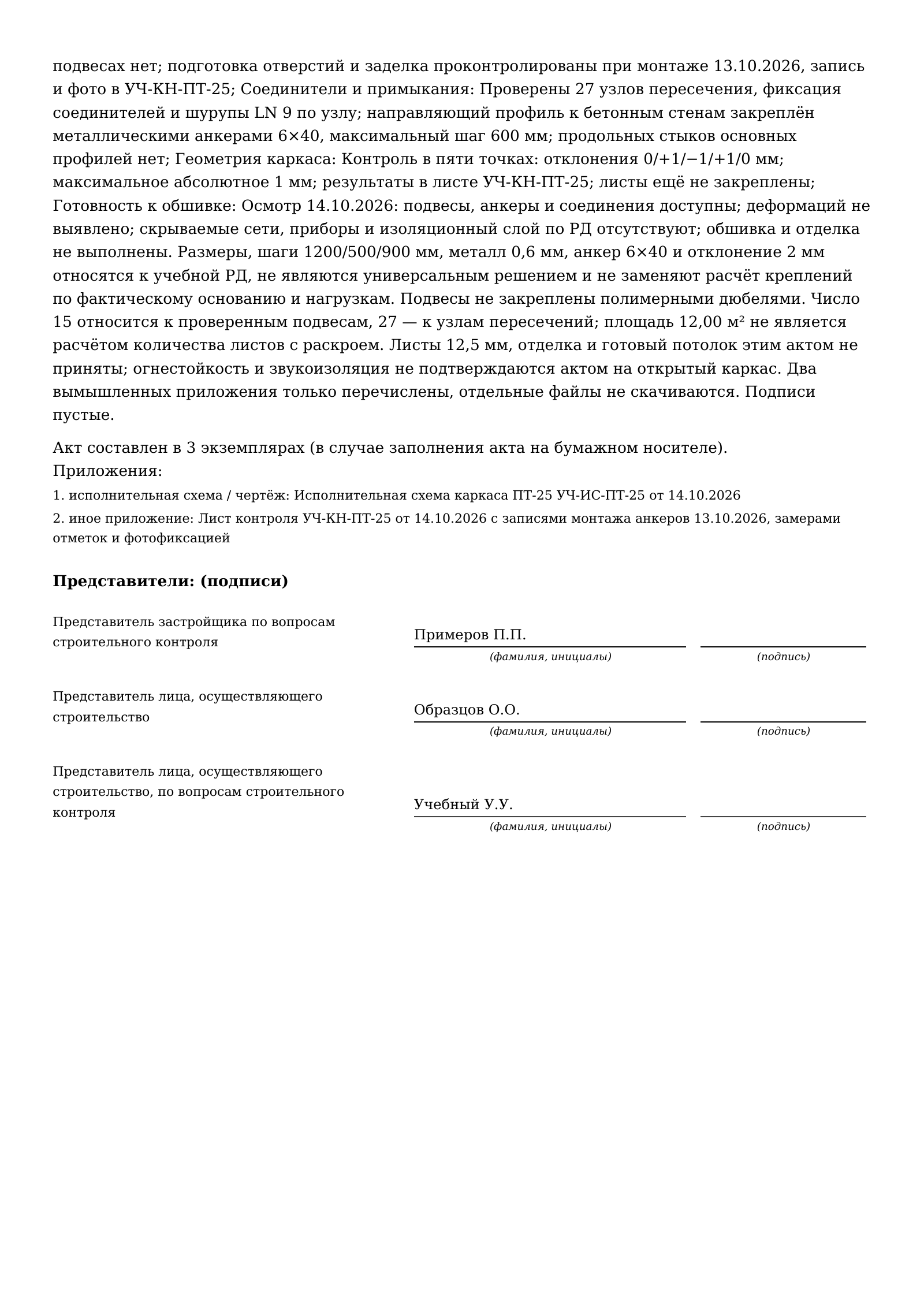

РД УЧ-25-АР, лист 7, узел ПТ-25; СП 163.1325800.2014 с изменением № 1: пп. 7.4.1.1–7.4.1.3, Е.6.2–Е.6.6, К.1; инструкции изготовителей выбранных профилей, подвесов, соединителей и крепежа. Раскладка, тип подвесов, анкеры, отметки и допустимое отклонение заданы учебной РД.
Типы элементов, шаги и допустимые отклонения заданы учебной РД.
- 7. Следующая работа
Монтаж предусмотренной РД однослойной гипсокартонной обшивки 12,5 мм поперёк несущих профилей каркаса ПТ-25. Скрываемые сети, встроенные приборы и изоляционный слой на этом учебном участке РД не предусмотрены
Сети, приборы и изоляционный слой на учебном участке не предусмотрены. Готовый потолок ещё не выполнен.
Бланк АОСР для своего потолка
Укажите фактический тип системы, основание, крепления, материалы, результаты и представителей. Проверьте весь акт в отдельном редакторе перед скачиванием.
Что проверено до установки листов
Ниже условия учебной РД и вымышленные результаты. Число подвесов, шаги, крепёж и допустимые отклонения относятся к одному примеру.
Участок и отметки
- По учебной РД
- ПТ-25, помещение 201, оси 1–2 / Б–В; участок 4,00×3,00 м, 12,00 м²; нижняя плоскость каркаса +2,7125, низ бетонного перекрытия +3,000
- Зафиксировано
- Границы и отметки сверены с УЧ-25-АР, лист 7; площадь в плане 12,00 м²; исполнительная схема УЧ-ИС-ПТ-25
Профили и раскладка
- По учебной РД
- ПП 60×27 и ПН 28×27, металл 0,6 мм; три основные линии вдоль 4,00 м на 0,30/1,50/2,70 м; девять несущих осей поперёк, шаг не более 500 мм; крайние несущие профили в 50 мм от стен
- Зафиксировано
- Партия УЧ-ПР-25 и документ качества сверены; металл 0,60 мм; основные профили цельные, шаг 1200 мм; несущие оси 0,05/0,55/1,05/1,55/2,05/2,55/3,05/3,55/3,95 м, семь промежутков 500 мм и один 400 мм; крайние профили в 50 мм от стен
Подвесы
- По учебной РД
- Нониус-подвесы в сборе, по два фиксатора между верхней и нижней частями по узлу ПТ-25; по пять на каждую из трёх основных линий; вдоль линии точки 0,20/1,10/2,00/2,90/3,80 м, шаг 900 мм
- Зафиксировано
- Проверены все 15 собранных подвесов: положение и соединение с профилем по узлу; по два фиксатора между верхней и нижней частями на каждый подвес, всего 30 фиксаторов; расстояния 900 мм, крайние отступы 200 мм; повреждений нет
Крепление к перекрытию
- По учебной РД
- Металлический потолочный анкер 6×40 для учебного сплошного железобетонного основания; установка и заделка по РД и инструкции выбранного крепежа
- Зафиксировано
- Все 15 точек проверены; тип основания и анкера сверены, полимерных дюбелей в подвесах нет; подготовка отверстий и заделка проконтролированы при монтаже 13.10.2026, запись и фото в УЧ-КН-ПТ-25
Соединители и примыкания
- По учебной РД
- Одноуровневые соединители на пересечениях трёх основных линий и девяти несущих осей; фиксация по узлу РД; направляющие к бетонным стенам металлическими анкерами 6×40, шаг не более 600 мм по учебной РД
- Зафиксировано
- Проверены 27 узлов пересечения, фиксация соединителей и шурупы LN 9 по узлу; направляющий профиль к бетонным стенам закреплён металлическими анкерами 6×40, максимальный шаг 600 мм; продольных стыков основных профилей нет
Геометрия каркаса
- По учебной РД
- Проектная нижняя плоскость +2,7125; допустимое отклонение учебной РД не более 2 мм; будущая обшивка 12,5 мм, её проектный низ +2,700
- Зафиксировано
- Контроль в пяти точках: отклонения 0/+1/−1/+1/0 мм; максимальное абсолютное 1 мм; результаты в листе УЧ-КН-ПТ-25; листы ещё не закреплены
Готовность к обшивке
- По учебной РД
- До закрытия проверить доступный каркас и готовность скрываемой зоны; сети, встроенные приборы и изоляционный слой на этом учебном участке РД не предусмотрены
- Зафиксировано
- Осмотр 14.10.2026: подвесы, анкеры и соединения доступны; деформаций не выявлено; скрываемые сети, приборы и изоляционный слой по РД отсутствуют; обшивка и отделка не выполнены
Подвесы и анкеры: что указать в акте
Основание и крепёж
В учебном участке предусмотрены сплошное железобетонное перекрытие и металлические анкеры. Для пустотного основания, другого бетона или иных нагрузок нужен соответствующий подбор по РД и инструкции выбранного крепежа.
Операционный контроль
Видимая головка анкера не показывает всю глубину заделки. Подготовку отверстия и установку контролируют при монтаже; в примере это записи и фото в листе контроля. Одна фотография готового каркаса не подтверждает все операции.
Проверка включает комплектность подвеса, соединение с профилем, положение и шаг точек. Для выбранного нониус-подвеса между верхней и нижней частями проверены два фиксатора на каждом из 15 подвесов — всего 30. Значения 900 мм и 6×40 из примера не являются универсальным подбором креплений. Если проектом предусмотрены испытания, их фактический результат оформляют соответствующим документом; в учебном PDF отдельный протокол испытания не выдуман.
Каркас, скрываемая зона и готовый потолок
Каркас
Анкеры, подвесы, профили, соединения и геометрия предъявляются до закрытия листами. Это предмет текущего образца.
Сети и изоляция
На учебном участке они не предусмотрены РД. Если в реальном потолке есть проводка, другие сети, приборы или изоляция, подтвердите их готовность до закрытия. Есть отдельные образцы АОСР на прокладку кабеля и АОСР на утепление.
Обшивка
Следующая разрешённая работа — листы 12,5 мм поперёк несущих профилей по учебной РД. Отметка +2,700 относится к будущему низу обшивки, а не к осмотренной нижней плоскости каркаса +2,7125.
Готовая конструкция
Обшивку, швы и отделку проверяют по фактически выполненным этапам. Акт на открытый каркас не подтверждает свойства готового потолка, его звукоизоляцию или огнестойкость.
Документы для АОСР на подвесной потолок
- РД: план раскладки, обозначение участка, узлы подвесов и примыканий, отметки, спецификация и перечень скрытых работ.
- Материалы: профили, подвесы, соединители и крепёж с документами качества на фактические партии.
- Контроль: предусмотренная исполнительная схема, записи монтажа анкеров и результаты замеров.
- Участники: представители и документы об их полномочиях по фактической схеме работ.
Для другой конструкции нужен свой пример: АОСР на перегородки из ГКЛ описывает каркас перегородки и последовательность её обшивки.
Расчёт материалов для потолка
Калькулятор потолка из гипсокартона помогает оценить потребность. Расчёт не подтверждает фактические крепления и качество монтажа и не заменяет рабочий план.
Ошибки в акте на потолок из ГКЛ
Не назван предъявленный этап
Укажите открытый каркас и границы. Не записывайте обшивку и отделку как выполненные работы, если листов ещё нет.
Крепления без основания
Свяжите тип анкера с фактическим перекрытием и узлом. Не переносите анкер для сплошного железобетона на пустотное основание по одному названию потолка.
Смешаны отметки
У каркаса и низа будущей обшивки разные отметки. Укажите, какую плоскость измеряли и с каким проектным значением сравнивали.
Проверка только после закрытия
Зафиксируйте недоступные позднее операции при монтаже. Сведения о скрываемых сетях, материалах и результатах берут с объекта; фактические участники подписывают акт.
Форма АОСР и нормативная основа
Рекомендуемый образец АОСР — приложение 3 к составу ИД по приказу Минстроя № 344/пр в редакции № 369/пр, действующей с 01.03.2026. Обычный PDF сам по себе не подтверждает выполнение всех требований к электронному комплекту ИД.
СП 163.1325800.2014 охватывает проектирование и монтаж конструкций с ГКЛ и ГВЛ, включая подвесные потолки. Раскладку и крепления проверяют по пп. 7.4.1.1–7.4.1.3, Е.6.2–Е.6.6; поэтапную приёмку описывает К.1. На учебную дату учитывают изменение № 1. Проект и инструкции выбранных изделий определяют раскладку, крепления и контроль конкретного участка.
Для понимания устройства одноуровневого каркаса можно посмотреть систему КНАУФ П 113. Учебный ПТ-25 не является проектом для любого помещения: шаги, крепления и нагрузки сверяют с документацией своего объекта.
Проверено 14.10.2026. Пример относится к металлическому каркасу до обшивки; Армстронг, реечные и натяжные потолки имеют другой состав элементов и узлов.
Вопросы об АОСР на потолок из гипсокартона
Как заполнить акт скрытых работ на потолок из гипсокартона?
Укажите участок потолка, помещение, оси, рабочий чертёж и узел. Перенесите фактические профили, подвесы, анкеры и соединители, результаты проверки креплений, раскладки и отметок, документы качества, даты и представителей. В примере предъявлен открытый каркас до установки листов.
Что показано в образце АОСР на потолок из ГКЛ?
Каркас ПТ-25 на участке 4,00×3,00 м, площадью 12,00 м². Три основные линии и девять несущих осей, 15 нониус-подвесов и 27 одноуровневых соединителей. Монтаж выполнен 13.10.2026, осмотр 14.10.2026 до обшивки. Все сведения учебные, подписи пустые.
Когда оформляют АОСР на каркас подвесного потолка?
Пока подвесы, анкеры, соединения и другие скрываемые элементы доступны для осмотра, до установки закрывающих их листов. Контроль операций, которые позднее нельзя увидеть полностью, фиксируют во время монтажа. Перечень скрытых работ и порядок предъявления определяют по документации объекта.
Что проверить в креплении потолочного каркаса к перекрытию?
Проверьте фактическое основание, выбранный тип анкера, расположение точек, подготовку отверстий, заделку крепежа, комплектность подвесов и соединение с профилем по РД и инструкциям изготовителей. В примере применены металлические анкеры к сплошному железобетону; это не подбор крепежа для любого основания.
Шаги 1200, 500 и 900 мм подходят для любого потолка?
Это параметры учебной раскладки: основные линии, несущие оси и подвесы соответственно. В учебной раскладке несущие профили стоят в 50 мм от крайних стен; последний промежуток 400 мм. Для другого потолка систему, шаги, тип обшивки, нагрузки, подвесы и крепления выбирают по РД и применимым требованиям. По одной площади помещения нельзя подтвердить готовность каркаса.
Что означают 15 подвесов и 27 соединителя в образце?
На каждой из трёх основных линий установлено по пять подвесов: всего 15. Девять несущих осей пересекают три основные линии: проверены 27 узлов соединения. На каждом нониус-подвесе проверены два фиксатора, всего 30. Это данные конкретного учебного плана; они не задают расход материалов на любой потолок.
Какая отметка указана: каркаса или готового потолка?
Нижняя плоскость каркаса по учебной РД +2,7125 м. Будущие листы толщиной 12,5 мм дадут проектный низ обшивки +2,700 м. В текущем акте проверена плоскость каркаса; обшивка ещё не выполнена.
Этот акт принимает проводку, изоляцию и готовый потолок?
Скрываемые сети, встроенные приборы и изоляционный слой на учебном участке РД не предусмотрены. На реальном объекте предусмотренные элементы проверяют по своему составу и предъявляют до закрытия. АОСР на каркас не принимает будущие листы, отделку и готовый потолок и не подтверждает огнестойкость или звукоизоляцию.
Подойдёт ли пример для Армстронга, реечного или натяжного потолка?
У этих потолков другой состав элементов и узлов. Учебный PDF относится к одноуровневому металлическому каркасу под гипсокартонную обшивку. Для другой системы выбирают её фактический этап, крепления, материалы, контроль и документацию.
Кто подписывает акт и что входит в скачивание?
Состав представителей определяют по фактическим участникам и форме АОСР. В этом примере работы выполняет сам подрядчик, проектировщик к осмотру не привлечён; предусмотрены три пустые подписи. Скачивается полный учебный АОСР, схема и лист контроля только перечислены как два вымышленных приложения; их отдельные файлы не приложены.
Где заполнить свой АОСР на потолок бесплатно?
Откройте отдельный бесплатный редактор, укажите фактические сведения, проверьте акт и скачайте PDF без регистрации. На этой странице доступны заполненный учебный пример и все его листы. Подготовка по исходным документам — отдельная услуга с бесплатным предпросмотром и оплатой подготовленной версии PDF.
От примера к своему акту
Подготовьте АОСР на свой участок потолка
Укажите систему, фактическое основание, крепления и выполненный контроль. Для нескольких актов по объекту можно использовать общие реквизиты и участников.
