Акт скрытых работ на армирование — образец АОСР

Образец заполнения АОСР

Акт скрытых работ на армирование

Акт освидетельствования скрытых работ на армирование (АОСР) фиксирует результаты контроля до бетонирования. Покажем заполнение для фундаментной плиты: оси, отметки, рабочую схему, материалы и документы контроля. Скачайте учебный образец или заполните свой акт бесплатно.

Образец и редактор доступны без регистрации. Свой акт можно скачать в PDF.

Пример для монолитной плиты

Заполненный образец АОСР на армирование

Ниже все страницы фактически скачиваемого PDF: объект, организации, представители, выполненные работы и места для подписей. Нажмите на страницу, чтобы открыть её в полном размере.

УЧЕБНЫЙ ОБРАЗЕЦ · ВЫМЫШЛЕННЫЕ ДАННЫЕ. Акт № УЧЕБНЫЙ-АР-01 от 06.10.2026. 2 страницы А4. Подписи не проставлены.

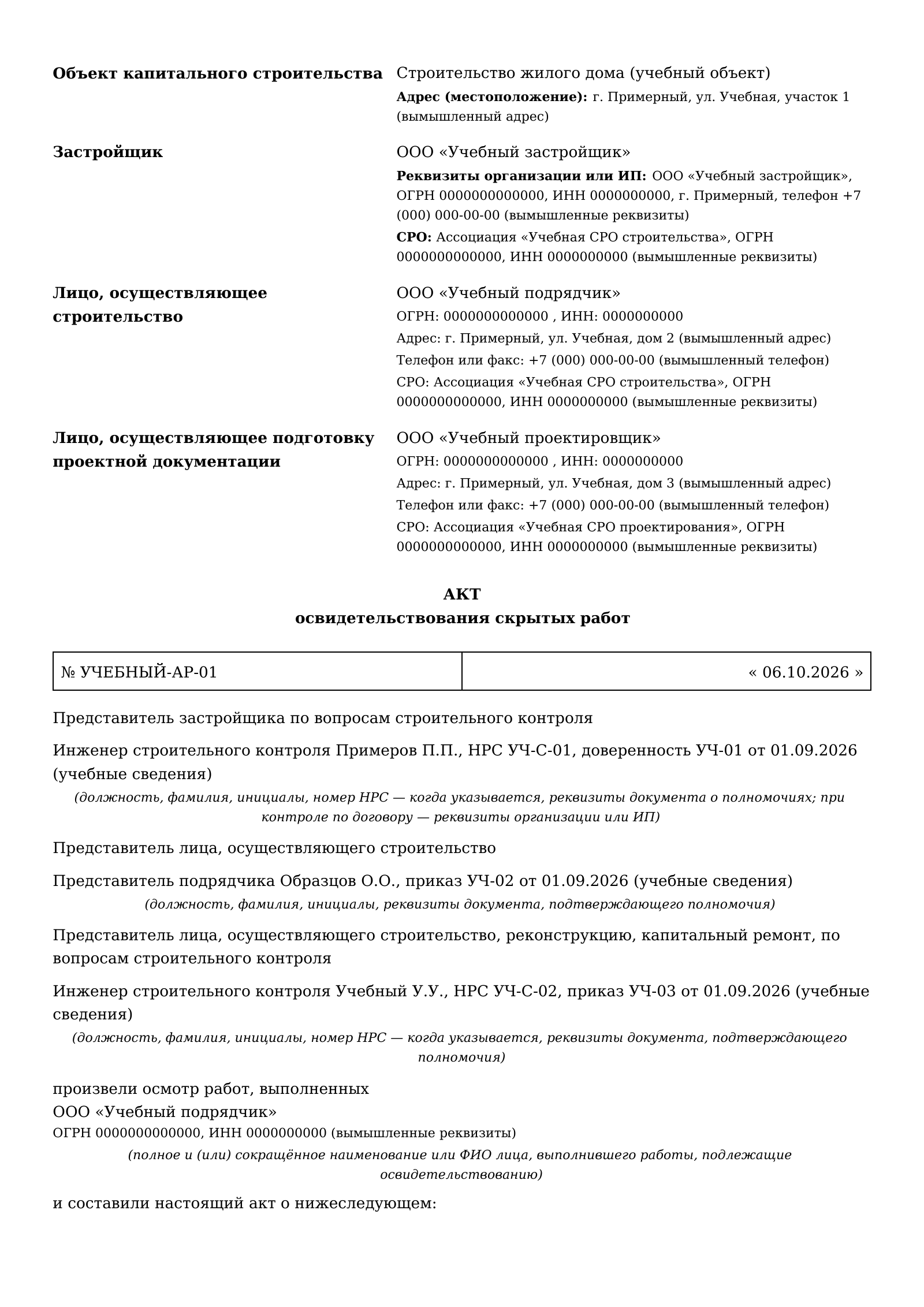

Страница 1 учебного АОСР на армирование фундаментной плиты: объект, организации и представители
Страница 1 из 2 Увеличить ↗

Объект, организации и представители

Страница 2 учебного АОСР на армирование фундаментной плиты: работы, материалы, приложения и подписи
Страница 2 из 2 Увеличить ↗

Работы, материалы, приложения и подписи

В примере используются вязальные соединения; сварка и муфты не применялись. Акт относится к армированию. Готовность основания, опалубки, закладных и остальных элементов перед бетонированием проверяют отдельно.

Разбор заполнения: что указано в этом акте

Пояснения к предметной части документа. Сведения об объекте, участниках, СРО и полномочиях представителей также входят в полный акт.

1. Предъявленные работы
Монтаж и вязка арматурных сеток монолитной фундаментной плиты ФП-1 по рабочему чертежу, участок 32 м²
Назовите конструкцию и фактически предъявляемое армирование. Укажите границы и объём участка по рабочей документации; запись «армирование» без привязки недостаточна.
Место выполнения
Монолитная фундаментная плита ФП-1, нижняя и верхняя сетки; Оси 1–4 / А–Г, отметки от −0,600 до −0,300
Марка плиты, оси и отметки связывают акт с конкретной конструкцией. Для стены, колонны или перекрытия внесите их собственные обозначения и границы.
2. Рабочая документация
УЧ-03-КЖ, лист 5, схема армирования ФП-1 (учебное обозначение); ООО «Учебный проектировщик»
Укажите обозначение комплекта, лист, схему и разработчика. Диаметры, шаг, защитный слой, стыки и дополнительные стержни сверяют с этим чертежом.
3. Применённые материалы
Арматурный прокат А500С Ø12 мм по ГОСТ 34028-2016 — Документ о качестве УЧ-ДК-04 от 30.09.2026, партия УЧ-12 (учебный документ); Проволока вязальная Ø1,2 мм — Документ о качестве УЧ-ДК-05 от 30.09.2026, партия УЧ-13 (учебный документ)
Свяжите класс и диаметр проката с фактической партией и документом о качестве. Для разных партий и диаметров добавьте свои позиции.
4. Документы о соответствии
Исполнительная схема УЧ-ИС-АР-01 от 05.10.2026 (учебный документ); Лист контроля армирования УЧ-КА-01 от 06.10.2026 (учебный документ)
Исполнительная схема и результаты контроля относятся к тому же участку. Для сварных и механических соединений нужны соответствующие результаты оценки их качества.
5. Даты выполнения
Начало: 04.10.2026. Окончание: 05.10.2026. Дата акта: 06.10.2026.
Сверьте даты с журналом и фактическим осмотром до бетонирования. Ранее закрываемые элементы предъявляют, пока они доступны для контроля.
6. Основания соответствия
Рабочая документация УЧ-03-КЖ, лист 5, схема армирования ФП-1; СП 70.13330.2012, раздел 5.16 (в редакции, применимой на дату работ); ГОСТ 34028-2016.
Перечислите рабочую документацию и применимые требования в редакции на дату работ. Ссылка на СП не заменяет фактические проверки и проект.
7. Последующие работы
Бетонирование плиты ФП-1 в осях 1–4 / А–Г после подтверждения готовности остальных элементов к бетонированию
Акт касается предъявленного армирования. Готовность основания, опалубки, закладных и других элементов перед бетонированием подтверждают отдельно.

Меньше ручного заполнения

Есть чертежи и схемы? Подготовьте по ним свой АОСР

Загрузите чертёж армирования, исполнительную схему или документы на арматуру в PDF, DOCX, JPG или PNG. Сервис предложит найденные сведения для вашего акта.

Выберите работу, сверьте и дополните сведения. Посмотрите весь АОСР перед оплатой.

Предпросмотр бесплатно. PDF без водяного знака — 299 ₽ за подготовленную версию. Разовая покупка, без подписки.

  1. Ваши документы

    Рабочий чертёж, схема или документы на материалы и контроль.

  2. Проверка сведений

    Вы выбираете работу, сверяете и дополняете акт.

  3. Полный предпросмотр

    Оплата и скачивание, когда результат подходит.

Что проверить перед бетонированием

Сверяйте фактически смонтированное армирование с рабочей документацией и фиксируйте результаты контроля, пока элементы доступны. Допуски, методы и объём проверок определяют по применимым требованиям объекта.

  • Конструкция и участок: марка элемента, оси, отметки, границы предъявляемых работ и связанный лист КЖ.
  • Арматура: класс, диаметры, количество и расположение стержней; связь фактических партий с документами о качестве.
  • Рабочая схема: шаг, сетки, хомуты, усиления, выпуски, анкеровка и стыки, предусмотренные чертежом.
  • Положение и фиксация: проектный защитный слой и устойчивость арматуры при последующих работах. Значение из чужого примера не является критерием.
  • Соединения: фактически применённый способ и его качество. Сварные и механические соединения требуют предусмотренной оценки качества до приёмки.
  • Состояние и подтверждения: загрязнения, наледь, коррозия, исполнительная схема и записи проверок. Отклонения должны быть устранены или согласованы в установленном порядке.

Калькулятор расхода арматуры помогает оценить количество материала. Он не подбирает безопасную схему армирования и не подтверждает соответствие конструкции проекту.

Для сетки в кирпичной стене посмотрите образец АОСР на кирпичную кладку с проверкой сетки до закрытия следующим рядом. У кладки свои проектные узлы и требования к швам; значения из фундаментной плиты ФП-1 на неё не переносят.

Для бетонной отмостки с армированием основание и арматуру предъявляют по своей последовательности работ. АОСР на отмостку: отдельный образец песчаного основания и PDF →

Акт скрытых работ на армирование фундамента

Для фундаментной плиты укажите её марку, сетки, оси и высотные отметки. В учебном акте это Монолитная фундаментная плита ФП-1, нижняя и верхняя сетки, Оси 1–4 / А–Г, отметки от −0,600 до −0,300. Материалы и результаты контроля связаны с тем же участком.

Для ленты или ростверка измените описание в пункте 1. Ниже основа формулировки одной строки; сведения в квадратных скобках замените данными своего проекта и осмотра:

Армирование ленточного фундамента

«Монтаж арматурного каркаса ленточного фундамента [марка], участок в осях [оси], отметки [отметки], по чертежу [шифр], лист [лист]».

Армирование ростверка

«Монтаж арматурного каркаса ростверка [марка], участок в осях [оси], отметки [отметки], по чертежу [шифр], лист [лист]».

Уточните фактический способ соединений, предъявляемые выпуски и узлы. Формулировка пункта 1 не заменяет полный акт с материалами, приложениями, участниками и подписями.

Элементы, которые закроются раньше: проверяйте нижнюю сетку и труднодоступные узлы до ограничения доступа. Планируйте этапы освидетельствования по последовательности работ; итоговая дата не заменяет пропущенный осмотр.

Армирование и готовый фундамент — разные предметы освидетельствования. Этот АОСР фиксирует проверку арматуры до её закрытия бетоном. Если документацией объекта предусмотрено освидетельствование законченного фундамента как ответственной конструкции, оформляют отдельный акт по приложению № 4 к приказу № 344/пр (АООК). Его АОСР на армирование не заменяет.

Для перекрытия, стены, балки или колонны структура АОСР сохраняется, а сведения о конструкции, чертежах, арматуре и контроле меняются. Армирование кирпичной кладки и арматурный каркас буронабивной сваи требуют своего предметного описания.

Как заполнить акт на армирование

1

Подготовьте исходные данные

Рабочие чертежи, реквизиты объекта и участников, полномочия представителей, документы фактических партий арматуры и записи контроля.

2

Опишите предъявленную конструкцию

Внесите марку элемента, оси, отметки и границы участка. Свяжите описание с листом КЖ и исполнительной схемой.

3

Добавьте материалы и подтверждения

Укажите реальные классы, диаметры, партии и документы о качестве. Добавьте результаты проверок и необходимые подтверждения соединений.

4

Проверьте акт перед подписанием

Сверьте даты работ, осмотра и приложений, полномочия подписантов и разрешённый следующий этап. Скачайте PDF для проверки и подписания. Готовность других элементов к бетонированию подтверждают отдельно.

Документы о качестве и приложения

  • Рабочий чертёж: обозначение, лист, схема армирования и разработчик документации.
  • Документы материалов: сведения о фактически использованном прокате и других материалах; класс, диаметр и партия должны совпадать с документом о качестве.
  • Исполнительная схема: конструкция и участок с необходимыми привязками. В примере — Исполнительная схема УЧ-ИС-АР-01 от 05.10.2026 (учебный документ).
  • Результаты контроля: фактические проверки и измерения. В примере — Лист контроля армирования УЧ-КА-01 от 06.10.2026 (учебный документ).
  • Соединения и отдельные этапы: предусмотренные результаты оценки качества сварных или механических соединений, подтверждения ранее предъявленных элементов.

Состав приложений определяют для объекта. Учебный лист контроля не является обязательной федеральной формой. Документ о качестве арматуры подтверждает материал, а схема и результаты контроля связывают его с выполненной работой. АОСР и акт выполненных работ для расчётов решают разные задачи.

Пять ошибок в АОСР на армирование

1. Армирование уже скрыто бетоном

Обычный осмотр открытой арматуры провести уже нельзя. Согласуйте фактический порядок подтверждения с участниками контроля; не оформляйте выдуманный осмотр задним числом.

2. Нет марки конструкции, осей и отметок

Название «армирование фундамента» не определяет участок. Добавьте границы, рабочий лист и привязку к схеме.

3. Партия и диаметр не совпадают с документом

Проверьте фактический прокат, документы о качестве и соответствующие позиции акта. Документ на другую партию не заменяет подтверждение использованного материала.

4. Соединения приняты без результатов контроля

Если применялись сварка или механические соединения, подтвердите их качество до приёмки по применимым требованиям. Пометка «вязка» из примера не описывает фактически сваренный узел.

5. Чужие параметры выданы за требования проекта

Диаметр, шаг, защитный слой и длину стыков берут из своего проекта. При отклонении нужна предусмотренная процедура устранения или согласования, а не замена чисел в образце.

Нормативные основания АОСР на армирование

Порядок ведения исполнительной документации и рекомендуемый образец АОСР в приложении № 3 приведены в приказе Минстроя России № 344/пр. Выберите применимую редакцию и состав участников для объекта.

СП 70.13330.2012 «Несущие и ограждающие конструкции» относится к производству и приёмке работ; раздел 5.16 посвящён арматурным работам. Рабочую схему, допустимые отклонения и порядок контроля сверяют с применимыми требованиями и документацией объекта.

В официальной карточке СП 70 указан статус «Действует» и опубликовано изменение № 8. При выборе редакции проверяйте даты введения отдельных положений на дату работ, а не только общий номер последнего изменения.

По пункту 2 приказа № 353/пр от 03.06.2026 изменения к пунктам 5.16.2, 5.16.12, 5.16.16 и 5.16.24 вводятся с 01.03.2027. Для работ до этой даты выбирайте действующую на их дату редакцию этих положений.

ГОСТ 34028-2016 устанавливает технические требования к арматурному прокату. Его ссылка в учебном примере относится к материалу и не задаёт схему армирования или достаточность конструкции.

Проверено 06.10.2026. Материал объясняет заполнение акта. Диаметры, шаг, защитный слой, анкеровку, стыки и методы контроля определяют по рабочей документации и применимым требованиям своего объекта.

Вопросы об АОСР на армирование

Как заполнить АОСР на армирование?

Укажите конструкцию, её марку, оси, отметки и предъявляемый участок. Приведите рабочий чертёж, материалы с документами о качестве, результаты контроля, даты и следующий этап. Сведения об объекте, организациях и представителях также входят в акт. На странице показан учебный пример вязанных сеток фундаментной плиты.

Когда оформляют акт скрытых работ на армирование?

Армирование предъявляют для контроля до бетонирования, пока можно проверить расположение стержней, соединения и фиксацию защитного слоя. Если нижняя сетка или отдельный узел становятся недоступными раньше, контроль организуют на соответствующем этапе. Дата акта должна отражать фактическое освидетельствование.

Что указать в акте на армирование фундамента?

Назовите тип и марку фундаментной конструкции, оси и отметки, предъявляемые сетки или каркас и связанный лист КЖ. Материалы, партии и результаты проверок должны относиться к этому участку. В учебном примере приведена плита ФП-1; её размеры и параметры армирования не являются готовым решением для другого фундамента. АОСР на армирование не заменяет акт освидетельствования ответственной конструкции, если такой акт предусмотрен для законченного фундамента.

Подходит ли образец для перекрытия, стены или колонны?

Структуру АОСР можно использовать для другого железобетонного элемента, заменив предметные сведения. Внесите его марку, этаж или отметки, оси, рабочую схему, фактическую арматуру, соединения и результаты контроля. Данные фундаментной плиты нельзя оставлять в акте на перекрытие или колонну.

Можно ли взять из образца диаметр, шаг и защитный слой?

Нет, эти параметры определяют по рабочей документации своего объекта и проверяют по применимым требованиям. А500С Ø12 мм, шаг 200 мм и защитный слой 40 мм приведены только для вымышленного учебного проекта. При несоответствии фактического армирования проекту его нельзя объявлять соответствующим, скопировав чужой акт.

Какие документы нужны к АОСР на армирование?

Подготовьте рабочие чертежи и документы о качестве фактически использованной арматуры. Состав приложений определяют для объекта: исполнительная схема, результаты измерений и контроля, предусмотренные подтверждения качества соединений. В учебном акте указаны схема и лист контроля; сварка и муфты в этом примере не применялись.

Кто подписывает акт на армирование?

В учебном акте предусмотрены представитель застройщика по строительному контролю, представитель подрядчика и представитель подрядчика по строительному контролю. Участие проектировщика и отдельного исполнителя проверяют по схеме участников объекта. Укажите полномочия, СРО и номера НРС в предусмотренных формой случаях. Места для собственноручных подписей в PDF оставлены пустыми.

Можно ли скачать образец АОСР на армирование бесплатно?

Да, заполненный учебный PDF доступен без регистрации. Все организации, представители и реквизиты вымышлены. Для своего документа откройте бесплатный редактор АОСР, внесите фактические данные и скачайте PDF. Учебный акт не подтверждает работы на вашем объекте.

Подготовьте акт для своей конструкции

Откройте редактор, внесите фактические данные и скачайте PDF для проверки и подписания уполномоченными представителями. Для нескольких актов одного объекта используйте общий контекст участников, работ, материалов и приложений в кабинете.

По теме: образец АОСР на бетонирование · образец АОСР на гидроизоляцию фундамента · общие правила заполнения АОСР · расчёт расхода арматуры · расчёт объёма бетона.
