Образец заполнения АОСР
Акт скрытых работ на бетонирование
Учебный АОСР на фундамент: полный PDF, дата акта и условия подписания. Заполните свой акт бесплатно.
Образец и редактор доступны без регистрации. Свой акт можно скачать в PDF.
Заполненный образец АОСР на бетонирование фундамента
Акт освидетельствования скрытых работ на бетонирование (АОСР) связывает предъявленный участок с чертежами, применённой смесью и результатами проверки перед следующим этапом.
В акте № УЧЕБНЫЙ-БТ-01 от 07.10.2026 предъявлено бетонирование Ф1 по учебному чертежу УЧ-06-КЖ, лист 8. Геометрический объём: 2,00 × 2,00 × 0,40 = 1,60 м³. Это объём элемента, а не объём заказа с запасом или подтверждение поставки.
По вымышленному проекту Ф1 включён в перечень скрытых работ; требуемый класс бетона — В25, проектный возраст — 28 суток. Укладка выполнена 09.09.2026, контроль — 07.10.2026. Учебный протокол прочности относится к бетону Ф1: метод упругого отскока по ГОСТ 22690, градуировочная зависимость установлена для этого бетона, оценка класса выполнена по ГОСТ 18105. Схема и акт осмотра и обмеров подтверждают геометрию и поверхность по учебной РД. Числа и выводы примера нельзя переносить на свой объект без фактической проверки.
УЧЕБНЫЙ ОБРАЗЕЦ · ВЫМЫШЛЕННЫЕ ДАННЫЕ. Все 2 страницы А4 скачиваемого PDF показаны ниже. Подписи не проставлены. Нажмите на страницу, чтобы открыть её в полном размере.

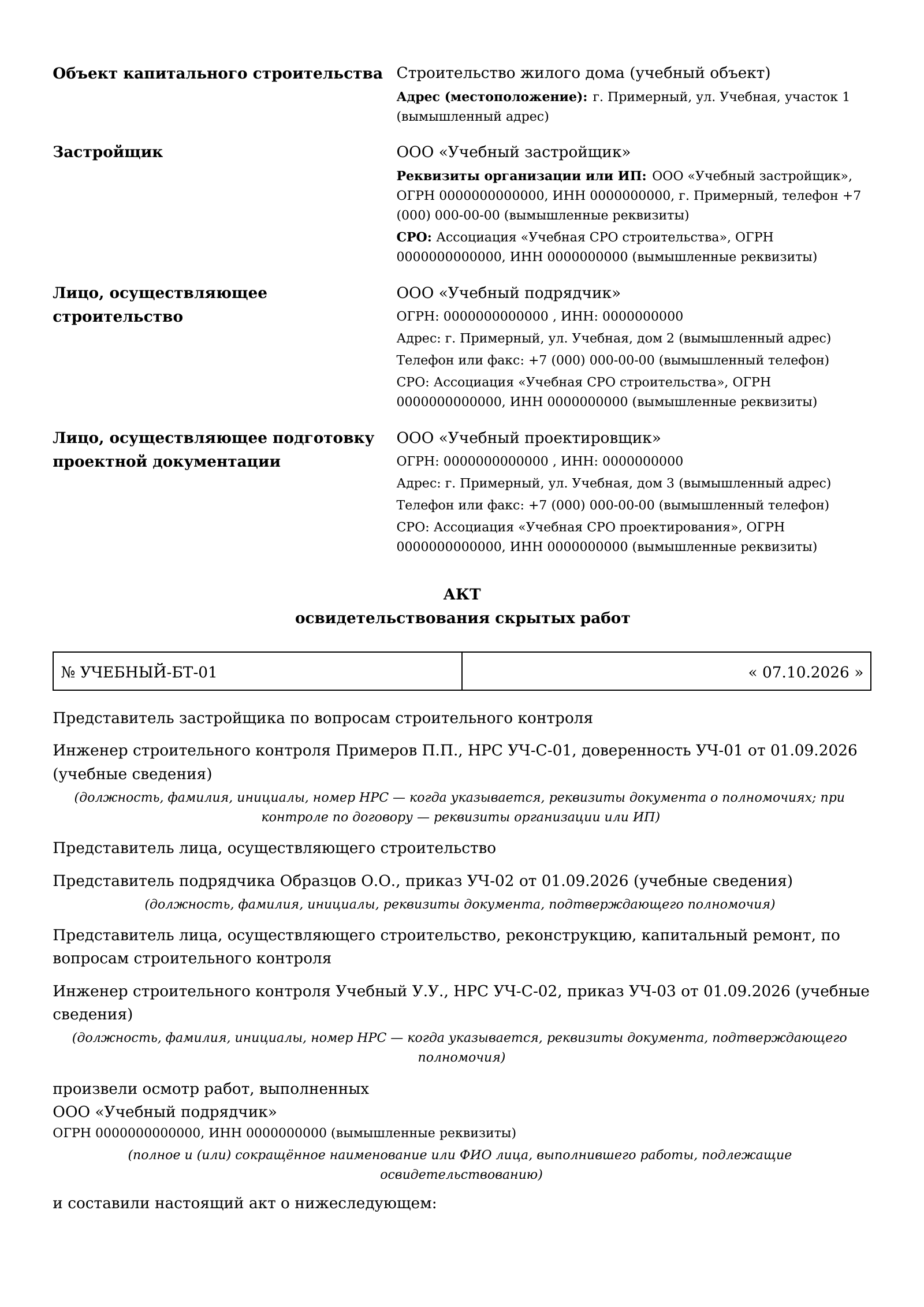

Объект, организации и представители
Работы, материалы, приложения и подписи
Разбор заполнения: что указано в этом акте

- 1. Предъявленные работы
- Бетонирование фундамента Ф1: 2,00 × 2,00 × 0,40 м, объём 1,60 м³, бетон В25
- Укажите фактический элемент и участок бетонирования. Размеры и объём должны быть связаны с рабочим чертежом и исполнительной схемой.
- Место выполнения
- Монолитный железобетонный фундамент Ф1; Оси 2 / Б; отметки низа −1,000, верха −0,600
- Марка, оси и отметки идентифицируют конструкцию. Для колонны дополнительно укажите этаж или ярус и границы участка по высоте.
- 2. Рабочая документация
- УЧ-06-КЖ, лист 8, фундамент Ф1 (учебное обозначение); ООО «Учебный проектировщик»
- Приведите комплект, лист и элемент. Требуемый класс бетона, свойства, геометрию и последующие работы берут из документации объекта.
- 3. Применённые материалы
- Бетонная смесь тяжёлого бетона В25, партия УЧ-БС-01 — Документ о качестве УЧ-ДК-БС-01 от 09.09.2026, ГОСТ 7473-2010
- Укажите фактически уложенную смесь, партию и документ о качестве. Паспорт поставщика не подтверждает прочность бетона в конструкции.
- 4. Документы о соответствии
- Исполнительная схема Ф1 УЧ-ИС-БТ-01 от 07.10.2026; Протокол прочности Ф1 УЧ-КБ-01 от 07.10.2026, партия УЧ-БС-01; Акт осмотра и обмеров Ф1 УЧ-КГ-01 от 07.10.2026
- Свяжите схему и результаты контроля с предъявленным элементом и партией. Метод, сроки и объём контроля выбирают по требованиям объекта.
- 5. Даты выполнения
- Начало: 09.09.2026. Окончание: 09.09.2026. Дата акта: 07.10.2026.
- Даты укладки и освидетельствования различаются. Дата акта соответствует фактической проверке с необходимыми подтверждениями, до закрытия следующими работами.
- 6. Основания соответствия
- Рабочая документация УЧ-06-КЖ, лист 8; СП 70.13330.2012, разделы 5.3 и 5.18; ГОСТ 18105-2018; ГОСТ 22690-2015 (в применимых редакциях).
- Сверьте требования и даты введения изменений. Перечень стандартов сам по себе не подтверждает результат работы.
- 7. Последующие работы
- Гидроизоляция Ф1 по УЧ-06-КЖ, лист 8
- Разрешайте конкретный этап при подтверждённой готовности. АОСР не заменяет АООК и не разрешает произвольную нагрузку на конструкцию.
Меньше ручного заполнения
Есть чертежи и схемы? Подготовьте по ним свой АОСР
Загрузите рабочий чертёж конструкции, исполнительную схему, паспорт бетонной смеси или протокол испытаний в PDF, DOCX, JPG или PNG. Сервис предложит найденные сведения для вашего акта.
Выберите работу, сверьте и дополните сведения. Посмотрите весь АОСР перед оплатой.
Предпросмотр бесплатно. PDF без водяного знака — 299 ₽ за подготовленную версию. Разовая покупка, без подписки.
- Ваши документы
Рабочий чертёж, схема или документы на материалы и контроль.
- Проверка сведений
Вы выбираете работу, сверяете и дополняете акт.
- Полный предпросмотр
Оплата и скачивание, когда результат подходит.
Дата АОСР и условия подписания после бетонирования
Отделяйте три события: укладку смеси, предусмотренный контроль и освидетельствование предъявленного участка. В пункте 5 акта стоят фактические даты работ, а дата самого акта относится к освидетельствованию. Если вывод о соответствии опирается на заключение от 07.10.2026, нельзя изображать этот результат уже полученным 09.09.2026.
- Конструкция и границы участка совпадают с чертежами, схемой и записями журнала бетонных работ.
- Проверены применённая смесь и партия, геометрия, поверхность, предусмотренные показатели бетона и условия выдерживания.
- Имеются результаты контроля, достаточные для вывода о соответствии и конкретного следующего этапа; участок ещё доступен для проверки.
- Участники освидетельствования уполномочены, сведения о полномочиях и необходимые реквизиты указаны в акте.
В учебном PDF три представителя: строительного контроля застройщика, подрядчика и строительного контроля подрядчика. По приложению № 3 к приказу № 344/пр проектировщик участвует, если привлечён застройщиком для проверки соответствия работ проекту; отдельный исполнитель — в предусмотренном формой случае выполнения работ по договору с иным лицом. Для своего акта проверьте состав участников, документы о полномочиях и применимость требований к сведениям СРО и НРС.
28 суток в примере — выбранный учебным проектом возраст, а не обязательный срок подписания любого АОСР. Проектный возраст, сроки контроля, распалубку и возможность нагружения проверяют отдельно. Калькулятор набора прочности бетона помогает оценить условия выдерживания, но не выдаёт подтверждение прочности для подписания акта.
Армирование, бетонирование и ответственная конструкция
До заливки освидетельствуют предусмотренные скрытые работы, включая армирование и закладные детали, пока они доступны. В учебном Ф1 арматура предъявлена отдельным актом УЧ-АР-Ф1 от 08.09.2026. Осмотр готового бетона не восстанавливает доказательства осмотра арматуры.
Если проект предусматривает отдельную бетонную подготовку под фундамент, её предъявляют своим участком и документами до скрытия. Пример БП1 на соседней странице относится к другому учебному проекту; его даты и параметры не переносятся в Ф1.
Для законченных бетонных и железобетонных конструкций пункт 5.18.2 СП 70 в редакции для учебных дат предусматривает АОСР и АООК. Проверьте предусмотренные объектом перечни и этапы. Акт освидетельствования ответственных конструкций оформляют как отдельный документ; смена заголовка в АОСР его не заменяет.
В вымышленном комплекте Ф1 отдельно оформлен АООК УЧ-ОК-Ф1 от 07.10.2026. В этом образце следующий этап — гидроизоляция фундамента по учебному чертежу. Разрешение относится к этому этапу при подтверждённой готовности и не отменяет предусмотренный АООК. Бетонная подготовка, основание, армирование и гидроизоляция имеют собственные границы; акт на Ф1 не закрывает их одним названием «бетонные работы».
При бетонировании отмостки готовность её песчаного основания подтверждают до закрытия покрытием. АОСР на отмостку: отдельный образец песчаного основания и PDF →
Что написать в акте на бетонирование
Опишите фактически предъявляемую работу и элемент. Для адаптации формулировки: «Бетонирование [элемента, марки]: [границы участка], [размеры и объём], бетон [класс и предусмотренные свойства]». В полях конструкции и местоположения укажите оси, этаж или ярус, отметки. Внесите комплект и лист РД, документы фактической партии и результаты контроля именно этого участка.
Размеры и свойства смеси в образце относятся к Ф1. Для своего объекта проверьте также предусмотренные морозостойкость, водонепроницаемость и другие показатели. Нельзя подменять подтверждённый класс бетона в конструкции средним результатом нескольких кубиков, сравнив его напрямую с числом в обозначении класса.
Как указать бетонирование колонн в АОСР
Назовите конкретную колонну и её участок по высоте. Формулировка для заполнения: «Бетонирование колонны [марка], этаж [номер], оси [пересечение], от отметки [низ] до [верх], сечение [размеры], объём [значение], бетон [класс]». Для группы перечислите марки и границы каждого предъявленного элемента; приложите связанные с ними схемы и подтверждения контроля.
Чертёж фундамента Ф1, его отметки и заключение не подходят для колонны. Укажите собственную РД, партии, даты, контроль геометрии и прочности, а также предусмотренное освидетельствование конструкции. Состав остальных документов можно проверить в подборе исполнительной документации на бетонные работы.
Документы и приложения к акту на бетонирование
- Рабочая документация: комплект, лист, элемент, требования к бетону и готовности к следующему этапу.
- Документ о качестве смеси: поставщик, партия и фактически применённый состав; связь с укладкой и входным контролем.
- Исполнительная схема: Исполнительная схема Ф1 УЧ-ИС-БТ-01 от 07.10.2026 — место, геометрия и отметки учебного элемента.
- Подтверждение прочности в конструкции: Протокол прочности Ф1 УЧ-КБ-01 от 07.10.2026, партия УЧ-БС-01 — учебный вывод о соответствии классу В25. Метод и объём контроля выбирают по ГОСТ 18105, СП 70 и документации объекта.
- Контроль геометрии и поверхности: Акт осмотра и обмеров Ф1 УЧ-КГ-01 от 07.10.2026 — учебное подтверждение соответствия РД.
- Производственные записи и предыдущие акты: предусмотренные журнал бетонирования, сведения об уходе, акты на арматуру и другие ранее скрываемые элементы.
Состав приложений определяют для объекта. Три вымышленных приложения в PDF показывают заполнение формы, а не полный обязательный набор для любого бетонирования. Паспорт смеси, расчёт объёма и календарный возраст не заменяют контроль выполненной конструкции.
Пять ошибок в АОСР на бетонирование
1. Предъявлены «бетонные работы» без границ
Без марки, осей и отметок акт нельзя однозначно связать с конструкцией, чертежом и результатами контроля.
2. Дата заливки выдана за дату всей проверки
Не ссылайтесь как на полученный результат на заключение, выпущенное позже даты освидетельствования. Сверьте хронологию работ и подтверждений.
3. Паспорт смеси или 28 дней заменяют испытания
Документ поставщика описывает смесь. Прочность бетона в конструкции и возможность следующего этапа подтверждают предусмотренным контролем.
4. Одним актом закрыты арматура и вся конструкция
Арматуру проверяют до заливки, АООК оформляют отдельно. Осмотр после бетонирования не подтверждает выдуманный осмотр уже скрытых элементов.
5. Скопирована редакция норм не на дату работ
Проверяйте дату введения нового стандарта и каждого применимого изменения СП. Позднее опубликованный документ не становится основанием для более ранних работ автоматически.
Нормативные основания акта на бетонирование
Рекомендуемый образец АОСР приведён в приложении № 3 к приказу Минстроя России № 344/пр. Проверьте применимость порядка, участников и перечень скрытых работ объекта. Доступен текст приказа с изменениями от 23.06.2025 (PDF). Изменение № 369/пр, действующее с 01.03.2026, касается электронных форматов в пункте 5 порядка; образец АОСР в приложении № 3 сохранён.
СП 70.13330.2012 «Несущие и ограждающие конструкции» содержит требования к бетонированию и приёмке. В тексте раздела 5.18 приведены контроль геометрии, поверхности и свойств бетона, оформление АОСР и АООК и контроль прочности в конструкции. Это редакция до изменения № 8; применимые изменения проверяйте отдельно.
Изменение № 8 к СП 70 имеет разные сроки введения положений. По приказу № 353/пр от 03.06.2026 изменения пунктов 5.18.1–5.18.3 вводятся с 01.03.2027. Их новую редакцию нельзя считать действующей для учебных работ сентября и освидетельствования октября 2026 года.
ГОСТ 18105-2018 устанавливает правила контроля и оценки прочности бетона. Метод, контролируемую партию, возраст и результаты связывают с конструкцией; паспорт смеси и прогноз калькулятора не подменяют эту оценку.
ГОСТ 22690-2015 описывает механические методы неразрушающего контроля. В учебном протоколе выбран упругий отскок. Для этого метода нужна установленная градуировочная зависимость, применимая к проверяемому бетону и условиям измерения; одно показание прибора не подтверждает класс. Участки и объём контроля определяют по ГОСТ 18105 и документации объекта.
Для смеси учебной укладки 09.09.2026 указан ГОСТ 7473-2010 «Смеси бетонные. Технические условия». У ГОСТ 7473-2026 дата введения — 01.11.2026. Новую ссылку не переносите в акт на более раннюю смесь без проверки применимости.
Проверено: 07.10.2026. Учебный PDF показывает заполнение формы. Вывод о соответствии своего участка подтверждайте фактическими документами и контролем по требованиям объекта.
Вопросы об АОСР на бетонирование
Как заполнить АОСР на бетонирование?
Укажите объект, организации и уполномоченных представителей, затем работу, марку элемента, оси, отметки и участок бетонирования. Приведите рабочие чертежи, фактически уложенную смесь и документы о качестве, исполнительную схему и результаты предусмотренного контроля, даты укладки и разрешённый следующий этап. На странице показан полный учебный акт на фундамент Ф1.
Какую дату ставить в АОСР на бетонирование?
В пункте 5 указывают фактические даты начала и окончания предъявленных работ. Дата акта относится к фактическому освидетельствованию с необходимыми подтверждениями. Она может отличаться от дня заливки: в примере работы выполнены 09.09.2026, контроль и акт — 07.10.2026. Не датируйте проверку раньше подтверждающих её результатов и не описывайте выдуманный осмотр задним числом.
При каких условиях подписывается АОСР по бетонированию?
Предъявленный участок должен быть доступен для проверки, а выполненные работы — соответствовать применимым требованиям объекта. Проверяют привязки и геометрию, поверхность, документы на смесь, записи о бетонировании и уходе, результаты предусмотренного контроля бетона и готовность к указанному следующему этапу. Уполномоченные представители подписывают акт после проверки. Один паспорт смеси или число дней после заливки этого не подтверждают.
Обязательно ли ждать 28 суток для подписания акта?
Универсального правила «любой АОСР только на 28-е сутки» нет. Проектный возраст бетона, критерии контроля и готовность к конкретному следующему этапу определяют для объекта. В учебном Ф1 проектом выбран возраст 28 суток и к дате акта получены результаты контроля. Срок ожидания сам по себе не доказывает прочность; распалубку, нагружение и скрытие рассматривают по требованиям соответствующего этапа.
Подходит ли образец для бетонирования фундамента?
Да, в учебном PDF предъявлено бетонирование отдельного фундамента Ф1 в осях 2 / Б. Для своего фундамента замените марку, участок, геометрию, отметки, бетон, даты, чертежи и подтверждения контроля. Образец не означает приёмку всего фундамента, основания, армирования и гидроизоляции одним документом.
Как заносится в АОСР бетонирование колонн?
В пункте 1 назовите бетонирование конкретной колонны или предъявленной группы с однозначными границами. Укажите марку каждой колонны, этаж или ярус, оси, отметки низа и верха участка, сечение, объём и фактически применённый бетон. Чертежи, исполнительная схема, партии и результаты контроля должны относиться к этим элементам. Данные фундамента Ф1 на колонны автоматически не переносятся.
АОСР на бетонирование заменяет АООК?
Нет. АОСР относится к предъявленной скрываемой работе, а АООК — к освидетельствованию ответственной конструкции. Пункт 5.18.2 СП 70.13330.2012 в редакции, действующей для учебных дат, предусматривает оба документа при приёмке законченных бетонных и железобетонных конструкций. Состав и этапы освидетельствования сверяют с документацией объекта; одного акта с названием «бетонирование» недостаточно для приёмки всей конструкции.
Можно ли актом на бетонирование закрыть арматуру и бетонную подготовку?
Армирование проверяют до заливки, пока арматура и закладные доступны для осмотра. Бетонная подготовка — отдельная работа с собственными границами и подтверждениями, если её освидетельствование предусмотрено для объекта. Поздний акт на бетонирование не подтверждает осмотр уже скрытых элементов. В учебном Ф1 ранее оформлен отдельный акт на арматуру от 08.09.2026.
Чем акт скрытых работ на бетонирование отличается от акта выполненных работ?
АОСР фиксирует строительное освидетельствование предъявленной скрываемой работы и разрешённый следующий этап. Акт выполненных работ применяют для приёмки объёмов и расчётов по договору. Эта страница посвящена АОСР; он не охватывает весь комплект документов на бетонные работы и не заменяет документы для расчётов.
Можно ли бесплатно скачать пример АОСР на бетонирование?
Да, полный заполненный учебный PDF доступен без регистрации. Все реквизиты, участники, чертежи, протоколы и результаты вымышлены; подписи пустые. Для своего акта откройте бесплатный редактор, внесите фактические сведения и скачайте PDF для проверки и подписания. Данные учебного объекта в редактор автоматически не подставляются.
От примера к своему акту
Заполните АОСР для своей конструкции
Откройте редактор, внесите фактические сведения и скачайте PDF для проверки и подписания. Для комплекта объекта продолжите работу с актами и приложениями в документальной платформе.
Для планирования рассчитайте объём бетона. Для оформления посмотрите общие правила заполнения акта скрытых работ. Расчёт не подтверждает фактически выполненный объём.
