Акт скрытых работ на звукоизоляцию пола — образец АОСР

Образец заполнения АОСР

Акт скрытых работ на звукоизоляцию пола

Заполненный пример на шумоизоляцию под плавающую стяжку: упругий слой, стыки и кромки до закрытия. Скачайте полный PDF или подготовьте свой акт в бесплатном редакторе.

Пример и редактор доступны без регистрации. Свой акт скачивается в PDF.

Заполненный образец

АОСР на шумоизоляцию пола — полный пример PDF

Какой документ вы скачиваете

Акт УЧЕБНЫЙ-ЗИ-01 от 16.10.2026 на слой ЗИ-31 в строительстве административного здания. Плиты и кромки уложены, разделяющая плёнка, армирование и стяжка ещё не выполнены. Два приложения только перечислены; отдельных файлов приложений в PDF нет. Все объектные сведения вымышлены, подписи пустые.

Для перепланировки квартиры проверьте форму и порядок приёмки в своём регионе. Этот пример строительной ИД не является готовым комплектом согласования.

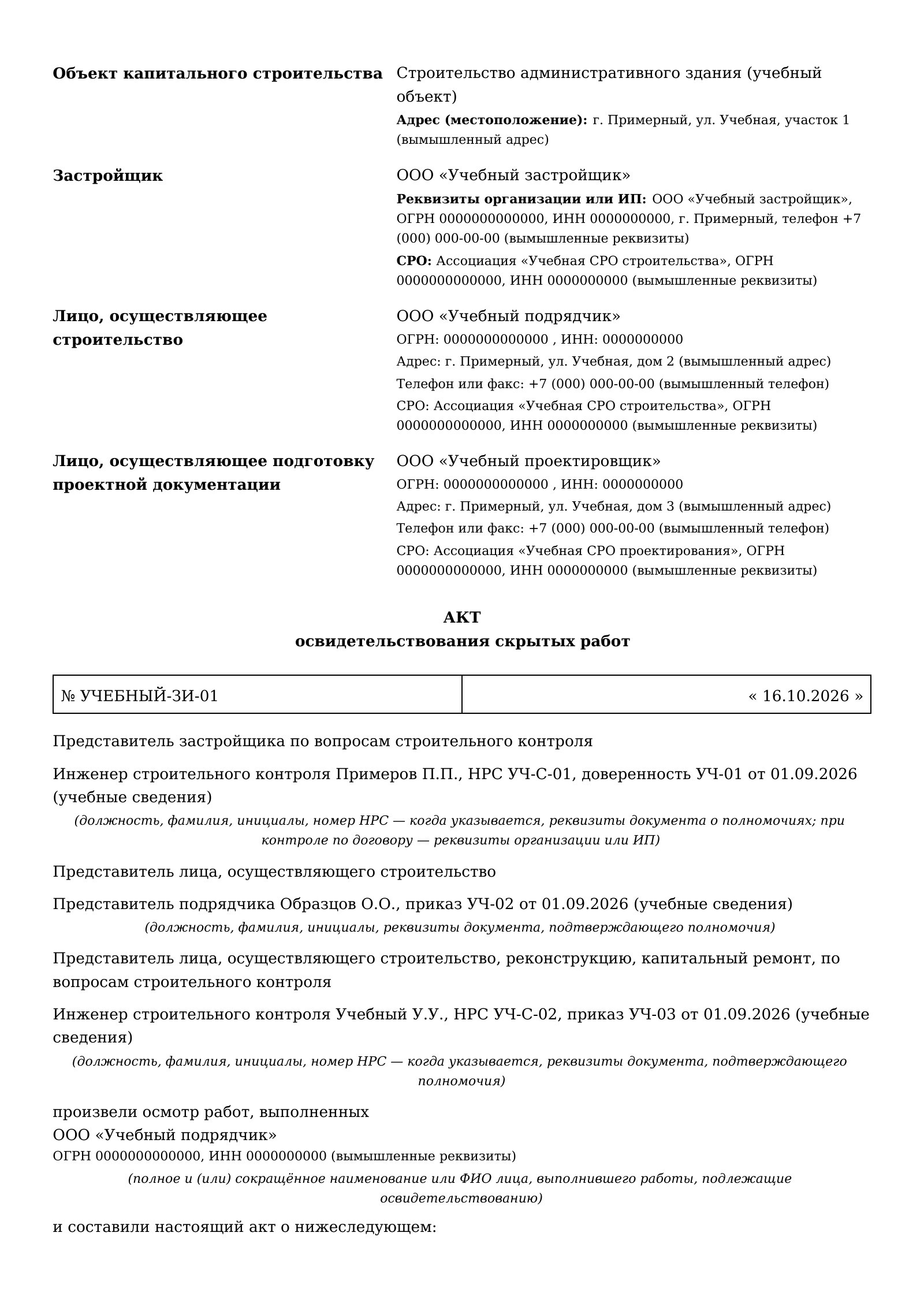

Страница 1 учебного АОСР на звукоизоляцию пола: объект, организации и представители
Страница 1 из 3 Увеличить ↗

Объект, организации и представители

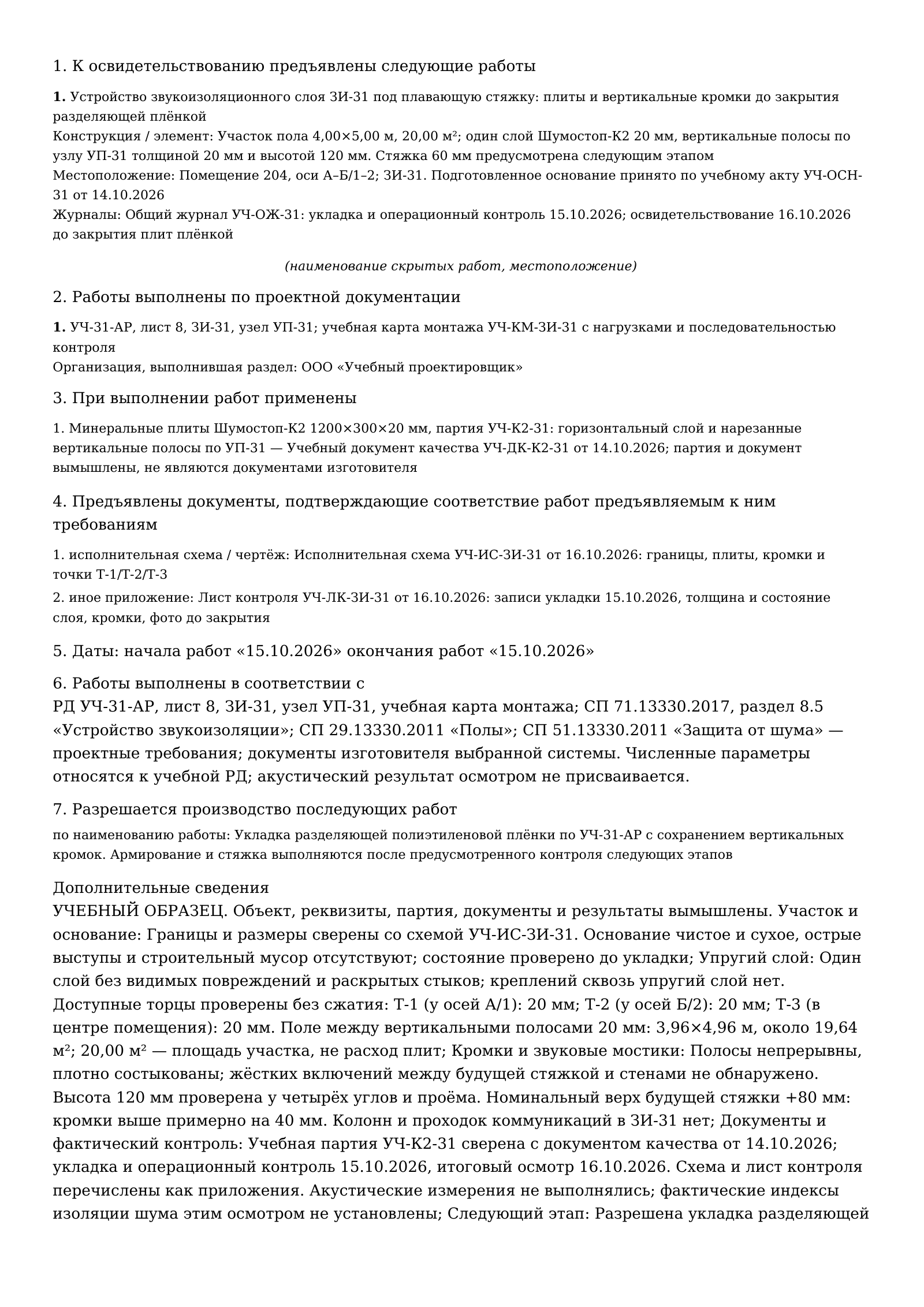

Страница 2 учебного АОСР на звукоизоляцию пола: зи-31: упругий слой, кромки и документы
Страница 2 из 3 Увеличить ↗

ЗИ-31: упругий слой, кромки и документы

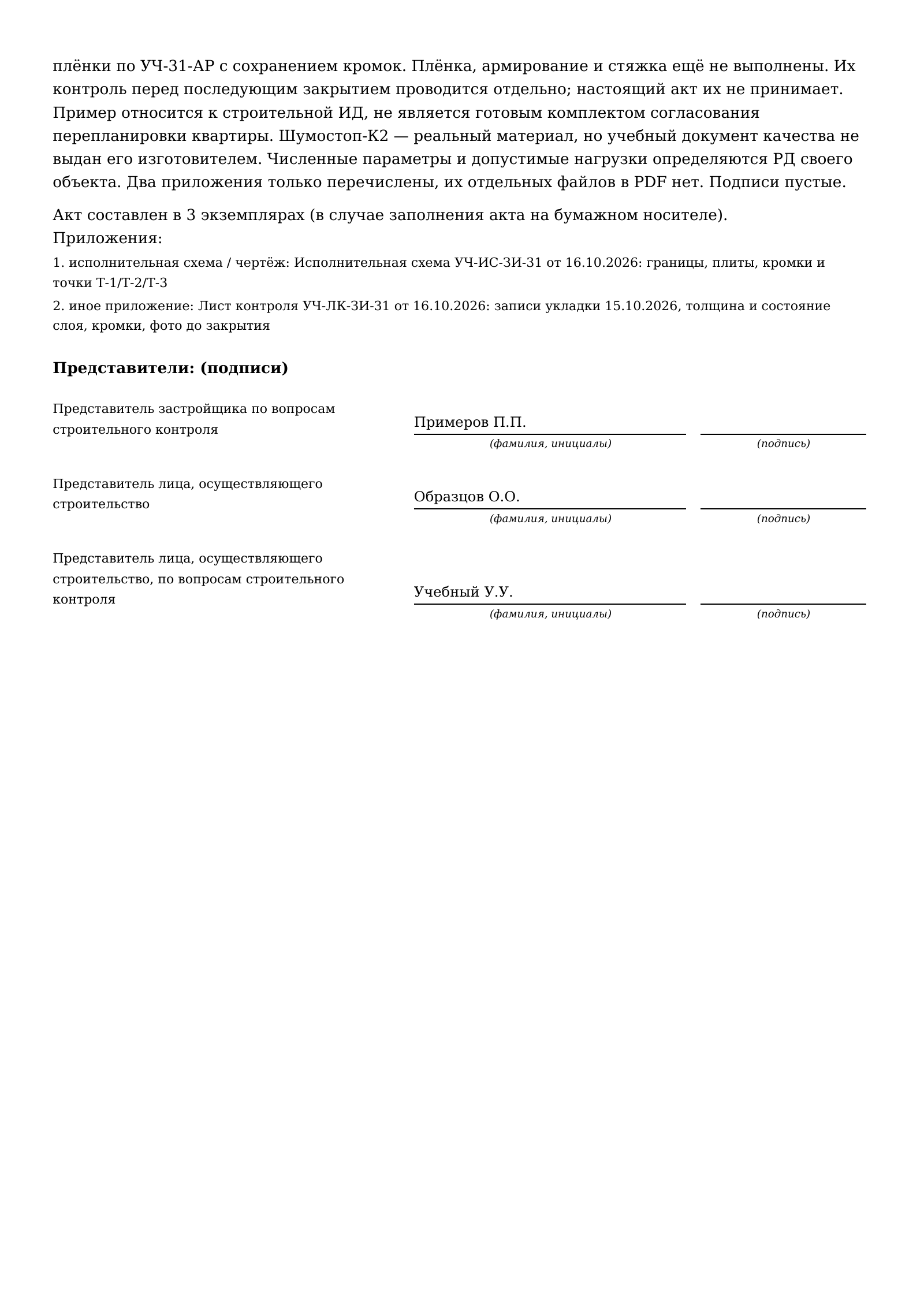

Страница 3 учебного АОСР на звукоизоляцию пола: контроль, последующие работы и подписи
Страница 3 из 3 Увеличить ↗

Контроль, последующие работы и подписи

Меньше ручного заполнения

Есть чертежи и схемы? Подготовьте по ним свой АОСР

Загрузите план пола с узлами звукоизоляции и кромок, исполнительную схему, документы качества плит или лист контроля в PDF, DOCX, JPG или PNG. Сервис предложит найденные сведения для вашего акта.

Выберите работу, сверьте и дополните сведения. Посмотрите весь АОСР перед оплатой.

Предпросмотр бесплатно. PDF без водяного знака — 299 ₽ за подготовленную версию. Разовая покупка, без подписки.

  1. Ваши документы

    Рабочий чертёж, схема или документы на материалы и контроль.

  2. Проверка сведений

    Вы выбираете работу, сверяете и дополняете акт.

  3. Полный предпросмотр

    Оплата и скачивание, когда результат подходит.

Как заполнить акт на звукоизоляцию пола под стяжку

Свяжите название слоя с помещением, рабочим узлом и фактическими проверками. Ниже — сведения ЗИ-31 по пунктам скачиваемого акта.

1. Предъявленная работа

Устройство звукоизоляционного слоя ЗИ-31 под плавающую стяжку: плиты и вертикальные кромки до закрытия разделяющей плёнкой

Назовите конкретный скрываемый слой и этап до его закрытия.

Место и состав

Участок пола 4,00×5,00 м, 20,00 м²; один слой Шумостоп-К2 20 мм, вертикальные полосы по узлу УП-31 толщиной 20 мм и высотой 120 мм. Стяжка 60 мм предусмотрена следующим этапом; Помещение 204, оси А–Б/1–2; ЗИ-31. Подготовленное основание принято по учебному акту УЧ-ОСН-31 от 14.10.2026

Укажите помещение, оси, площадь участка, толщину и примыкания.

2. Рабочая документация

УЧ-31-АР, лист 8, ЗИ-31, узел УП-31; учебная карта монтажа УЧ-КМ-ЗИ-31 с нагрузками и последовательностью контроля; ООО «Учебный проектировщик»

Узел пола определяет материалы, нагрузки и последовательность проверки слоёв.

3. Материалы
  1. Минеральные плиты Шумостоп-К2 1200×300×20 мм, партия УЧ-К2-31: горизонтальный слой и нарезанные вертикальные полосы по УП-31 — Учебный документ качества УЧ-ДК-К2-31 от 14.10.2026; партия и документ вымышлены, не являются документами изготовителя

Партия и документ качества в примере вымышлены. Для своего объекта нужны настоящие подтверждения на применённый материал.

4. Подтверждения

Исполнительная схема УЧ-ИС-ЗИ-31 от 16.10.2026: границы, плиты, кромки и точки Т-1/Т-2/Т-3; Лист контроля УЧ-ЛК-ЗИ-31 от 16.10.2026: записи укладки 15.10.2026, толщина и состояние слоя, кромки, фото до закрытия

Схема и лист контроля перечислены без отдельных файлов приложений.

5. Даты

Укладка: 15.10.2026; осмотр: 16.10.2026

Осмотр выполняют до закрытия слоя. Фотографии не заменяют согласованный контроль.

6. Основания

РД УЧ-31-АР, лист 8, ЗИ-31, узел УП-31, учебная карта монтажа; СП 71.13330.2017, раздел 8.5 «Устройство звукоизоляции»; СП 29.13330.2011 «Полы»; СП 51.13330.2011 «Защита от шума» — проектные требования; документы изготовителя выбранной системы. Численные параметры относятся к учебной РД; акустический результат осмотром не присваивается.

Толщины из чужого образца и показатели из рекламного буклета не подтверждают свой пол.

7. Следующая работа

Укладка разделяющей полиэтиленовой плёнки по УЧ-31-АР с сохранением вертикальных кромок. Армирование и стяжка выполняются после предусмотренного контроля следующих этапов

Разрешение относится к следующему этапу, который действительно можно начать.

Состав представителей и полномочия укажите по своему объекту. Учебные реквизиты и результаты не переносят в рабочий акт; сервис подписи не ставит.

Бланк для своего участка пола

Заполнение открывается в модальном окне отдельного редактора. Учебный пример автоматически в ручной черновик не подставляется.

Что проверить до закрытия шумоизоляции

Контроль зависит от выбранной системы. Для ЗИ-31 проверены открытые плиты и кромки; будущие слои этим осмотром не принимаются.

Участок и основание

Что задано
ЗИ-31, помещение 204, оси А–Б/1–2; размеры между стенами 4,00×5,00 м, площадь участка 20,00 м². Основание подготовлено и принято ранее
В учебном примере
Границы и размеры сверены со схемой УЧ-ИС-ЗИ-31. Основание чистое и сухое, острые выступы и строительный мусор отсутствуют; состояние проверено до укладки

Упругий слой

Что задано
Учебная РД: один слой плит Шумостоп-К2 номинальной толщиной 20 мм, сухая укладка вплотную. Пригодность системы и нагрузки заданы РД
В учебном примере
Один слой без видимых повреждений и раскрытых стыков; креплений сквозь упругий слой нет. Доступные торцы проверены без сжатия: Т-1 (у осей А/1): 20 мм; Т-2 (у осей Б/2): 20 мм; Т-3 (в центре помещения): 20 мм. Поле между вертикальными полосами 20 мм: 3,96×4,96 м, около 19,64 м²; 20,00 м² — площадь участка, не расход плит

Кромки и звуковые мостики

Что задано
Учебный узел УП-31: вертикальные полосы Шумостоп-К2 толщиной 20 мм, высотой 120 мм от основания по всему контуру, включая границу соседней стяжки в дверном проёме
В учебном примере
Полосы непрерывны, плотно состыкованы; жёстких включений между будущей стяжкой и стенами не обнаружено. Высота 120 мм проверена у четырёх углов и проёма. Номинальный верх будущей стяжки +80 мм: кромки выше примерно на 40 мм. Колонн и проходок коммуникаций в ЗИ-31 нет

Документы и фактический контроль

Что задано
Партия плит, рабочий узел, записи монтажа и контроля должны относиться к ЗИ-31; осмотр до закрытия плит плёнкой
В учебном примере
Учебная партия УЧ-К2-31 сверена с документом качества от 14.10.2026; укладка и операционный контроль 15.10.2026, итоговый осмотр 16.10.2026. Схема и лист контроля перечислены как приложения. Акустические измерения не выполнялись; фактические индексы изоляции шума этим осмотром не установлены

Следующий этап

Что задано
По учебной РД после приёмки открытого упругого слоя устраивается разделяющая полиэтиленовая плёнка, затем предусмотренная армированная стяжка 60 мм
В учебном примере
Разрешена укладка разделяющей плёнки по УЧ-31-АР с сохранением кромок. Плёнка, армирование и стяжка ещё не выполнены. Их контроль перед последующим закрытием проводится отдельно; настоящий акт их не принимает

Толщина слоя, стыки и высота кромок

В ЗИ-31 площадь помещения между стенами — 4×5 = 20 м². Вертикальные полосы толщиной 20 мм уменьшают поле горизонтальных плит до 3,96×4,96 м ≈ 19,64 м². Площадь участка и расход материала — разные величины.

Учебный узел: 20 мм плит и будущая стяжка 60 мм дают номинальный верх +80 мм от основания. Кромки подняты на 120 мм, примерно на 40 мм выше будущей стяжки. Размеры и нагрузки берите из проекта своей конструкции.

Т-1 · у осей А/1
20 мм — проверка доступного торца без сжатия плиты.
Т-2 · у осей Б/2
20 мм — проверка доступного торца без сжатия плиты.
Т-3 · в центре помещения
20 мм — проверка доступного торца без сжатия плиты.

Осмотр не измеряет децибелы

Непрерывность слоя и отсутствие видимых жёстких включений проверяют до закрытия. Фактическую звукоизоляцию готового перекрытия таким осмотром не устанавливают. Лабораторные характеристики системы из каталога не переносят в акт как замер своего объекта.

Звукоизоляция, плёнка и стяжка: последовательность

  1. Основание: подготовлено и принято 14.10.2026.
  2. Плиты и кромки ЗИ-31: уложены 15.10, проверены 16.10 до закрытия. Это предмет данного акта.
  3. Разделяющая плёнка: следующая разрешённая работа с сохранением кромок и контролем по узлу.
  4. Армирование и стяжка: последующие работы с предусмотренными проверками; их будущий результат заранее не принимается.

Пример АОСР на стяжку пола относится к своему выполненному этапу. Акт на утепление и акт на гидроизоляцию пола показывают другие конструкции и проверки.

Документы к акту на звукоизоляцию

  • План пола и узлы примыканий, переходов, проходок и деформационных швов при их наличии.
  • Материалы и партии, документы качества и инструкции выбранной системы.
  • Исполнительная схема с границами участка, слоями и точками контроля.
  • Записи укладки и фактического осмотра, лист контроля, фото до закрытия.
  • Предусмотренные проектом акустические расчёты и отдельные протоколы измерений.
  • Даты, состав представителей и подтверждения полномочий.

В учебном PDF перечислены схема и лист контроля, без отдельных файлов. Реальная марка плит не делает учебную партию или документ качества настоящими.

Ошибки в акте на шумоизоляцию пола

Нет привязки к помещению

Одной площади недостаточно: укажите границы, отметки и узел пола, к которому относятся материалы и контроль.

Забыты кромки и пороги

Разрыв упругого разделения и жёсткие включения могут создать звуковые мостики. Проверьте весь контур и предусмотренные проходки.

Будущая стяжка уже принята

Записывайте выполненную работу. При осмотре открытых плит стяжки ещё нет, её нельзя включать как проверенную.

Показатель из каталога выдан за замер

Паспорт материала и характеристика испытанной конструкции не являются результатом акустических измерений на вашем объекте.

Форма АОСР и нормативная основа

Для строительной ИД рекомендуемый образец АОСР — приложение 3 к составу ИД по приказу Минстроя № 344/пр с изменениями № 369/пр, действующими с 01.03.2026. Обычный PDF сам по себе не подтверждает выполнение всех требований к электронному комплекту ИД.

СП 71.13330.2017 регулирует производство и приёмку изоляционных и отделочных работ; звукоизоляции посвящён раздел 8.5. СП 29.13330.2011 «Полы» и СП 51.13330.2011 «Защита от шума» учитывают при проектировании конструкции. Применимые требования и методы проверки сверяют с проектом объекта.

Для выбранного материала сверены документы и инструкция изготовителя Шумостоп-К2: упругий слой, разделяющая плёнка, стяжка и отделение от вертикальных конструкций. Размеры ЗИ-31 — учебный узел, готового проекта или подтверждения акустических характеристик объекта он не заменяет.

Проверено 16.10.2026. Для перепланировки квартиры форму и порядок приёмки уточняют отдельно по своему региону и согласованному проекту.

Вопросы об акте на звукоизоляцию пола

Как заполнить акт скрытых работ на звукоизоляцию пола?

Укажите помещение и границы, площадь, конструкцию упругого слоя, материал и партию, толщину и число слоёв, стыки и примыкания. Сошлитесь на рабочий узел, документы качества и фактический контроль; приведите даты, представителей и следующую работу.

Звукоизоляция и шумоизоляция — разные акты?

В поисковых запросах оба слова обычно обозначают один предмет. В акте используйте наименование работы из своей документации и укажите конкретную конструкцию. Для одного и того же слоя не нужны два акта только из-за разных слов.

Что показано в заполненном примере?

Учебный ЗИ-31: участок пола 4×5 м, один слой плит Шумостоп-К2 20 мм и вертикальные кромки 20×120 мм до укладки разделяющей плёнки. Все объектные данные, документы и результаты вымышлены; подписи пустые.

Когда проверять звукоизоляционный слой?

Пока доступны плиты, стыки и примыкания. В ЗИ-31 осмотр выполнен до закрытия плит разделяющей плёнкой. Последующие плёнка, армирование и стяжка имеют свои контрольные этапы по документации объекта.

Что проверить у стен и в дверном проёме?

Проверьте непрерывность упругого разделения, отсутствие жёстких включений, высоту кромок относительно будущей стяжки и узел перехода к соседнему полу. Проходки труб, колонны и пороги учитывают по своему проекту; в ЗИ-31 колонн и труб нет.

Толщина 20 мм и стяжка 60 мм обязательны для любого пола?

Это параметры выбранного учебного решения. Для другого материала, нагрузок и конструкции нужны свой проект и документы изготовителя. Плиты, рулонные материалы, засыпка и системы на лагах не взаимозаменяемы по одной толщине.

АОСР подтверждает снижение шума в децибелах?

Осмотр открытого слоя подтверждает зафиксированные работы и проверки. Он не измеряет фактическую звукоизоляцию готового перекрытия. Требуемые акустические показатели определяют по проекту, а предусмотренные измерения оформляют отдельным протоколом.

Подойдёт ли этот PDF для перепланировки квартиры?

Пример относится к строительной исполнительной документации. При согласовании перепланировки квартиры проверьте форму и порядок приёмки в своём регионе и требования согласованного проекта. Одного скачанного PDF недостаточно для готового комплекта согласования.

Можно ли одним актом принять звукоизоляцию, гидроизоляцию и стяжку?

Определите состав и этапы по своему проекту и перечню скрытых работ. Нижний слой проверяют до потери доступа, поэтому будущую стяжку нельзя принять заранее. В ЗИ-31 плёнка и стяжка ещё не выполнены.

Какие документы приложить к акту?

Нужны относящиеся к участку подтверждения: исполнительная схема, записи и лист контроля, документы качества материалов, предусмотренные проектом протоколы. В учебном PDF схема и лист контроля только перечислены, отдельных файлов приложений нет.

Где скачать образец и заполнить свой бланк?

Полный учебный PDF со всеми листами доступен на этой странице. Свой акт можно бесплатно заполнить и скачать в модальном окне отдельного редактора. Для подготовки по PDF, DOCX, JPG и PNG есть отдельный путь с бесплатным предпросмотром.

От примера к своему акту

Укажите свою конструкцию, границы и выполненный контроль. Для нескольких актов можно вести общие реквизиты и участников по объекту.
