Образец заполнения АОСР
Акт скрытых работ на антикоррозийную защиту металлоконструкций
Полный пример грунтовочного покрытия до следующего слоя и бесплатный редактор.
Без регистрации. Свой акт можно скачать в PDF.
Полный акт, как при скачивании
Заполненный образец АОСР на антикоррозийную защиту

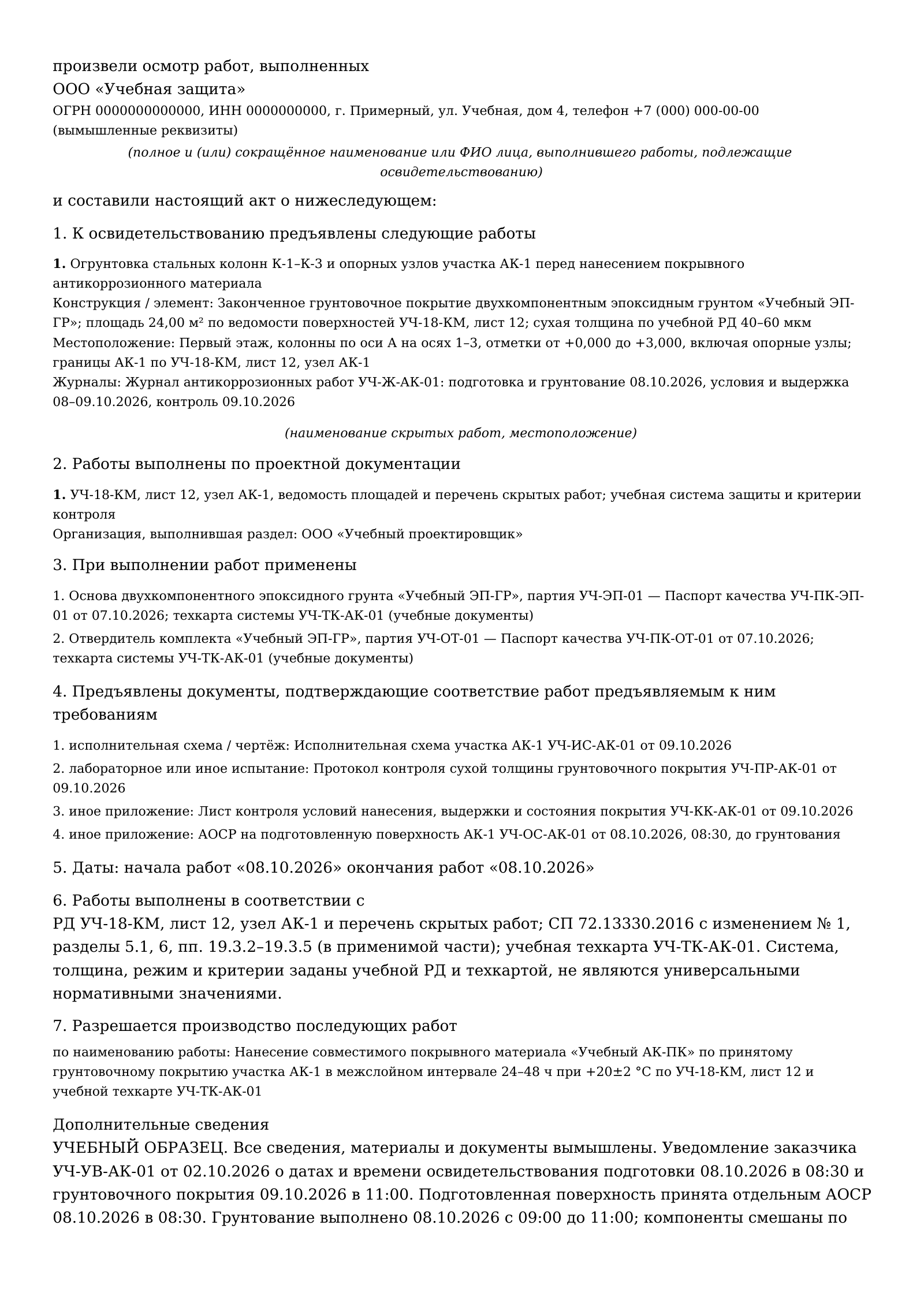

Акт № УЧЕБНЫЙ-АК-01 от 09.10.2026 относится к грунтовочному покрытию колонн К-1–К-3 с опорными узлами. Подготовленная поверхность принята 08.10.2026 в 08:30; грунтование выполнено с 09:00 до 11:00. Осмотр и контроль сухой толщины проведены 09.10.2026 в 11:00 до следующего материала. Генподрядчик и отдельный исполнитель защиты указаны своими ролями.
УЧЕБНЫЙ ОБРАЗЕЦ · ВЫМЫШЛЕННЫЕ ДАННЫЕ. Ниже все 3 листа скачиваемого PDF. Нажмите на лист для увеличения. Четыре перечисленных приложения вымышлены и в PDF не включены.

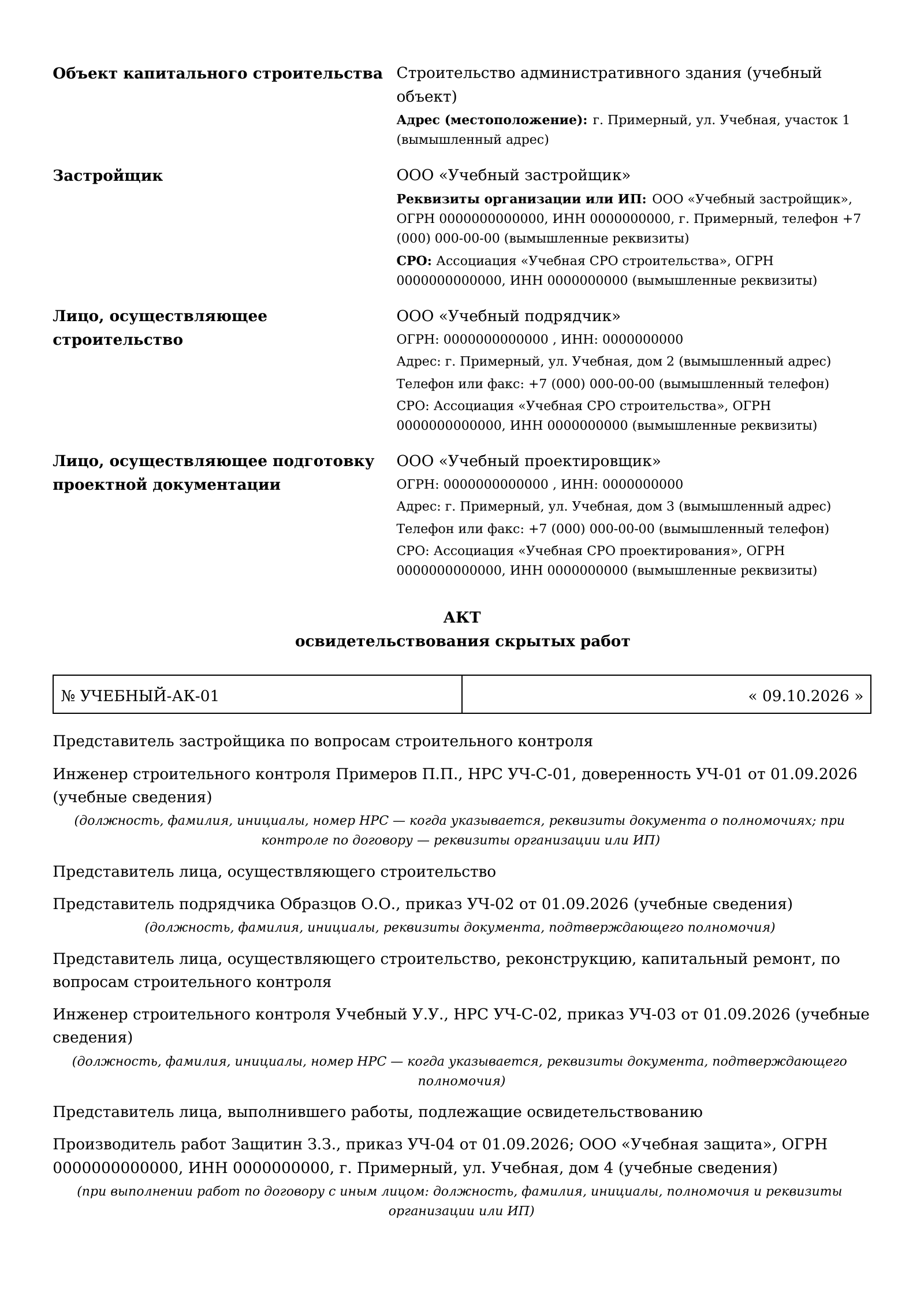

Объект, организации и представители
Грунтовочное покрытие, материалы и выполненный контроль
Приложения и подписи четырёх представителей
Что указано в этом акте
- 1. Предъявленная работа
- Огрунтовка стальных колонн К-1–К-3 и опорных узлов участка АК-1 перед нанесением покрывного антикоррозионного материала
- Законченное грунтовочное покрытие открыто до нанесения покрывного материала.
- Участок и параметры
- Законченное грунтовочное покрытие двухкомпонентным эпоксидным грунтом «Учебный ЭП-ГР»; площадь 24,00 м² по ведомости поверхностей УЧ-18-КМ, лист 12; сухая толщина по учебной РД 40–60 мкм; Первый этаж, колонны по оси А на осях 1–3, отметки от +0,000 до +3,000, включая опорные узлы; границы АК-1 по УЧ-18-КМ, лист 12, узел АК-1
- Площадь связана с ведомостью поверхностей и конкретными марками колонн.
- 2. Рабочие чертежи
- УЧ-18-КМ, лист 12, узел АК-1, ведомость площадей и перечень скрытых работ; учебная система защиты и критерии контроля; ООО «Учебный проектировщик»
- Узел задаёт систему защиты, границы этапа и критерии контроля.
- 3. Материалы
- Основа двухкомпонентного эпоксидного грунта «Учебный ЭП-ГР», партия УЧ-ЭП-01; Отвердитель комплекта «Учебный ЭП-ГР», партия УЧ-ОТ-01
- Основа и отвердитель имеют свои партии и документы; следующий материал ещё не применён.
- 4. Подтверждения
- Исполнительная схема участка АК-1 УЧ-ИС-АК-01 от 09.10.2026; Протокол контроля сухой толщины грунтовочного покрытия УЧ-ПР-АК-01 от 09.10.2026; Лист контроля условий нанесения, выдержки и состояния покрытия УЧ-КК-АК-01 от 09.10.2026; АОСР на подготовленную поверхность АК-1 УЧ-ОС-АК-01 от 08.10.2026, 08:30, до грунтования
- Протокол и лист контроля подтверждают грунтовочное покрытие; подготовка принята отдельно.
- 5. Даты
- Грунтование: 08.10.2026. Акт: 09.10.2026.
- Выдержка 24 ч от окончания нанесения до освидетельствования — условие учебной техкарты.
- 6. Основания
- РД УЧ-18-КМ, лист 12, узел АК-1 и перечень скрытых работ; СП 72.13330.2016 с изменением № 1, разделы 5.1, 6, пп. 19.3.2–19.3.5 (в применимой части); учебная техкарта УЧ-ТК-АК-01. Система, толщина, режим и критерии заданы учебной РД и техкартой, не являются универсальными нормативными значениями.
- Толщина и режим заданы учебной РД и техкартой, а не универсальным допуском.
- 7. Следующая работа
- Нанесение совместимого покрывного материала «Учебный АК-ПК» по принятому грунтовочному покрытию участка АК-1 в межслойном интервале 24–48 ч при +20±2 °C по УЧ-18-КМ, лист 12 и учебной техкарте УЧ-ТК-АК-01
- Разрешение относится к АК-1; итоговая система покрытия ещё не готова.
Меньше ручного заполнения
Есть чертежи и схемы? Подготовьте по ним свой АОСР
Загрузите чертёж системы защиты, исполнительную схему, паспорта грунта и отвердителя или протокол контроля покрытия в PDF, DOCX, JPG или PNG. Сервис предложит найденные сведения для вашего акта.
Выберите работу, сверьте и дополните сведения. Посмотрите весь АОСР перед оплатой.
Предпросмотр бесплатно. PDF без водяного знака — 299 ₽ за подготовленную версию. Разовая покупка, без подписки.
- Ваши документы
Рабочий чертёж, схема или документы на материалы и контроль.
- Проверка сведений
Вы выбираете работу, сверяете и дополняете акт.
- Полный предпросмотр
Оплата и скачивание, когда результат подходит.
Как заполнить акт скрытых работ на антикоррозионную окраску
Вместо общего «окраска металлоконструкций» назовите предъявленный этап системы защиты. Отметка о грунте не подтверждает законченную окраску всей конструкции.
- Работа и участок: подготовка, грунтование или завершённое промежуточное покрытие; марки элементов, оси, отметки и площадь по схеме.
- РД: обозначение, лист и узел, состав системы и перечень предъявляемых работ.
- Материалы: фактические составы, компоненты, партии, паспорта и техническая документация совместимой системы.
- Контроль: метод и результаты измерений, условия нанесения, выдержка, состояние и предусмотренные испытания.
- Даты и следующий этап: период нанесения, дата освидетельствования, конкретный следующий материал и допустимый межслойный интервал.
Формулировка для грунтовочного покрытия
«Огрунтовка стальных [марки элементов] на участке [оси, отметки], площадь [м²], материал [состав, партия], перед нанесением [следующий материал] по [РД, лист, узел]».
Поля заменяют фактическими сведениями. Диапазон 40–60 мкм учебного грунта не подставляют в акт на другую систему.
Почему в образце четыре подписи
Указаны представитель застройщика, представитель подрядчика, строительный контроль подрядчика и отдельный исполнитель защиты. Проектная организация названа в реквизитах и РД, но само по себе это не определяет её участие в освидетельствовании. Представитель проектировщика участвует при привлечении застройщиком для проверки соответствия работ проектной документации; отдельного исполнителя включают при работах по договору с иным лицом. Число подписей из образца нельзя считать универсальным; полномочия и применимые исключения по СРО/НРС проверяют для объекта.
Бланк АОСР на антикоррозийную защиту
Используйте общую форму для своего этапа и участка. Здесь скачивается заполненный учебный PDF, а в редакторе можно подготовить свой акт.
Подготовка, грунт и готовая система — разные этапы
- Подготовленная поверхность: проверьте предусмотренную очистку, обезжиривание, обеспыливание и состояние до грунтования. В АК-1 этап принят отдельным актом в 08:30.
- Законченное грунтовочное покрытие: после нанесения, выдержки и контроля предъявите его до следующего материала. Этому этапу посвящён скачиваемый пример.
- Промежуточное покрытие: если оно предусмотрено системой, определите отдельные границы предъявления. Каждый проход нанесения не приравнивается к завершённому виду работ.
- Готовое защитное покрытие: после всех работ выполняется приёмка системы в целом. АОСР грунта её не заменяет.
Уведомление перед освидетельствованием
По п. 19.3.5 СП 72 подрядчик уведомляет заказчика о дате и времени не позднее чем за три рабочих дня. В учебном примере уведомление от 02.10.2026 относится к осмотру подготовки 08.10 в 08:30 и грунта 09.10 в 11:00. Извещение планируют с учётом выдержки и межслойного интервала: срок уведомления не равен времени сушки. Следующее покрытие наносят после завершения освидетельствования.
Если нужен акт на подготовку поверхности: «Подготовка стальной поверхности [марки, оси, отметки], площадь [м²], перед грунтованием по [РД, узел]». Укажите фактический способ, требуемую степень и результат очистки, состояние и контроль. Этот участок предъявляют до нанесения грунта; поздний осмотр готового грунтовочного слоя не восстанавливает проверку уже скрытой поверхности.
Запрос «акт антикоррозийной защиты» может означать АОСР промежуточного этапа или акт приёмки всей системы по приложению Д СП 72. Здесь скачивается первый документ. Журнал фиксирует ход работ и контроль; его запись не заменяет акт. Для фактических этапов есть журнал антикоррозионных работ.
Если речь только о защите сварных соединений, есть отдельный журнал защиты сварных соединений по СП 70. Его область и состав не подменяют журнал СП 72 и контроль системы АК-1.
Пример не относится к обычной декоративной окраске стен и потолков, огнезащите и всем видам защиты трубопроводов. Для своего объекта проверяют область применимых норм и выбранную систему.
Контроль грунтовочного покрытия перед следующим слоем
В акт переносят фактические результаты участка и их основания. Паспорта материалов или рассчитанного расхода недостаточно для подтверждения готового покрытия.
| Показатель АК-1 | Учебное требование | Учебный контроль |
|---|---|---|

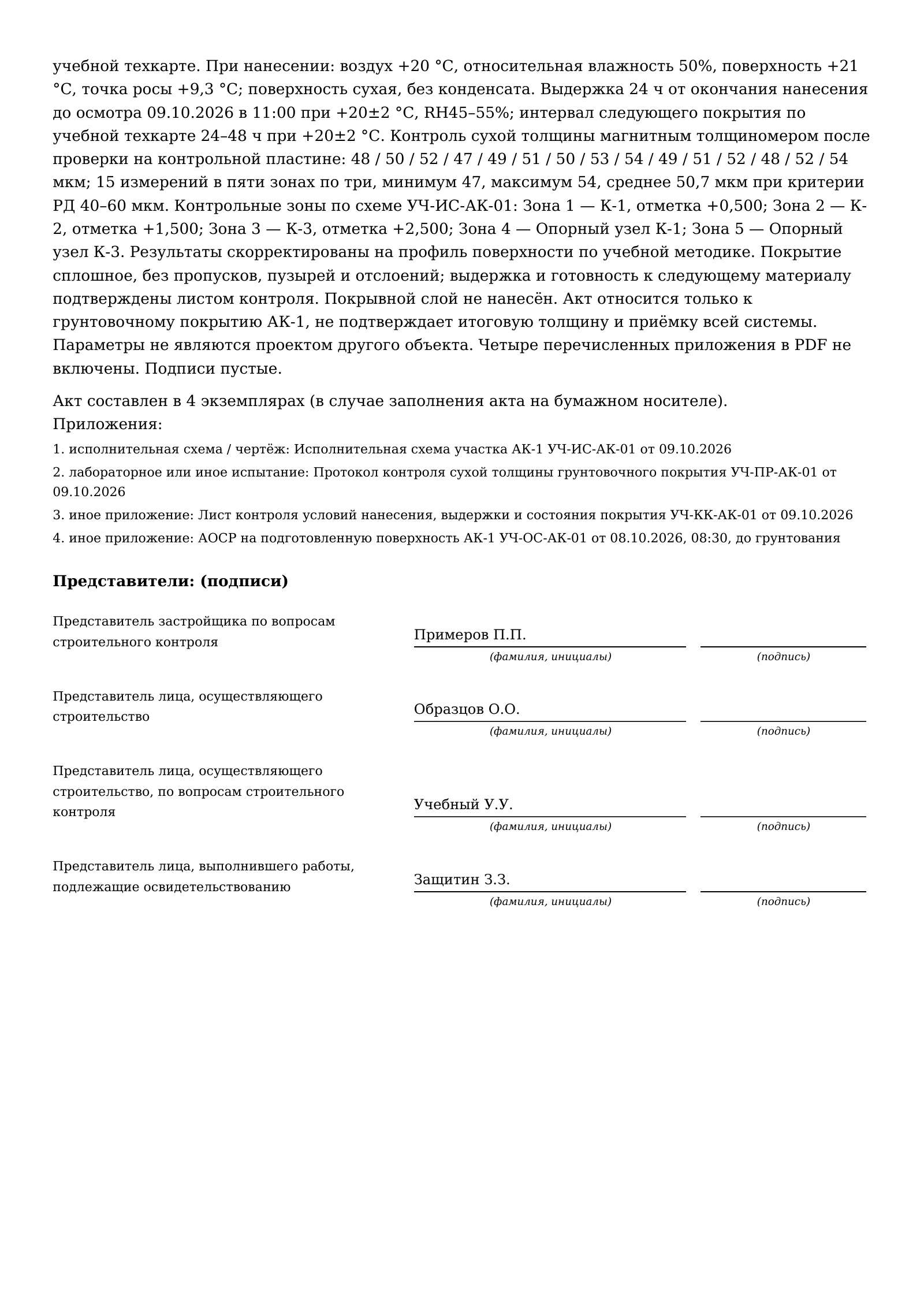

| Площадь | 24,00 м² по ведомости поверхностей | Колонны К-1–К-3 с опорными узлами, границы по схеме. |
| Сухая толщина грунта | 40–60 мкм по учебной РД | 15 измерений: минимум 47, максимум 54, среднее 50,7 мкм. |
| Условия нанесения | Воздух +15…+25 °C; RH ≤70%; поверхность выше точки росы не менее чем на 3 °C | Воздух +20 °C; RH50%; поверхность +21 °C; точка росы +9,3 °C. Поверхность сухая. |
| Выдержка и следующий материал | Межслойный интервал 24–48 ч при +20±2 °C по учебной техкарте | 24 ч от 08.10 в 11:00 до осмотра 09.10 в 11:00; режим +20±2 °C, RH45–55%. |
| Состояние | Сплошное покрытие без пропусков, пузырей и отслоений; готовность по техкарте | Осмотр и предусмотренный контроль записаны в листе; покрывной материал не нанесён. |
| Зона на схеме | Элемент и место | Три измерения |
|---|---|---|
| Зона 1 | К-1, отметка +0,500 | 48 / 50 / 52 |
| Зона 2 | К-2, отметка +1,500 | 47 / 49 / 51 |
| Зона 3 | К-3, отметка +2,500 | 50 / 53 / 54 |
| Зона 4 | Опорный узел К-1 | 49 / 51 / 52 |
| Зона 5 | Опорный узел К-3 | 48 / 52 / 54 |
Все численные критерии заданы учебной РД и техкартой и не являются универсальными нормативными допусками. Проверяют каждый результат, методику, число точек и поправку на профиль основания; среднее само по себе не подтверждает соответствие. Толщину контролируют на сухом грунте магнитным толщиномером после проверки на контрольной пластине. Покрывной материал будет иметь свои требования, а итоговая система — свою толщину и контроль.
Факт ожидания 24 ч не заменяет подтверждение готовности и соблюдения межслойного интервала. Если условия изменились, слой загрязнён или срок превышен, действия определяют по РД и технической документации системы.
Для закупки покрывного материала есть калькулятор расхода краски по металлу. Грунт, отвердитель и другие компоненты считают по своим данным. Расчёт закупки не подтверждает фактическую толщину, расход и качество выполненного покрытия.
Что подготовить для АОСР на антикоррозионные работы
- Рабочие чертежи, узел защиты, ведомость площадей и перечень скрытых работ.
- Паспорта фактических партий основы и отвердителя, технические описания и регламент совместимой системы.
- Схему границ участка и контрольных зон, протокол измерений и лист контроля условий, сушки и состояния.
- Документы предыдущего этапа и относящиеся к работе записи журнала.
- Данные участников и подтверждение полномочий представителей.
Предусмотренные испытания адгезии, сплошности или другие проверки указывают по фактическому выполнению и применимой методике. Визуальный осмотр не выдают за численное испытание сцепления. Четыре учебных приложения в PDF только перечислены, их нужно заменить реальными подтверждениями объекта.
Ошибки в акте на антикоррозийную защиту
Общая «окраска» без этапа
Неясно, принят грунт или вся система. Назовите предъявленное покрытие, участок и следующую работу.
Среднее без отдельных результатов
Хорошее среднее может скрывать недопустимые точки. Укажите места, количество, методику и весь выполненный контроль.
Чужая толщина и время сушки
40–60 мкм и 24–48 ч здесь заданы учебной системой. Для своего материала нужны его требования и фактические условия.
Покрытие уже закрыто
Поздняя дата не восстанавливает осмотр предыдущего слоя. АОСР грунта также не заменяет приёмку законченной защиты.
Нормативная основа на дату примера
Рекомендуемая форма АОСР — приложение 3 к составу ИД по приказу Минстроя № 344/пр в редакции № 369/пр. Изменение № 369/пр вступило в силу 01.03.2026. Обычный PDF сам по себе не подтверждает ведение электронного комплекта по всем требованиям.
СП 72.13330.2016 «Защита строительных конструкций и сооружений от коррозии» проверен с изменением № 1. В полном тексте разделы 5.1 и 6 относятся к подготовке металла и лакокрасочной защите; пп. 19.3.2–19.3.5 — к контролю и промежуточным видам работ; п. 19.3.8 — к приёмке готовой системы.
СП 72 содержит отсылку к форме СП 48. На этой странице используется действующая рекомендуемая форма АОСР приказа № 344/пр в применимой области ИД объектов капитального строительства. Состав документов и порядок предъявления сверяют для своего объекта; учебный PDF не устанавливает одинаковую обязанность для любой окраски.
Проверено 09.10.2026. Пример относится к защите стальных строительных конструкций на площадке. СП 72 содержит исключения, в том числе для магистральных трубопроводов и тепловых сетей; его нельзя автоматически применять ко всем системам.
Вопросы об АОСР на антикоррозийную защиту
Как заполнить АОСР на антикоррозийную защиту металлоконструкций?
Укажите предъявляемый этап: подготовку поверхности, завершённое грунтовочное или промежуточное покрытие. Привяжите его к маркам элементов, осям, отметкам и площади. Добавьте систему защиты из РД, материалы и партии, выполненный контроль, подтверждающие документы, даты, представителей и следующую работу. Не объединяйте уже закрытые этапы одной общей записью.
Что показано в заполненном образце?
Грунтовочное покрытие участка АК-1: стальные колонны К-1–К-3 с опорными узлами, 24,00 м² по учебной ведомости. Грунтование выполнено 08.10.2026; после предусмотренной выдержки осмотр проведён 09.10.2026 перед покрывным материалом. Толщина проверена в 15 точках. Объект, составы, документы и результаты вымышлены.
Этот акт подходит для любой окраски?
Пример относится к антикоррозионной системе на стальных строительных конструкциях. Обычная декоративная окраска стен и потолков, огнезащитное покрытие и системы вне области СП 72 требуют своих оснований и контроля. Нельзя считать любую окраску автоматически скрытой работой или переносить толщину учебного грунта на другую систему.
Нужен ли отдельный АОСР на подготовку поверхности перед окраской?
Подготовленная поверхность и завершённое грунтовочное покрытие — разные промежуточные виды работ по пункту 19.3.4 СП 72. В образце подготовка принята отдельным АОСР 08.10.2026 в 08:30 до нанесения грунта. Такой акт заполняют по фактической очистке, состоянию поверхности и контролю, пока поверхность доступна для осмотра.
Нужно ли оформлять акт на каждый слой краски?
Пункт 19.3.4 СП 72 различает завершённые промежуточные виды работ и отдельные нанесённые слои. Грунтование и полностью законченное промежуточное покрытие одного вида рассматриваются независимо от числа слоёв. Границы предъявления определяют по применимым требованиям и документации объекта; каждый проход кистью не объявляется отдельным актом.
Чем АОСР отличается от акта антикоррозийной защиты?
Название «акт антикоррозийной защиты» само по себе не определяет вид документа. АОСР фиксирует скрываемый промежуточный этап до следующей работы. После завершения всей системы пункт 19.3.8 СП 72 предусматривает отдельную приёмку покрытия в целом по приложению Д. Учебный PDF на грунт не заменяет итоговый акт.
Какие документы подготовить для акта?
Нужны относящиеся к участку РД и схема, паспорта партий основы и отвердителя, техническая документация системы, записи журнала, выполненные измерения и предусмотренные испытания, а также документы предыдущих этапов и полномочия представителей. Четыре приложения в учебном PDF только перечислены; их отдельные файлы в скачивание не входят.
Когда подписывать АОСР на антикоррозионную окраску?
Уведомление заказчика планируют заранее: пункт 19.3.5 СП 72 предусматривает не менее трёх рабочих дней до освидетельствования. Акт оформляют после завершения предъявленного вида работ, предусмотренной выдержки и контроля, до закрытия следующим покрытием. Готовность и межслойный интервал проверяют по выбранной системе и фактическим условиям. В учебной техкарте интервал 24–48 ч при +20±2 °C; он не универсален. Если срок превышен или слой уже закрыт, порядок дальнейших действий определяют для объекта, а не ставят дату задним числом.
Как указать толщину грунтовочного покрытия?
Указывают сухую толщину и метод измерения, места и число измерений, фактические результаты и критерий из применимой документации. В примере 15 измерений в пяти зонах: минимум 47, максимум 54, среднее 50,7 мкм при учебном диапазоне 40–60 мкм. Среднее не заменяет проверку отдельных результатов; окончательная толщина всей системы этим этапом не подтверждается.
Кто подписывает акт скрытых работ на антикоррозийную защиту?
Состав участников и полномочия определяют для объекта. В примере четыре подписанта: представитель застройщика, представитель подрядчика, строительный контроль подрядчика и отдельный исполнитель защиты. Проектировщик участвует при его привлечении застройщиком для проверки соответствия работ проектной документации; в примере такого привлечения нет. Отдельный исполнитель участвует при работах по договору с иным лицом. Линии подписей пусты.
Где скачать бланк и заполнить свой АОСР бесплатно?
Для своего этапа используют общую форму АОСР: откройте бесплатный редактор, внесите фактические сведения и скачайте PDF без регистрации. Здесь доступен заполненный учебный образец. Для подготовки из PDF, DOCX, JPG или PNG есть отдельный сервис: сведения нужно проверить и дополнить; актуальная цена версии PDF указана на странице услуги.
От примера к своему акту
Подготовьте акт для своего участка защиты
Внесите этап, элементы, систему материалов и реальные результаты контроля. Для нескольких актов по объекту в личном кабинете можно использовать общие реквизиты, участников и реестр.
