Акт приёма-передачи фронта работ — образец и PDF бесплатно

Образец заполнения · PDF бесплатно

Акт приёма-передачи фронта работ

Укажите участок объекта и работы, для которых он предоставляется, зафиксируйте готовность и условия доступа. Посмотрите полный образец и заполните свой акт в отдельном окне.

Образец акта передачи фронта работ субподрядчику

Акт УЧ-ФР-01 от 17.10.2026: генподрядчик предоставляет помещения 201 и 202 для устройства перегородок по учебной РД. Каждое помещение — 8 × 5 м, суммарно 80 м². Это площадь предоставленных помещений, а не объём будущих перегородок. Соседние помещения и коридор исключены из передаваемого фронта.

УЧЕБНЫЙ ОБРАЗЕЦ · ВЫМЫШЛЕННЫЕ ДАННЫЕ. Ниже все 2 листа скачиваемого PDF. Подписи пустые, перечисленные приложения не вложены. Нажмите на лист для увеличения.

Скачать заполненный образец PDF ↓

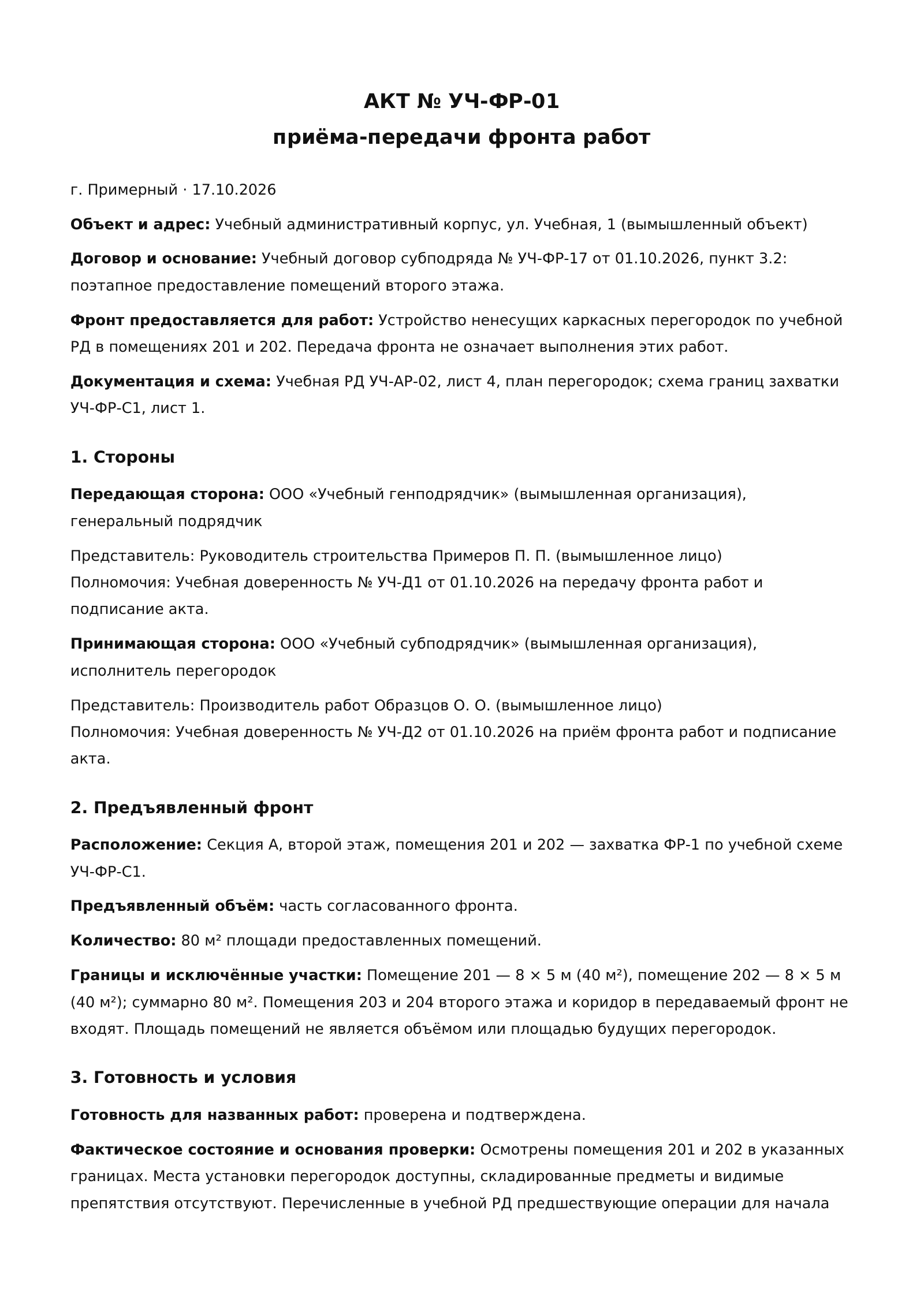

Лист 1 учебного акта приёма-передачи фронта работ
Лист 1 из 2 · открыть полностью

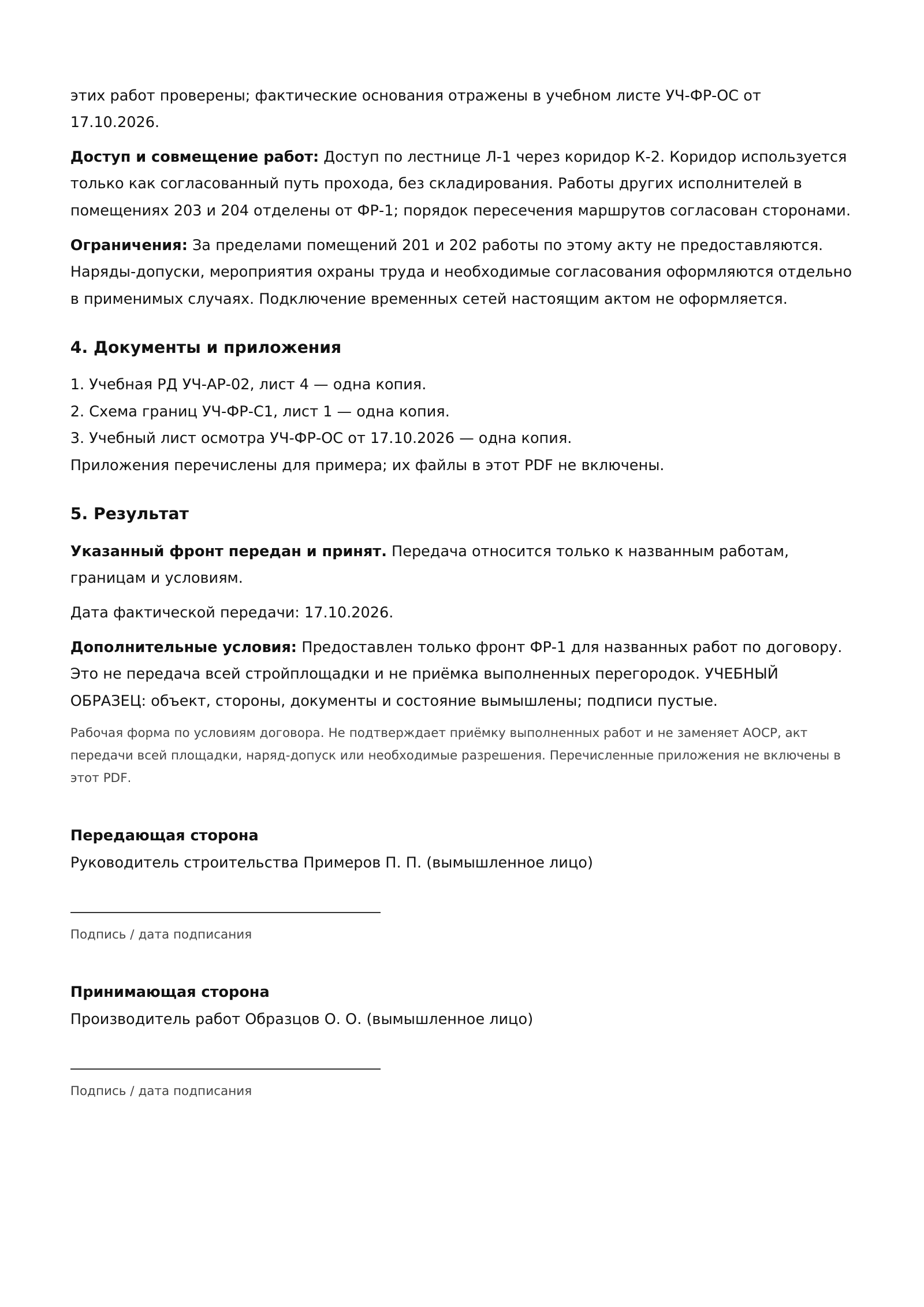

Лист 2 учебного акта приёма-передачи фронта работ
Лист 2 из 2 · открыть полностью

Как заполнить акт приёма-передачи фронта работ подрядчику

  1. Основание и работы. Назовите объект, договор, согласованный этап и конкретные работы; укажите документацию и схему границ.
  2. Стороны. Запишите организации и роли по договору, представителей и основания их полномочий.
  3. Место и объём. Обозначьте корпус, этаж, помещения, оси или захватку. При частичной передаче перечислите исключённые зоны. Если используете количество, поясните единицу и что именно измерено.
  4. Готовность. Опишите фактическое состояние и основания проверки предшествующих операций, условия доступа и совмещения с соседними работами.
  5. Документы и результат. Перечислите приложения и выберите состоявшуюся передачу, передачу с замечаниями либо несостоявшуюся передачу. Фактическую дату укажите только при состоявшейся передаче.

Готовность проверяют для названных работ

Доступ в помещение сам по себе не подтверждает готовность для любого монтажа или отделки. Если фронт не готов или не проверен, укажите это и причины непередачи. Условия приёма с замечаниями согласуют стороны; редактор не выполняет техническую проверку.

Форма акта и основания передачи фронта

Это рабочая форма по условиям договора. Проверьте согласованный порядок, требуемые реквизиты, полномочия сторон и документы для своего объекта.

Пункт 3.24 СП 48.13330.2019 «Организация строительства» определяет фронт работ через часть строящегося объекта и выполнение работ в выделенном объёме. Это определение не утверждает форму акта. Проверен текст с изменениями № 1 и № 2; область применения СП имеет ограничения, включая строительство ИЖС.

Статья 706 ГК РФ касается отношений генподрядчика и субподрядчика, а статья 718 — предусмотренного договором содействия заказчика. Эти положения не устанавливают универсальный состав комиссии или бланк этого редактора. Последствия препятствий, отказа от подписи и уведомлений оценивают по договору, обстоятельствам и применимым нормам, в том числе статье 719 ГК РФ.

Фронт для последующих работ, вся строительная площадка, приёмка результата работ и допуск к опасным работам имеют разный предмет. Отдельные акты, разрешения и мероприятия оформляют по применимым требованиям; положительный выбор в редакторе их не заменяет.

Проверено 17.10.2026. Российский контекст; применимость формы и порядок подписания проверяют для конкретного договора.

Отдельное окно · четыре шага

Заполните свой акт передачи фронта работ

Новая форма пустая, кроме даты акта. Можно подставить учебный пример или начать с фактических данных. PDF скачивается бесплатно без регистрации; затем можно добровольно поддержать сервис.

Заполнить акт бесплатно →

Вопросы об акте передачи фронта работ

Что такое акт приёма-передачи фронта работ в строительстве?

Акт фиксирует предоставление определённого участка объекта для конкретных последующих работ: где расположен фронт, каковы его границы и состояние, что проверено, как организован доступ и какой результат согласован сторонами. Фронтом могут быть помещения, этаж, захватка или участок трассы; содержание определяют для своего объекта.

Какая форма акта передачи фронта работ используется?

Здесь используется рабочая форма по условиям договора и документации объекта. Пункт 3.24 СП 48.13330.2019 определяет понятие фронта работ, но не утверждает бланк этого редактора. Если стороны согласовали свою форму или отраслевой порядок, состав документа сверяют с ними.

Кто передаёт фронт работ подрядчику или субподрядчику?

Стороны определяются договором и фактическими отношениями. В учебном примере передаёт генеральный подрядчик, принимает субподрядчик. При другом составе участников укажите их реальные роли, представителей и полномочия; универсальный состав комиссии здесь не назначается.

Чем акт передачи фронта работ отличается от передачи строительной площадки?

Передача площадки описывает предоставляемую территорию и условия её использования. Передача фронта относится к названным работам на определённом участке объекта, например к монтажу перегородок в двух помещениях. Эти документы не подменяют друг друга: для площадки есть отдельный редактор.

Это акт приёмки выполненных работ?

Нет. Здесь фиксируют предоставление участка для последующих работ и его состояние на момент передачи. Выполнение, стоимость и приёмку результата этих работ оформляют отдельно. Площадь предоставленных помещений также не становится автоматически объёмом будущих монтажных или отделочных работ.

Можно ли передать часть фронта и обязательно ли указывать площадь?

Можно выбрать часть согласованного фронта, явно описав границы и исключённые зоны. Числовое количество необязательно, если оно не определено для такого документа; количество и единицу вводят вместе. Можно указать площадь помещений, длину участка или другое согласованное измерение, пояснив его смысл.

Можно ли подтвердить передачу, если фронт не готов или не проверен?

Редактор позволяет зафиксировать такое состояние и несостоявшуюся передачу с причинами и последующими действиями. Положительный результат блокируется при неподтверждённой готовности. При подтверждённой готовности с оговорёнными условиями доступен результат передачи с обязательными замечаниями; фактическую проверку редактор не выполняет.

Что указано в заполненном образце?

Вымышленный акт УЧ-ФР-01 от 17.10.2026 относится к помещениям 201 и 202 второго этажа: по 40 м², суммарно 80 м² предоставленных помещений. Фронт нужен для устройства перегородок по учебной РД. Помещения 203 и 204 и коридор не входят в передаваемый объём; коридор используется только как согласованный путь прохода. Все сведения учебные, подписи пустые, перечисленные приложения в PDF не вложены.

Что делать, если подрядчик не подписывает акт передачи фронта работ?

Зафиксируйте фактическое состояние, причины разногласий и состав предъявленного фронта. Направляйте документ и уведомления в порядке, предусмотренном договором. Само создание PDF не подтверждает подпись другой стороны, передачу, перенос сроков или право на оплату; последствия зависят от договора, обстоятельств и применимых норм.

Заменяет ли этот акт АОСР или наряд-допуск?

Нет. Освидетельствование скрытых работ, приёмка готовых поверхностей, необходимые разрешения и допуски имеют свой предмет и порядок. Если они требуются для конкретных работ, их оформляют отдельно. Этот акт не является универсальным разрешением на начало работ.

Как заполнить свой акт и скачать бланк бесплатно?

На странице доступен заполненный учебный образец PDF. Собственный акт заполняют в отдельном пошаговом окне: новая форма пустая, кроме текущей даты акта. Можно подставить пример с подтверждением замены введённых данных. Собственный PDF скачивается без регистрации и оплаты; Word и Excel в этом редакторе не формируются.

Нужно ли платить после скачивания?

Нет. Файл скачивается бесплатно. Затем можно добровольно поддержать сервис на 99, 199 или 499 рублей. Предложение можно закрыть, сохранив заполнение и возможность повторного скачивания.

Передача фронта работ

Четыре шага · PDF бесплатно · без регистрации

Объект, договор и работы
Стороны и полномочия

Укажите роли сторон по своему договору. В примере фронт предоставляет генподрядчик, принимает субподрядчик; состав участников для другого объекта может отличаться.

Границы и готовность фронта

Количество и единицу заполняют вместе либо оставляют оба поля пустыми. Площадь предоставленных помещений и объём будущих работ — разные величины.

Документы и итог

Редактор перечисляет приложения, но не создаёт их и не включает их файлы в PDF.

СтройКомплаенс Документы

Продолжите работу с документами по объекту

Один раз внесите объект и участников, сохраняйте редакции, связывайте акты с работами и материалами и собирайте реестр и ZIP-комплект.

  • Объект и участники
  • Файлы и редакции
  • Реестр и ZIP-комплект
Продолжить в объекте

7 дней без карты. В пробном ЛК — PDF с надписью, Excel после оплаты. Эта бесплатная форма работает как прежде.
