АОСР на монтаж окон — образец заполнения и PDF

Образец заполнения АОСР

Акт скрытых работ на монтаж оконных блоков

Полный пример ПВХ-окна до устройства монтажного шва и бесплатный редактор.

Без регистрации. Свой акт можно скачать в PDF.

Образец АОСР на монтаж окна ПВХ — полный PDF

Акт УЧЕБНЫЙ-ОК-01 от 11.10.2026: блок ОК-1 установлен и закреплён в наружной кирпичной стене учебного административного здания. До заполнения зазора предъявлены положение коробки, крепёж и колодки. Численные параметры относятся только к этому учебному узлу.

УЧЕБНЫЙ ОБРАЗЕЦ · ВЫМЫШЛЕННЫЕ ДАННЫЕ. Ниже все 3 листа скачиваемого PDF. Нажмите на лист для увеличения. Четыре перечисленных приложения вымышлены и в PDF не включены.

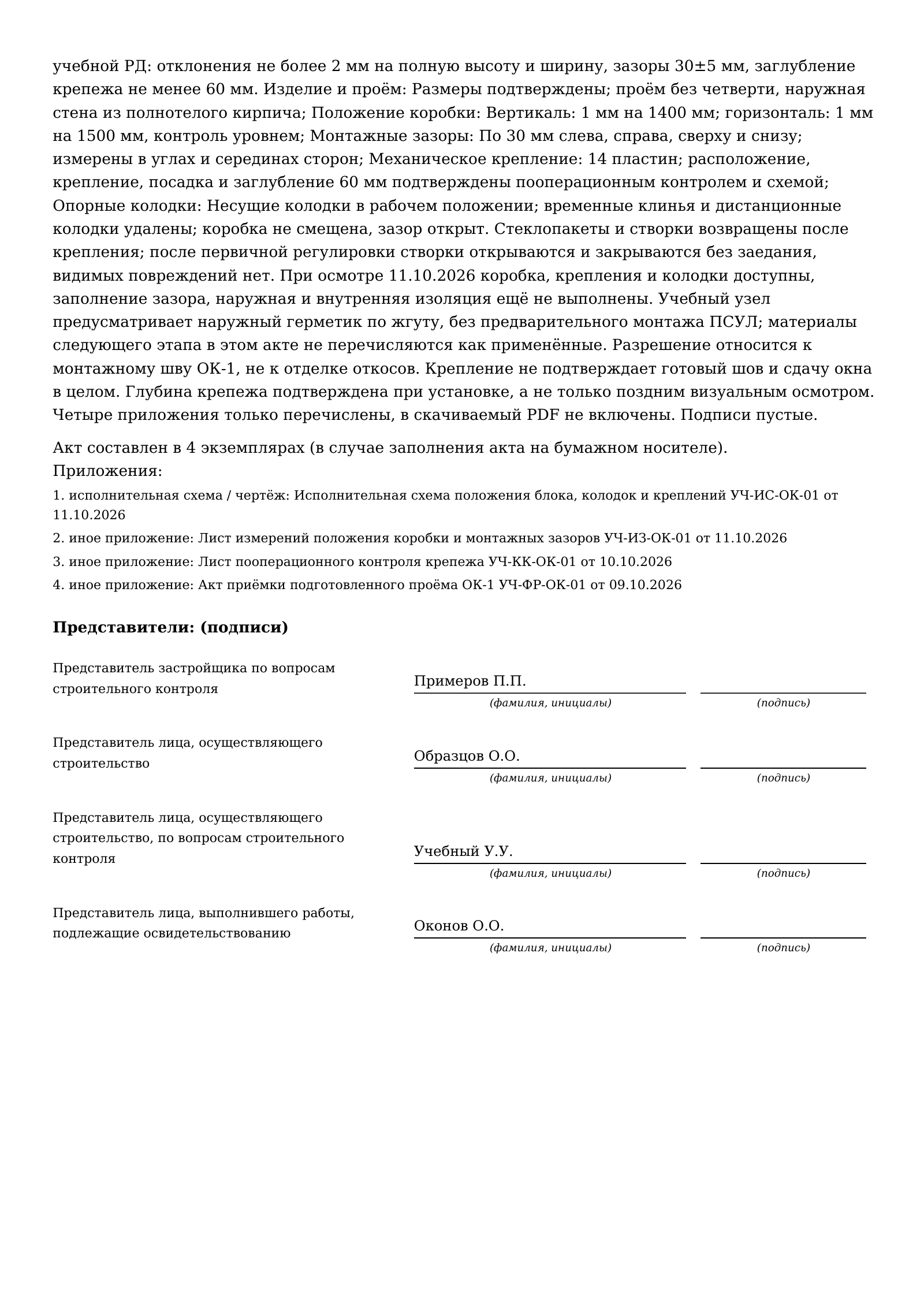

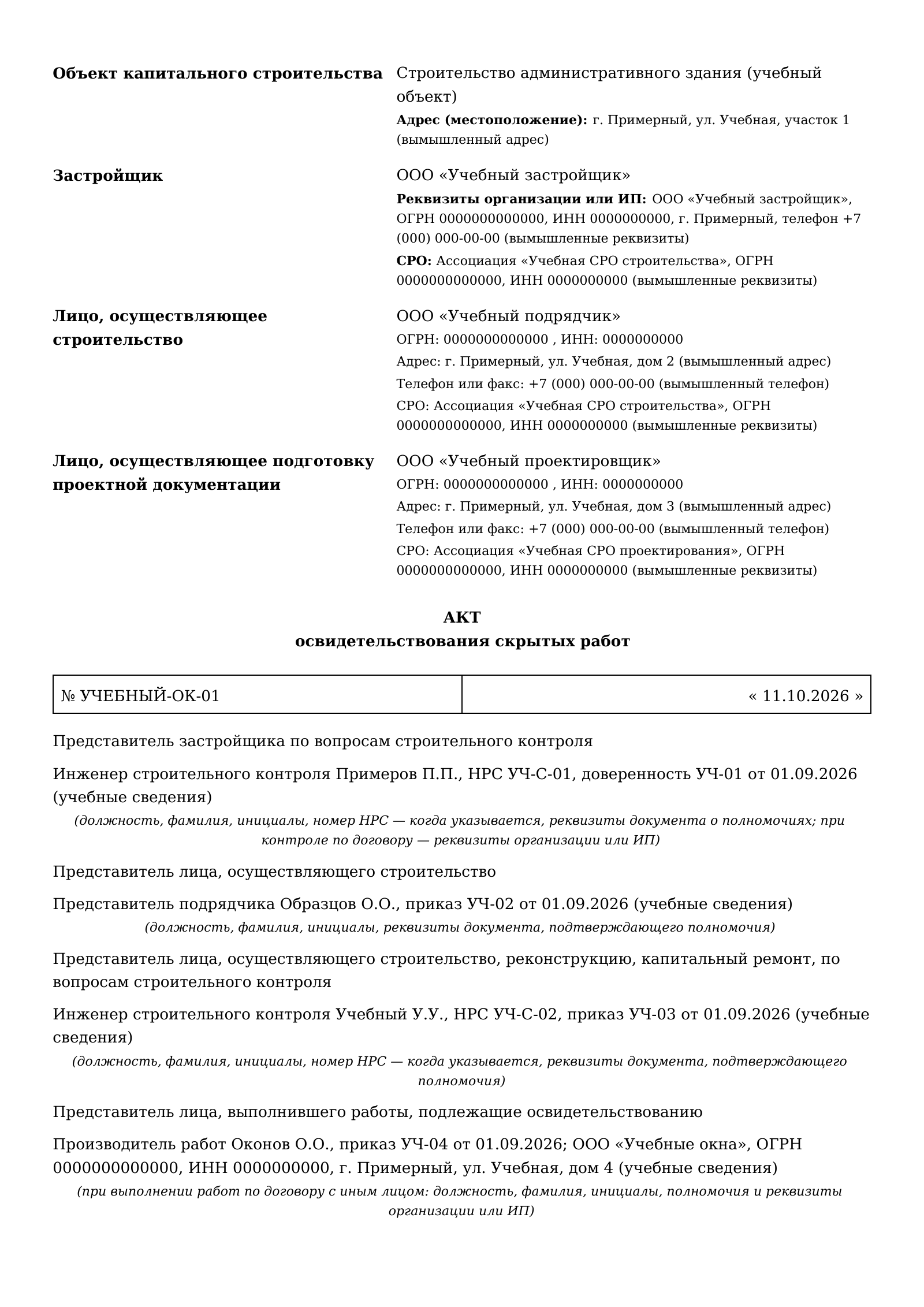

Страница 1 учебного АОСР на установка и крепление оконного блока ПВХ перед монтажным швом: объект, организации и представители
Страница 1 из 3 Увеличить ↗

Объект, организации и представители

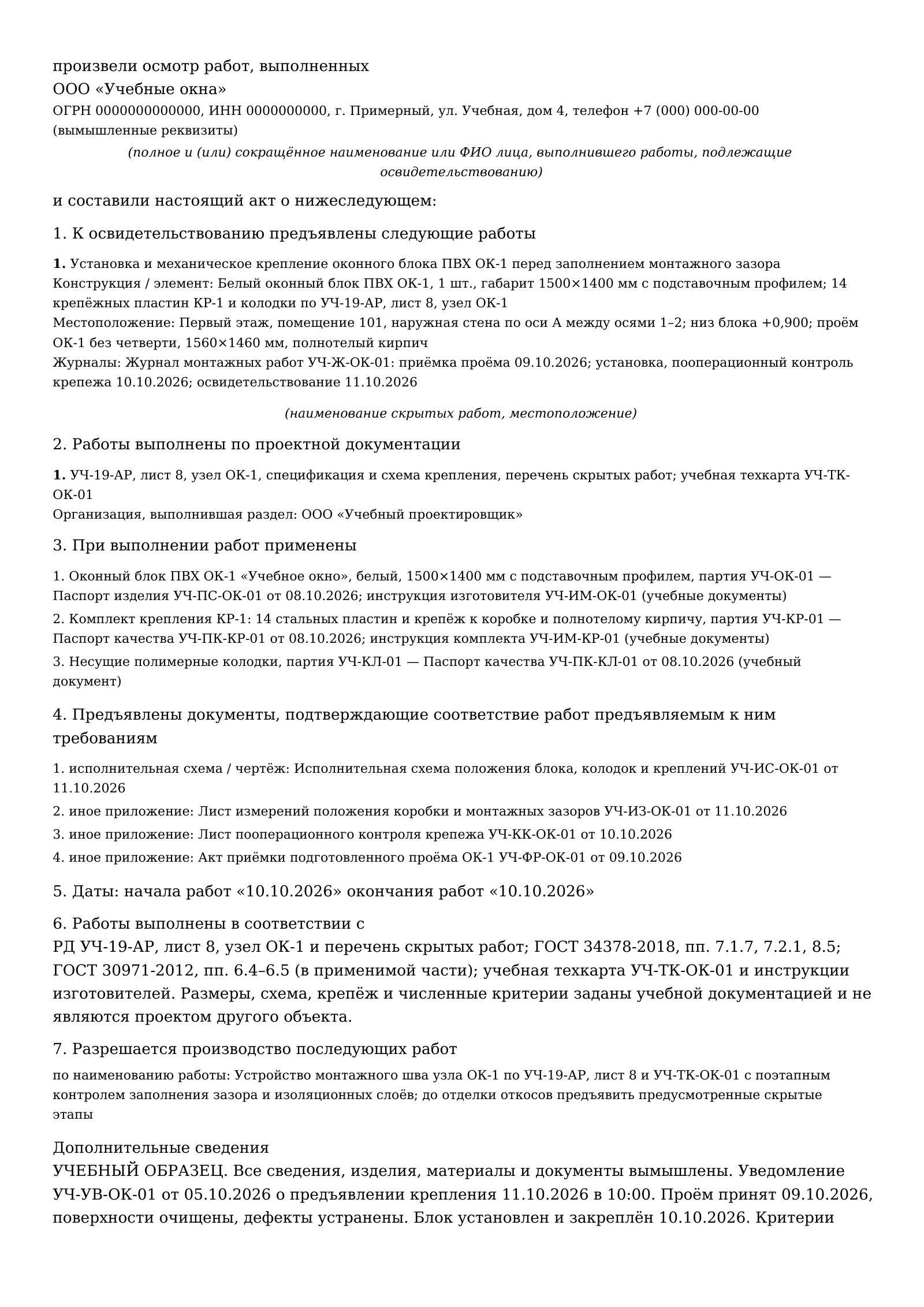

Страница 2 учебного АОСР на установка и крепление оконного блока ПВХ перед монтажным швом: крепление блока, изделия, документы и следующий этап
Страница 2 из 3 Увеличить ↗

Крепление блока, изделия, документы и следующий этап

Страница 3 учебного АОСР на установка и крепление оконного блока ПВХ перед монтажным швом: результаты контроля, приложения и подписи представителей
Страница 3 из 3 Увеличить ↗

Результаты контроля, приложения и подписи представителей

Что указано в этом акте

1. Предъявленная работа
Установка и механическое крепление оконного блока ПВХ ОК-1 перед заполнением монтажного зазора
Освидетельствуется крепление; заполнение и изоляция зазора ещё не выполнены.
Участок и параметры
Белый оконный блок ПВХ ОК-1, 1 шт., габарит 1500×1400 мм с подставочным профилем; 14 крепёжных пластин КР-1 и колодки по УЧ-19-АР, лист 8, узел ОК-1; Первый этаж, помещение 101, наружная стена по оси А между осями 1–2; низ блока +0,900; проём ОК-1 без четверти, 1560×1460 мм, полнотелый кирпич
Одна марка, конкретный проём, помещение и отметка; несущие колодки оставлены, временные распорки удалены.
2. Рабочие чертежи
УЧ-19-АР, лист 8, узел ОК-1, спецификация и схема крепления, перечень скрытых работ; учебная техкарта УЧ-ТК-ОК-01; ООО «Учебный проектировщик»
Схема определяет положение, колодки, крепёж и контроль.
3. Изделия и материалы
Оконный блок ПВХ ОК-1 «Учебное окно», белый, 1500×1400 мм с подставочным профилем, партия УЧ-ОК-01; Комплект крепления КР-1: 14 стальных пластин и крепёж к коробке и полнотелому кирпичу, партия УЧ-КР-01; Несущие полимерные колодки, партия УЧ-КЛ-01
Пена и герметики следующего этапа не указаны как уже применённые.
4. Подтверждения
Исполнительная схема положения блока, колодок и креплений УЧ-ИС-ОК-01 от 11.10.2026; Лист измерений положения коробки и монтажных зазоров УЧ-ИЗ-ОК-01 от 11.10.2026; Лист пооперационного контроля крепежа УЧ-КК-ОК-01 от 10.10.2026; Акт приёмки подготовленного проёма ОК-1 УЧ-ФР-ОК-01 от 09.10.2026
Четыре учебных приложения перечислены, отдельные файлы в скачивание не входят.
5. Даты
Установка: 10.10.2026. Освидетельствование: 11.10.2026.
Крепления доступны при осмотре; заглубление проверено при установке.
6. Основания
РД УЧ-19-АР, лист 8, узел ОК-1 и перечень скрытых работ; ГОСТ 34378-2018, пп. 7.1.7, 7.2.1, 8.5; ГОСТ 30971-2012, пп. 6.4–6.5 (в применимой части); учебная техкарта УЧ-ТК-ОК-01 и инструкции изготовителей. Размеры, схема, крепёж и численные критерии заданы учебной документацией и не являются проектом другого объекта.
Учебные размеры и схема не заменяют проект вашего объекта.
7. Следующая работа
Устройство монтажного шва узла ОК-1 по УЧ-19-АР, лист 8 и УЧ-ТК-ОК-01 с поэтапным контролем заполнения зазора и изоляционных слоёв; до отделки откосов предъявить предусмотренные скрытые этапы
Разрешён монтажный шов, а не немедленная отделка откосов.

Меньше ручного заполнения

Есть чертежи и схемы? Подготовьте по ним свой АОСР

Загрузите чертёж оконного узла, схему крепления, спецификацию блоков или документы на материалы монтажного шва в PDF, DOCX, JPG или PNG. Сервис предложит найденные сведения для вашего акта.

Выберите работу, сверьте и дополните сведения. Посмотрите весь АОСР перед оплатой.

Предпросмотр бесплатно. PDF без водяного знака — 299 ₽ за подготовленную версию. Разовая покупка, без подписки.

  1. Ваши документы

    Рабочий чертёж, схема или документы на материалы и контроль.

  2. Проверка сведений

    Вы выбираете работу, сверяете и дополняете акт.

  3. Полный предпросмотр

    Оплата и скачивание, когда результат подходит.

Как заполнить акт скрытых работ на установку окон

  • Работа: установка и крепление блока либо конкретный этап устройства шва. Не объединяйте уже скрытые элементы общей записью.
  • Место: марка блока и проёма, этаж, помещение, оси и отметка, количество изделий.
  • РД: обозначение, лист, оконный узел, спецификация и схема крепления.
  • Изделия и материалы: фактически установленный блок, комплект крепления, колодки, партии и документы.
  • Контроль: положение, зазоры, крепёж и колодки; схема, измерения и пооперационные записи.
  • Даты и следующий этап: фактический период работ, осмотр до скрытия и конкретная разрешаемая работа.

Формулировка для крепления блока

«Установка и механическое крепление оконного блока [марка, тип, размеры] в проёме [этаж, помещение, оси, отметка] перед устройством монтажного шва по [РД, лист, узел]».

Тип крепежа и его размещение берут из документации объекта и инструкций изготовителей. «Запенивание» не описывает механическое крепление.

Почему в образце четыре подписи

Указаны представитель застройщика, подрядчик, строительный контроль подрядчика и отдельный исполнитель монтажа. Проектировщик участвует при привлечении застройщиком для проверки соответствия работ проектной документации; отдельный исполнитель — при работах по договору с иным лицом. Число подписей из образца нельзя считать универсальным. Для своего объекта проверяют полномочия представителей и применимые исключения по СРО/НРС.

Бланк АОСР на монтаж окон

Для своего этапа используется общая форма АОСР. Здесь скачивается заполненный учебный PDF; в редакторе внесите фактические сведения своего объекта.

Крепление, монтажный шов и готовое окно — разные этапы

  1. Подготовка проёма: примите фронт работ и геометрию, устраните дефекты до установки. В примере проём принят 09.10.2026.
  2. Установка и крепление: проверьте положение коробки, крепёж и колодки до закрытия монтажным швом. Это этап скачиваемого примера.
  3. Монтажный шов: контролируйте заполнение зазора и изоляционные слои по ходу работ, пока проверяемые элементы доступны. Их материалы и подтверждения относятся к этому этапу.
  4. Готовое окно: выполните предусмотренную приёмку результата монтажа. АОСР на крепление не заменяет сдачу окна в целом.

Порядок операций задают РД, ППР и техкарта. Учебный узел использует наружный герметик по жгуту, поэтому предварительно установленной ПСУЛ в примере нет. Для другого узла последовательность может отличаться.

Если нужен акт на монтажный шов окна

Для этапа заполнения: «Устройство центрального тепло- и звукоизоляционного слоя монтажного шва блока [марка] в проёме [место], материал [наименование, партия], перед [следующая скрывающая операция] по [РД, лист, узел]».

Для наружного или внутреннего изоляционного слоя укажите его наименование, материал, границы и результаты контроля. Предъявляйте слой до скрытия по узлу и техкарте. Контроль готового шва не заменяет проверку уже скрытых слоёв.

Скачиваемый PDF относится к креплению блока. Для акта на шов внесите сведения своего этапа.

При устройстве шва предъявляют предусмотренные скрытые этапы до их закрытия. Осмотр после отделки откосов не восстанавливает контроль креплений или внутренних слоёв. Фото может быть частью подтверждений, но не заменяет весь предусмотренный контроль.

Уведомление об освидетельствовании

Пункт 8.5.1 ГОСТ 34378 предусматривает извещение участников в согласованные сроки, не позднее чем за три рабочих дня. В примере уведомление от 05.10.2026 относится к осмотру 11.10.2026 в 10:00. Участников и порядок извещения определяют для объекта; выявленные недостатки устраняют до следующих работ.

Что проверить до устройства монтажного шва

Сопоставьте фактическое положение блока и крепления с рабочим узлом. Паспорт окна подтверждает изделие, а не качество его установки.

Показатель ОК-1Учебная документацияУчебный контроль
Изделие и проёмБлок ОК-1: 1500×1400 мм, включая подставочный профиль; проём 1560×1460 ммРазмеры подтверждены; проём без четверти, наружная стена из полнотелого кирпича
Положение коробкиОтклонения не более 2 мм на полную ширину и высоту по учебной РДВертикаль: 1 мм на 1400 мм; горизонталь: 1 мм на 1500 мм, контроль уровнем
Монтажные зазоры30±5 мм с каждой стороны по учебному узлу ОК-1По 30 мм слева, справа, сверху и снизу; измерены в углах и серединах сторон
Механическое крепление14 пластин КР-1, крепление к коробке и стене по учебной схеме; заглубление крепежа в кирпич не менее 60 мм14 пластин; расположение, крепление, посадка и заглубление 60 мм подтверждены пооперационным контролем и схемой
Опорные колодкиНесущие колодки в рабочем положении по учебной схеме; временные распорки удалены до заполнения зазораНесущие колодки в рабочем положении; временные клинья и дистанционные колодки удалены; коробка не смещена, зазор открыт

Размеры, 14 пластин, зазор 30±5 мм и заглубление 60 мм заданы учебной РД; это не универсальная схема монтажа. Выбор крепления зависит от блока, основания, нагрузок и документации изготовителей. Габарит 1500×1400 мм включает подставочный профиль; зазоры измерены относительно всего установленного комплекта.

Заглубление и посадку крепежа подтверждают пооперационными записями при установке. По одному осмотру готовой пластинки нельзя установить глубину скрытого крепежа. В примере эти записи предшествуют освидетельствованию, а крепления и колодки ещё доступны.

Для расчёта работ есть расценки на монтаж окон в смете. Смета не подтверждает фактическое крепление, геометрию или качество монтажного шва.

Документы для АОСР на окна ПВХ

  • Рабочий оконный узел, спецификация и схема крепления, относящиеся к предъявленному проёму.
  • Паспорт установленного блока, документы партий крепежа и колодок, инструкции изготовителей.
  • Исполнительная схема положения блока, креплений и колодок; лист измерений и записи пооперационного контроля.
  • Акт подготовленного фронта работ и относящиеся к монтажу записи журнала.
  • Данные участников и подтверждение полномочий представителей.

В акте на монтажный шов будут нужны его фактические материалы, партии и результаты контроля. Не перечисляйте ещё не нанесённую пену или герметик как применённые при креплении. Четыре приложения в учебном PDF только перечислены, их отдельные файлы не скачиваются.

Ошибки в акте скрытых работ на монтаж окон

«Монтаж окон» без места и этапа

Укажите конкретные марки, проёмы и скрываемую работу. Паспорт всех окон объекта не определяет предъявленный участок.

Крепление перепутано с запениванием

Изоляционный материал не описывает механическое крепление коробки. Для шва нужны отдельные материалы и контроль.

Крепёж скопирован из образца

Учебные 14 пластин и 60 мм не подходят автоматически другой стене. Используйте рабочую схему и фактические результаты.

Откосы уже закрыли проверяемый узел

Поздняя подпись не восстанавливает освидетельствование. Порядок подтверждения скрытых элементов определяют для объекта.

Нормативная основа на дату примера

Рекомендуемая форма АОСР — приложение 3 к составу ИД по приказу Минстроя № 344/пр в редакции № 369/пр. Изменение № 369/пр вступило в силу 01.03.2026. Обычный PDF сам по себе не подтверждает ведение электронного комплекта по всем требованиям.

ГОСТ 34378-2018 — организация монтажа и контроля окон в наружных стенах отапливаемых жилых и общественных зданий. Для примера проверены пп. 7.1.7, 7.2.1, 8.5 и таблица Ж.1 в полном тексте стандарта.

ГОСТ 30971-2012 относится к монтажным швам. Пункты 6.4–6.7 различают контроль проёма, крепежа, заполнения и изоляционных слоёв; п. 6.2 — оформление завершённого шва, п. 6.8 — контроль до отделки внутренних откосов. Требования сверяют с рабочим узлом и применимой частью текста стандарта с поправкой ИУС № 12-2021.

В ГОСТ 34378 есть собственная форма и исторические ссылки на РД-11-02-2006. На этой странице для ИД объекта капитального строительства используется действующая рекомендуемая форма приказа № 344/пр. Состав документов и границы предъявления определяют для своего объекта.

Проверено 11.10.2026. Пример не относится к мансардным окнам, специальным оконным конструкциям и приёмке фасадного остекления. Каждая бытовая замена окна не получает автоматически тот же состав ИД.

Вопросы об АОСР на монтаж окон

Как заполнить акт скрытых работ на монтаж окон?

Назовите предъявляемый этап и оконные блоки: марки, количество, проёмы, этаж, помещение и отметки. Укажите РД, лист и узел, фактически применённые изделия и крепёж, документы на партии, результаты контроля, даты, уполномоченных представителей и следующую работу. Общая запись «установка окон» не объясняет, какие элементы будут скрыты.

Что показано в образце АОСР на окна ПВХ?

Один белый блок ОК-1 размером 1500×1400 мм с подставочным профилем в проёме 1560×1460 мм без четверти. Установка и крепление выполнены 10.10.2026, осмотр — 11.10.2026 до заполнения монтажного зазора. Объект, схема, материалы, документы и результаты вымышлены; все листы PDF показаны на странице, подписи пусты.

Нужен ли акт скрытых работ при замене окна в квартире?

Учебный пример относится к исполнительной документации объекта капитального строительства. Нельзя автоматически переносить состав ИД на каждую бытовую замену окна. Для договора с гражданином проверяют его условия, рабочую документацию и применимые требования к контролю и приёмке.

Акт на монтаж окон и акт на монтажный шов — одно и то же?

Это разные предъявляемые этапы. Здесь фиксируется установка и механическое крепление до заполнения зазора. Материалы заполнения и изоляции шва проверяют по ходу их устройства, прежде чем последующие операции закроют проверяемые элементы. АОСР крепления не подтверждает ещё не выполненный шов.

Когда оформлять акт на установку оконного блока?

После установки, крепления и предусмотренного контроля, пока проверяемые элементы доступны. Момент предъявления определяют РД, ППР и технологическая карта. В этом примере монтажный зазор открыт; уведомление от 05.10.2026 относится к осмотру 11.10.2026. После выявления недостатков следующий этап выполняют по установленному порядку после их устранения и оформления результатов.

Какие документы нужны для АОСР на монтаж окон ПВХ?

Рабочий узел и спецификация, схема положения блока и креплений, паспорт изделия, документы фактических партий крепежа и колодок, записи пооперационного контроля и измерений, акт подготовленного фронта работ и полномочия представителей. Документы материалов монтажного шва понадобятся для соответствующего этапа. Четыре приложения учебного PDF только перечислены.

Какие размеры и крепления указать в акте?

Фактические размеры блока и проёма, положение коробки, монтажные зазоры, тип и расположение крепежа, его посадку и заглубление по РД и инструкциям, места колодок. Числа 30±5 мм, 14 пластин и 60 мм относятся к учебному узлу ОК-1; их нельзя переносить на другой профиль, стену или нагрузку.

Можно ли оформить один акт после отделки откосов?

Поздний осмотр не восстанавливает контроль скрытых креплений и слоёв шва. Если предусмотренный этап уже закрыт, порядок проверки определяют для объекта по доступным подтверждениям и необходимому обследованию. Учебный акт нельзя использовать как доказательство фактического освидетельствования задним числом.

Заменяет ли АОСР акт сдачи-приёмки окна?

АОСР фиксирует конкретный скрываемый этап. Приёмка результата монтажа окна и монтажного шва имеет свой объём контроля. Паспорт заводского блока, запись журнала и акт крепления по отдельности не подтверждают весь готовый оконный узел.

Кто подписывает акт скрытых работ на окна?

Состав и полномочия представителей определяют для объекта. В примере четыре подписанта: застройщик, подрядчик, строительный контроль подрядчика и отдельный исполнитель монтажа. Проектировщик участвует при привлечении застройщиком для проверки соответствия работ проектной документации; отдельный исполнитель — при работах по договору с иным лицом. Подписи в образце не поставлены.

Где скачать бланк АОСР на монтаж окон и заполнить свой акт?

Здесь доступен полный заполненный учебный PDF. Для своего акта откройте бесплатный редактор, внесите фактические сведения и скачайте PDF без регистрации. Также можно подготовить АОСР из PDF, DOCX, JPG или PNG через отдельный сервис; распознанные сведения проверяют и дополняют, актуальная цена версии PDF показана на странице услуги.

От примера к своему акту

Подготовьте АОСР для своих оконных блоков

Внесите проёмы, этап монтажа, фактические материалы и результаты контроля. Для нескольких актов по объекту в личном кабинете можно использовать общие реквизиты, участников и реестр.

Общее руководство по акту скрытых работ
