АОСР на вентиляцию — образец на монтаж воздуховодов

Образец заполнения АОСР

Акт скрытых работ на монтаж вентиляции

Полный пример на участок воздуховода перед закрытием потолком. Посмотрите акт и подготовьте свой.

Ручное заполнение и PDF без регистрации.

Полный акт, как при скачивании

Заполненный образец АОСР на монтаж воздуховодов

Акт № УЧЕБНЫЙ-ОВ-01 от 09.10.2026 описывает монтаж участка П1-У1. Работы выполнены 07–08.10.2026; положение воздуховода, соединения, крепления и герметичность участка проверены 09.10.2026. Следующий этап — подвесной потолок в этих границах.

УЧЕБНЫЙ ОБРАЗЕЦ · ВЫМЫШЛЕННЫЕ ДАННЫЕ. Все 3 листа PDF показаны ниже, включая участников, материалы, приложения и пустые подписи. Нажмите на лист для увеличения. Перечисленные схемы, документы качества и акт испытания в скачивание не включены.

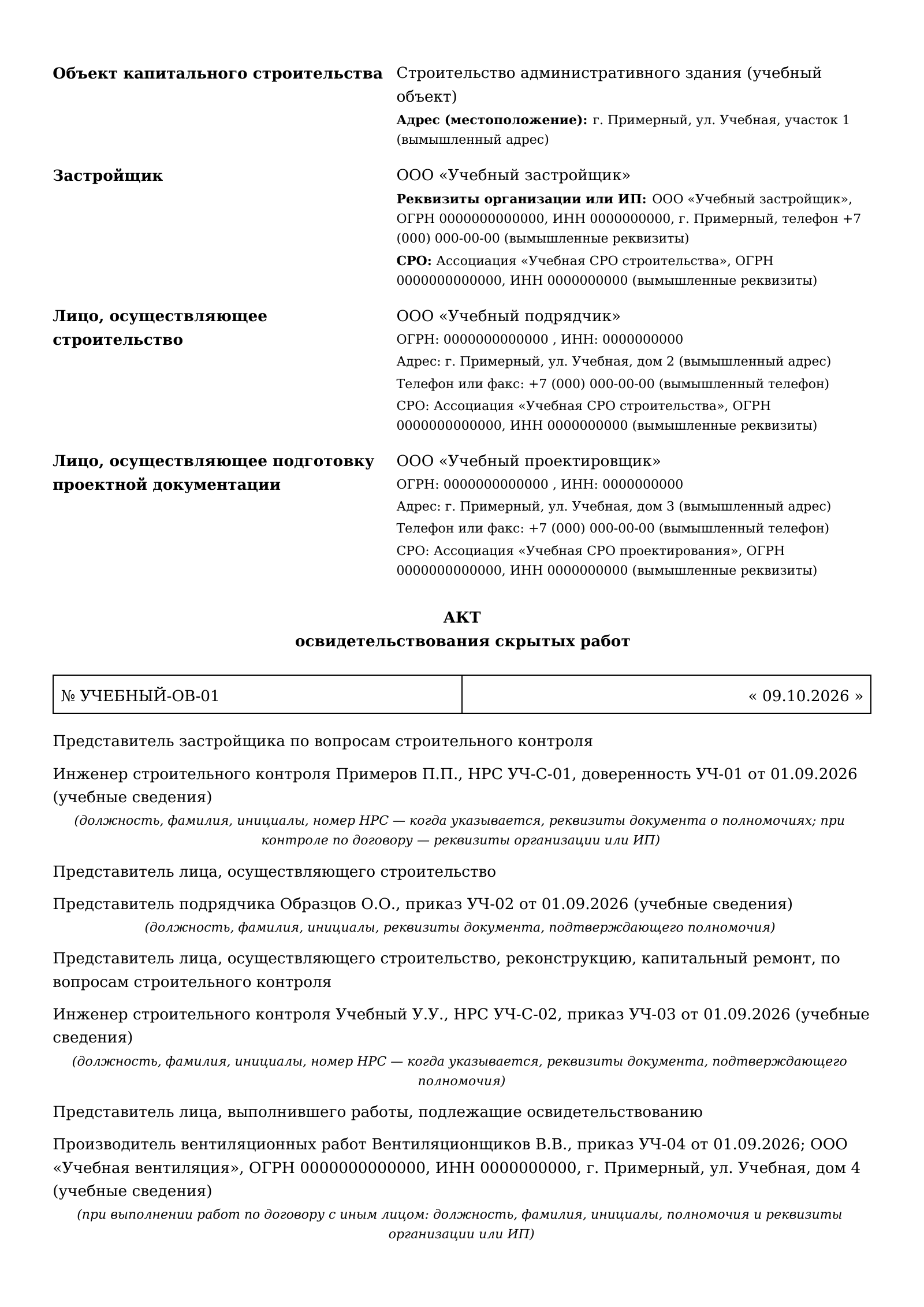

Страница 1 учебного АОСР на монтаж участка воздуховода П1-У1: объект, организации и представители
Страница 1 из 3 Увеличить ↗

Объект, организации и представители

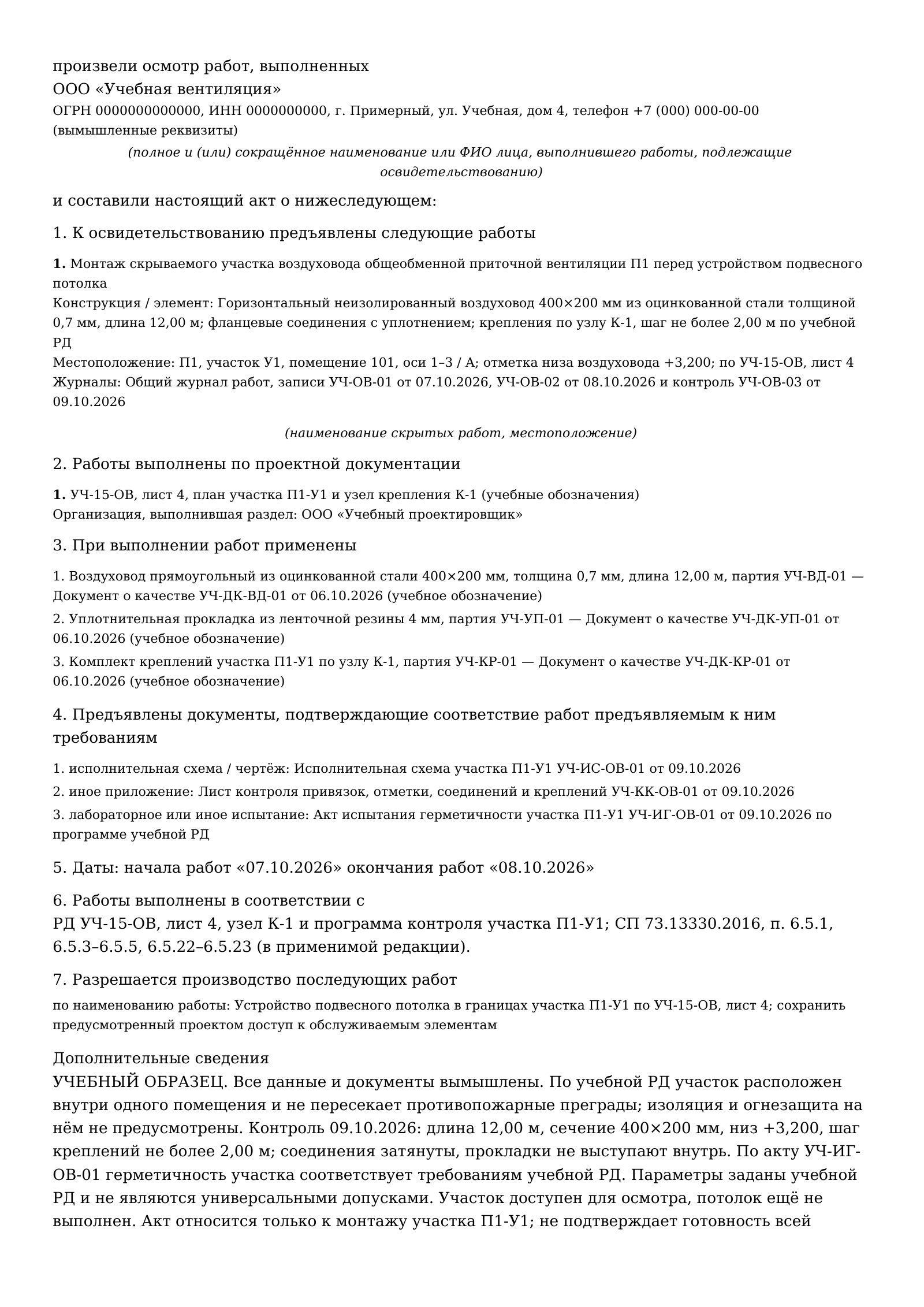

Страница 2 учебного АОСР на монтаж участка воздуховода П1-У1: работы, материалы и контроль участка
Страница 2 из 3 Увеличить ↗

Работы, материалы и контроль участка

Страница 3 учебного АОСР на монтаж участка воздуховода П1-У1: границы освидетельствования, приложения и подписи
Страница 3 из 3 Увеличить ↗

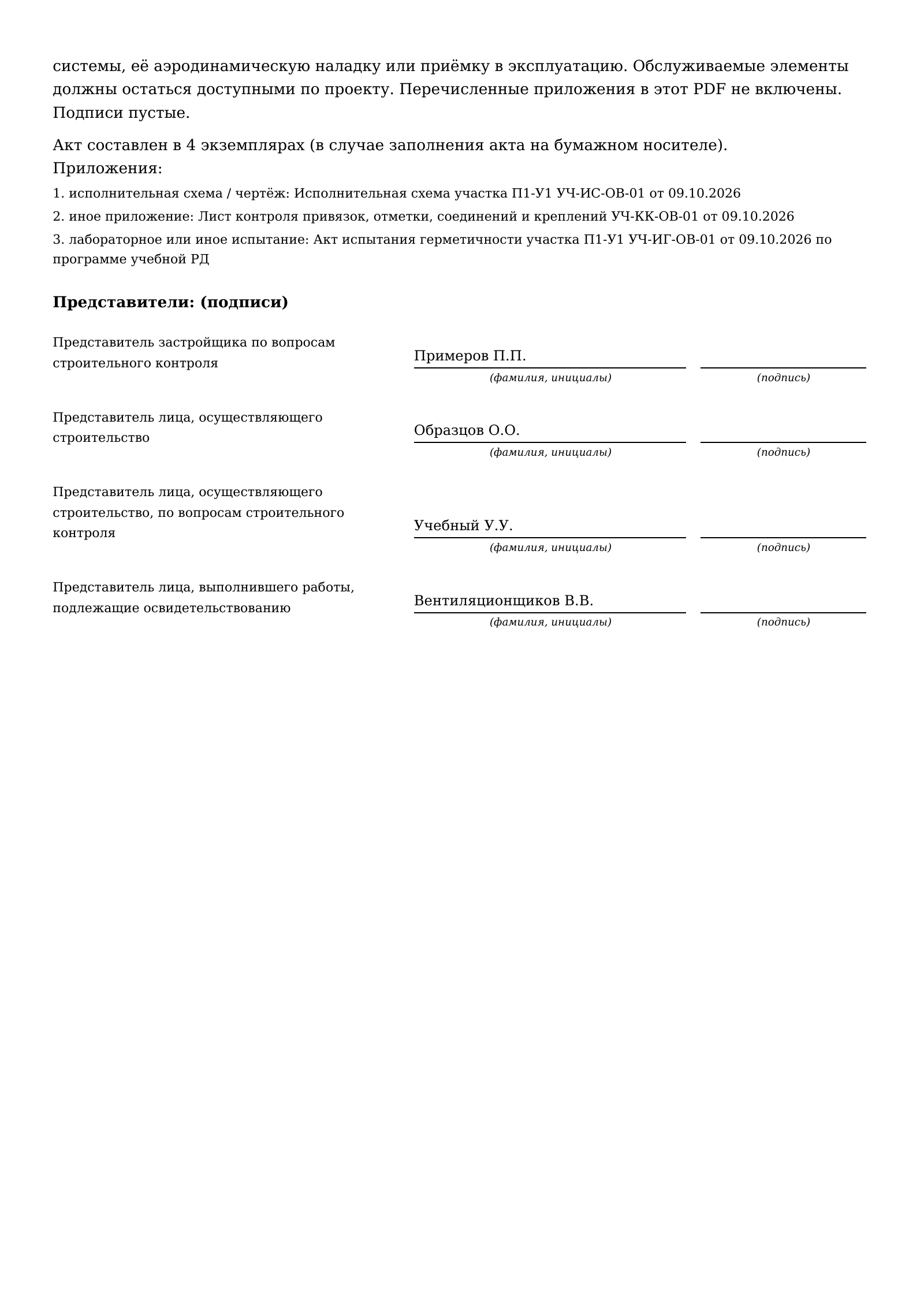

Границы освидетельствования, приложения и подписи

Как заполнен этот образец
1. Предъявленная работа
Монтаж скрываемого участка воздуховода общеобменной приточной вентиляции П1 перед устройством подвесного потолка
Названы система и скрываемый этап монтажа.
Участок и параметры
Горизонтальный неизолированный воздуховод 400×200 мм из оцинкованной стали толщиной 0,7 мм, длина 12,00 м; фланцевые соединения с уплотнением; крепления по узлу К-1, шаг не более 2,00 м по учебной РД; П1, участок У1, помещение 101, оси 1–3 / А; отметка низа воздуховода +3,200; по УЧ-15-ОВ, лист 4
Границы, длина, сечение и отметка связаны с исполнительной схемой.
2. Рабочие чертежи
УЧ-15-ОВ, лист 4, план участка П1-У1 и узел крепления К-1 (учебные обозначения); ООО «Учебный проектировщик»
Лист ОВ и узел крепления относятся именно к этому участку.
3. Материалы
Воздуховод прямоугольный из оцинкованной стали 400×200 мм, толщина 0,7 мм, длина 12,00 м, партия УЧ-ВД-01; Уплотнительная прокладка из ленточной резины 4 мм, партия УЧ-УП-01; Комплект креплений участка П1-У1 по узлу К-1, партия УЧ-КР-01
Воздуховод, уплотнение и крепления имеют свои документы качества.
4. Подтверждения
Исполнительная схема участка П1-У1 УЧ-ИС-ОВ-01 от 09.10.2026; Лист контроля привязок, отметки, соединений и креплений УЧ-КК-ОВ-01 от 09.10.2026; Акт испытания герметичности участка П1-У1 УЧ-ИГ-ОВ-01 от 09.10.2026 по программе учебной РД
Положение, монтаж и герметичность участка подтверждены отдельно.
5. Даты
Работы: 07.10.2026–08.10.2026. Акт: 09.10.2026.
Контроль завершён до закрытия потолком.
6. Основания
РД УЧ-15-ОВ, лист 4, узел К-1 и программа контроля участка П1-У1; СП 73.13330.2016, п. 6.5.1, 6.5.3–6.5.5, 6.5.22–6.5.23 (в применимой редакции).
Параметры берут из своей РД и применимых требований.
7. Следующая работа
Устройство подвесного потолка в границах участка П1-У1 по УЧ-15-ОВ, лист 4; сохранить предусмотренный проектом доступ к обслуживаемым элементам
Потолок ещё не выполнен; доступ к обслуживаемым элементам сохраняют.

Меньше ручного заполнения

Есть чертежи и схемы? Подготовьте по ним свой АОСР

Загрузите рабочий чертёж ОВ, исполнительную схему участка, документы на воздуховоды или акт контроля герметичности в PDF, DOCX, JPG или PNG. Сервис предложит найденные сведения для вашего акта.

Выберите работу, сверьте и дополните сведения. Посмотрите весь АОСР перед оплатой.

Предпросмотр бесплатно. PDF без водяного знака — 299 ₽ за подготовленную версию. Разовая покупка, без подписки.

  1. Ваши документы

    Рабочий чертёж, схема или документы на материалы и контроль.

  2. Проверка сведений

    Вы выбираете работу, сверяете и дополняете акт.

  3. Полный предпросмотр

    Оплата и скачивание, когда результат подходит.

Как заполнить акт скрытых работ по вентиляции

  1. Назовите работу и участок. Укажите систему П1, В1 или другую проектную марку, помещение, оси, отметку и границы. Длина и сечение описывают фактически предъявленный участок.
  2. Привяжите проект. Запишите шифр раздела ОВ, конкретные листы, узлы и подготовившую их организацию. Проверьте изменения РД, по которым действительно выполнены работы.
  3. Укажите материалы. Тип воздуховода, материал и толщину, уплотнение, крепления и документы качества. Каждому применённому материалу сопоставьте его подтверждение.
  4. Перечислите выполненный контроль. Исполнительная схема, контроль соединений и креплений, применимые испытания — со своими номерами, датами и границами.
  5. Проверьте даты и следующий этап. Начало и окончание монтажа, освидетельствование до закрытия и конкретная последующая работа в этих границах.

В образце четыре подписанта: представители застройщика по строительному контролю, генподрядчика, его строительного контроля и отдельного исполнителя. Проектировщик участвует, если застройщик привлёк его для проверки соответствия работ проектной документации. Сверьте полномочия и применимые исключения по СРО/НРС для своего объекта.

Основа описания вашей работы

«Монтаж воздуховода системы [марка], участок [границы], помещение [номер], отметка [факт], длина [факт], сечение и материал [по РД и контролю], перед [следующая закрывающая работа]».

Какие работы по вентиляции предъявлять до закрытия

Воздуховод в шахте или за потолком нужно осмотреть до операции, которая закроет доступ к монтажу. По рабочей документации определяют конкретную систему или этап. Доступный для осмотра открытый монтаж не объявляйте автоматически скрытым.

Границы этого образца

Горизонтальный неизолированный воздуховод из оцинкованной стали 400×200 мм, толщина 0,7 мм, длина 12,00 м. Фланцевые соединения уплотнены; крепления выполнены по К-1 с шагом не более 2,00 м, низ воздуховода — +3,200. Это параметры учебной РД, а не универсальные нормативные допуски.

Участок находится внутри одного помещения и по учебной РД не пересекает противопожарные преграды. Изоляция и огнезащита на нём не предусмотрены. Для иного участка отдельно проверяют проектные требования к этим этапам, проходкам, огнестойкости, обслуживанию и контролю.

Следующая разрешённая работа — потолок в пределах П1-У1. Предусмотренный проектом доступ к обслуживаемым элементам сохраняют. Учебный акт не подтверждает аэродинамическую наладку, противодымную систему или готовность всей вентиляции к эксплуатации.

Теплоизоляция и огнезащита воздуховодов

Если проект предусматривает эти работы, выделите их фактические границы, материалы, толщины, соединения и выполненный контроль. Будущий слой не записывают как готовый в акте монтажа. Пример структуры АОСР на утепление пола относится к другой конструкции; его параметры нельзя переносить на воздуховод.

Что загрузить для АОСР из комплекта документов

Предыдущий АОСР не обязателен. Начать можно с документов, описывающих ваш монтаж и его контроль:

  • Рабочие чертежи ОВ: объект, шифр, лист, марка системы, привязки, размеры и спецификация.
  • Исполнительная схема: фактический участок, помещения, оси, отметки и границы монтажа.
  • Документы качества: воздуховоды, уплотнения, крепления и другие применённые материалы.
  • Контроль и испытания: результаты, относящиеся к выбранному участку и действительно выполненным проверкам.
  • Сведения участников и приказы: организации, представители и основания полномочий.

Можно загрузить PDF, DOCX и изображения JPG/PNG. Для чертежа из CAD подготовьте читаемый PDF. Выберите нужную работу, сверьте найденные значения с источниками и дополните сведения, которых нет в документах: новый номер и дату акта, фактические сроки, следующий этап и сведения о подписантах.

Ошибки в акте на монтаж вентиляции

  • «Монтаж вентиляции» без марки системы, участка и следующей закрывающей работы.
  • Чужие отметки, шаг креплений и материалы, перенесённые из учебного образца.
  • Документы качества или результаты испытаний от другого участка либо материала.
  • Указание будущей изоляции, наладки или потолка как уже выполненной работы.
  • Освидетельствование после закрытия без доступа к предъявляемому монтажу.
  • Использование акта участка для утверждения готовности всей системы.

Нормативная основа и актуальная форма

Форма АОСР — рекомендуемый образец приложения 3 к составу исполнительной документации по приказу Минстроя № 344/пр. Изменение № 369/пр действует с 01.03.2026 для электронных форматов. Обычный PDF сам по себе не подтверждает ведение электронного комплекта ИД по всем требованиям.

СП 73.13330.2016, пункты 6.5.22–6.5.23, предусматривает освидетельствование систем или этапов и скрываемых воздуховодов/оборудования. Для монтажа участка применимы проектные привязки, соединения и крепления по пунктам 6.5.1, 6.5.3–6.5.5. Старое приложение Б с формой АОСР исключено изменением № 2 с 06.01.2024.

При проверке учтены изменения № 1–3 и их даты. В изменении № 3 часть положений о трубопроводах, испытаниях и приложениях вводится отдельно с 01.03.2027. Они не применены к октябрьскому учебному акту 2026 года. Требования и редакцию для своего объекта сверяйте по применимой документации.

Проверено 09.10.2026. Вымышленный пример не подтверждает выполнение реальных работ. Размеры, отметки и положительные результаты контроля заданы только для учебного участка.

Вопросы об АОСР на вентиляцию

Когда нужен акт скрытых работ по вентиляции?

Воздуховоды и оборудование, которые скроют шахта, подвесной потолок или другая последующая работа, предъявляют до закрытия. По рабочей документации определяют отдельную систему или этап и границы освидетельствования. В примере показан один участок воздуховода П1-У1.

Как заполнить АОСР на монтаж воздуховодов?

Укажите марку системы, выполненную работу и участок: помещение, оси, отметку и длину. Запишите листы ОВ, фактические материалы и документы качества, результаты выполненного контроля, даты и участников. В пункте 7 назовите следующую работу, которая закроет участок.

Есть ли отдельный бланк АОСР на вентиляцию?

Используют форму АОСР с описанием конкретных работ. На этой странице приведён полный учебный пример по рекомендуемому образцу приложения 3 к приказу Минстроя № 344/пр. Старое приложение Б к СП 73 исключено изменением № 2 с 06.01.2024.

Можно одним актом закрыть всю систему вентиляции?

Акт относится к перечисленным выполненным работам в указанных границах. Он не подтверждает скрытые участки, которых не осматривали, наладку или готовность всей системы к эксплуатации. Отдельные этапы и контроль определяют по документации объекта.

Нужен ли акт герметичности вместе с АОСР?

Испытание герметичности и освидетельствование монтажа решают разные задачи. Применимость, программу и критерии испытания определяют по документации объекта. В учебном примере испытание участка выполнено и названо отдельным приложением к АОСР. Его режим не является универсальным для всех воздуховодов.

АОСР заменяет паспорт вентиляции и аэродинамический протокол?

АОСР фиксирует скрываемый монтаж, протокол — результаты измерений, паспорт — сведения о конкретной системе, акт приёмки — результат соответствующего этапа приёмки. Пример монтажа участка не удостоверяет наладку и ввод системы в эксплуатацию.

Как оформлять теплоизоляцию и огнезащиту воздуховода?

Если они предусмотрены проектом, выделите предъявляемый слой или этап, его материалы, толщины, границы и выполненный контроль. Не записывайте будущие работы как выполненные. В учебном участке этой страницы изоляция и огнезащита по учебной РД не предусмотрены; для других участков нужны собственные решения.

Подходит ли образец для противодымной вентиляции?

Структура формы помогает заполнить акт, но данные общеобменного участка нельзя автоматически переносить на противодымную систему. Для неё нужны собственные проектные решения, огнестойкость, материалы, крепления, контроль и соответствующие испытания.

Какие документы загрузить, если предыдущего АОСР нет?

Можно начать с рабочих чертежей ОВ, исполнительной схемы, документов качества и применимых результатов контроля. Поддерживаются PDF, DOCX и изображения JPG/PNG. Проверьте найденные значения, выберите работу и дополните отсутствующие сведения о фактическом выполнении. Предыдущий акт не обязателен.

Что бесплатно и за что оплачивать?

Учебный PDF и ручное заполнение своего АОСР доступны бесплатно без регистрации. Для подготовки из документов сначала проверьте сведения и полный предпросмотр. У подходящего результата оплачивается скачивание подготовленной версии PDF без водяного знака; текущая цена указана в блоке услуги.

От примера к своему акту

Подготовьте АОСР для своего участка вентиляции

Укажите свою систему, границы и результаты контроля. Для нескольких актов по объекту можно повторно использовать реквизиты и участников в личном кабинете.

Общее руководство по акту скрытых работ
