Бесплатный акт испытания
Акт пролива дренажа системы кондиционирования
Заполненный пример и редактор: укажите точки пролива, время и фактические результаты, скачайте PDF без регистрации.
Образец заполнения акта пролива дренажа — полный PDF
Акт УЧ-КД-01 от 12.10.2026 показывает отвод конденсата кондиционирования. Подача воды, участок, выпуск и результат названы по каждой точке. Наружный дренаж и другие части системы этим примером не принимаются.
УЧЕБНЫЙ ОБРАЗЕЦ · ВЫМЫШЛЕННЫЕ ДАННЫЕ. Ниже все 2 листа скачиваемого PDF. Нажмите на лист, чтобы увеличить.
Что записать в акте проливки дренажа
- Объект и границы: систему, рабочий чертёж, предъявленные ветви и непроверенный объём.
- Подача и отвод: место сбора конденсата, куда подавали воду, участок и выпуск, где наблюдали её поступление.
- Пролив: фактическую продолжительность по каждой точке и условия, предусмотренные документацией.
- Осмотр: результат проверки стенок труб и соединений, замечания или причины неполной проверки.
- Решение: положительное, невыдержанное испытание или неполная проверка — по фактическому результату.
Не распространяйте результат на непроверенные части
Пролив двух ветвей не подтверждает остальные блоки, холодильный контур, насосы или автоматику. Для оборудования есть акт индивидуального испытания, для осмотра доступных узлов — акт осмотра системы кондиционирования.
Форма акта и нормативная основа
Используется рабочая форма фиксации пролива конденсатного дренажа. Состав и применимость документа сверяют с проектом и требованиями участников.
Пункт 7.5.1 СП 73.13330.2016 предусматривает пролив в местах сбора конденсата системы кондиционирования в течение 2–3 минут и осмотр на течи. В тексте применимой редакции проверяют требования к своему участку и способу испытания.
Приложение Г относится к форме испытания канализации и водостоков. Его поля санитарных приборов не используются здесь вместо точек сбора конденсата. Для канализации есть отдельный редактор акта пролива; для наружных сетей — состав документов наружной канализации.
У изменения № 3 к СП 73 разные сроки введения: отдельные положения и приложения В, Г, Д вводятся с 01.03.2027. Будущая редакция приложения Г не выдана за форму этого акта.
Проверено 12.10.2026. Критерии, состав участников и проектные условия проверяют для объекта. Редактор фиксирует введённый результат и не проводит испытание.
PDF бесплатно · без регистрации
Подготовьте свой акт пролива дренажа
Укажите объект, участников и результаты проверки по точкам. Редактор проведёт по четырём шагам и подготовит PDF для подписания.
Заполнить акт бесплатно →Вопросы об акте пролива дренажа
Что такое акт пролива дренажа кондиционеров?
Документ фиксирует пролив отвода конденсата от внутренних блоков: где подавали воду, какие ветви осматривали, сколько продолжалась проверка, куда отводилась вода и что выявил осмотр. Вывод относится к перечисленным точкам и участкам.
Акт пролива и акт проливки дренажа — разные документы?
В этих запросах обычно имеют в виду фиксацию проверки проливом воды. Здесь обе формулировки относятся к одному редактору и примеру отвода конденсата системы кондиционирования. Название и состав документа согласуют для своего объекта.
Какая форма акта используется?
Редактор создаёт рабочую форму для фиксации пролива конденсатного дренажа с учётом п. 7.5.1 СП 73.13330.2016. Состав документа проверяют по проекту и требованиям участников. В рекомендуемом приложении Г форма названа для канализации и водостоков; её поля санитарных приборов здесь не подставляются вместо точек отвода конденсата.
Сколько длится пролив дренажа системы кондиционирования?
Пункт 7.5.1 СП 73 указывает подачу воды в местах сбора конденсата в течение 2–3 минут. В примере две точки проверены по 3 минуты каждая. В своём акте укажите фактическое время и предусмотренный порядок; редактор не проводит испытание и не подбирает объём воды или параметры насоса.
Что указано в заполненном примере?

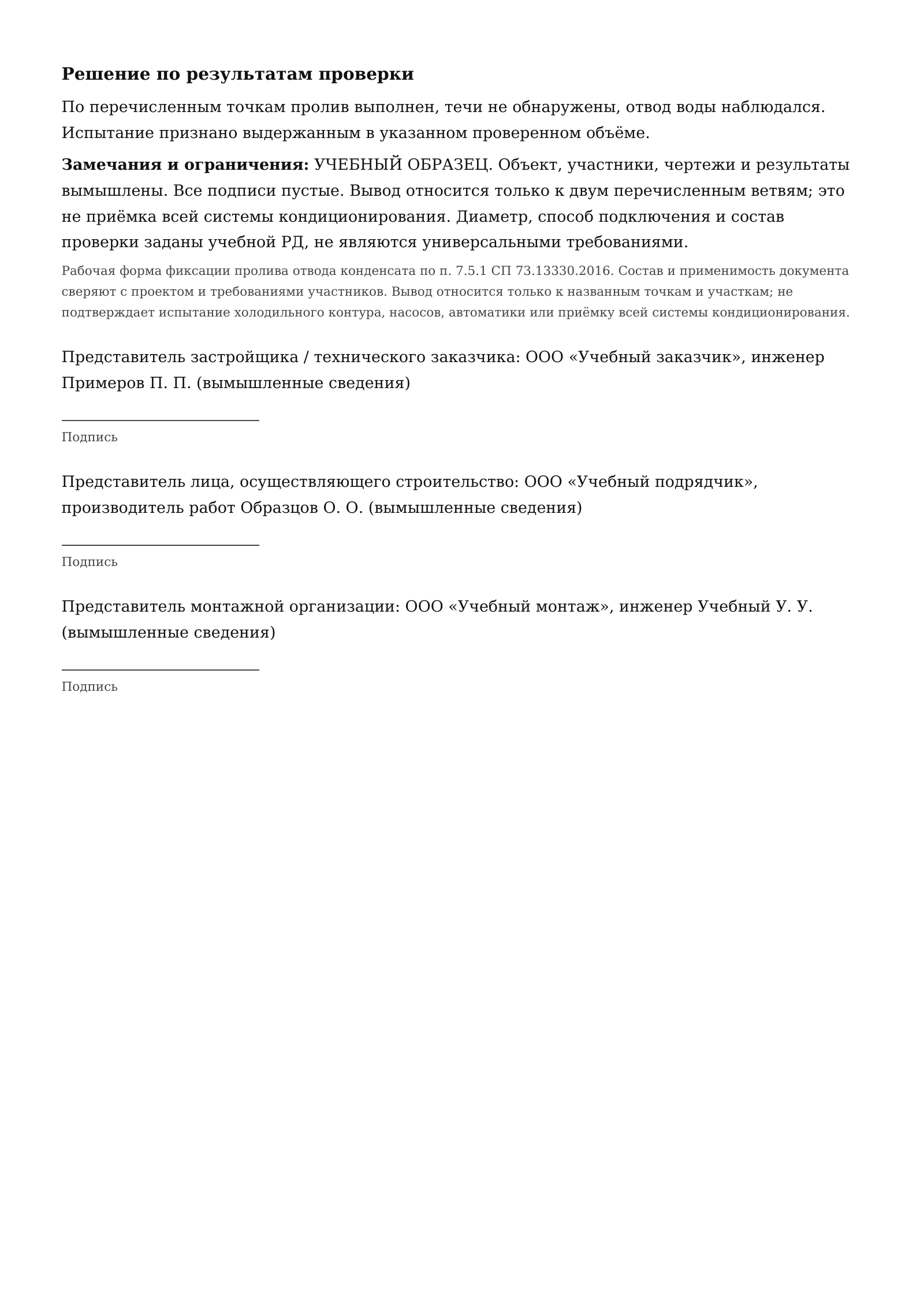

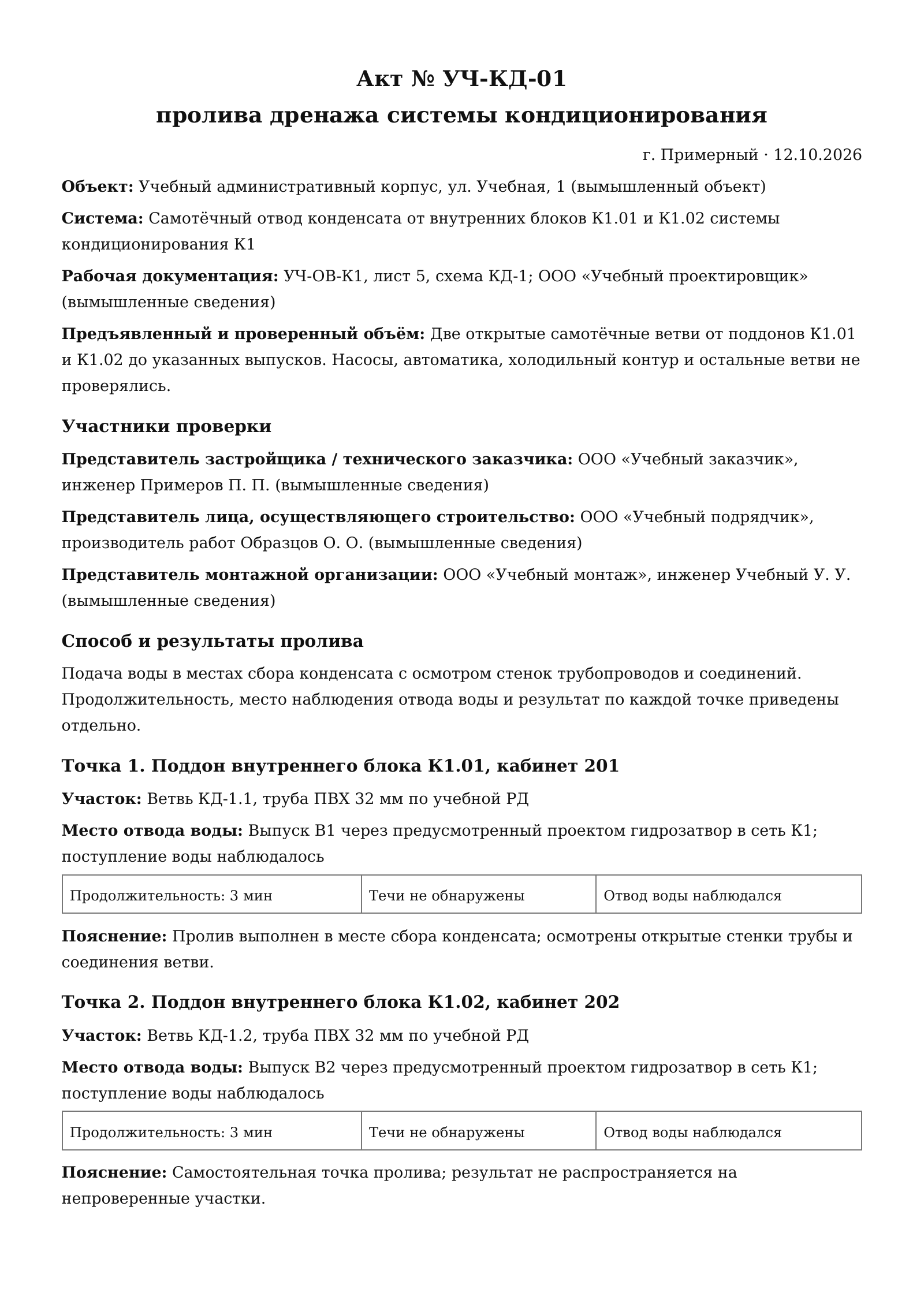

Вымышленный акт УЧ-КД-01 от 12.10.2026 относится к двум открытым самотёчным ветвям от блоков К1.01 и К1.02. По каждой названы поддон, ветвь, выпуск и трёхминутный пролив; течи не обнаружены, отвод воды наблюдался. Все данные и результаты учебные, подписи пустые. Это не приёмка всей системы кондиционирования.
Подходит ли образец для дренажа фундамента или наружной сети?
Здесь показан внутренний отвод конденсата кондиционирования. Прифундаментный дренаж, наружная канализация, водостоки и испытание труб давлением имеют другие предмет и условия проверки. Их требования и документы не переносят в этот пример только из-за слова «дренаж».
Можно ли записать течь или неполную проверку?
Да. По каждой точке можно указать обнаруженную течь, неподтверждённый отвод воды или отсутствие проверки. Отдельно выбирают невыдержанное испытание либо неполную проверку и описывают причины. При таких результатах редактор не позволяет выбрать общий положительный вывод.
Кто подписывает акт?
В рабочей форме предусмотрены представители заказчика, лица, осуществляющего строительство, и монтажной организации. Состав, полномочия и согласованный порядок проверки определяют для объекта. В учебном PDF перечислены вымышленные представители; места для подписей пустые.
Нужен ли отдельно АОСР?
Акт испытания фиксирует пролив и результаты. Если выполняются скрываемые работы, их состав и порядок освидетельствования проверяют отдельно по документации объекта. Этот акт не заменяет АОСР и не подтверждает осмотр уже закрытых участков.
Можно ли заполнить свой акт и скачать PDF бесплатно?
Да, PDF формируется без регистрации и оплаты. Укажите фактические сведения, точки, результаты и решение. Черновик сохраняется в этой вкладке браузера; заполнение учебного примера требует подтверждения замены существующих данных. Перед скачиванием подтвердите сведения и передайте акт участникам для подписания.
Документы по объекту
Соберите исполнительную документацию по проекту
Когда документов несколько, удобнее вести общие реквизиты объекта, участников, реестр и комплект исполнительной документации.
Ведение документов по объекту →Этот акт можно скачать бесплатно независимо от работы в личном кабинете.
